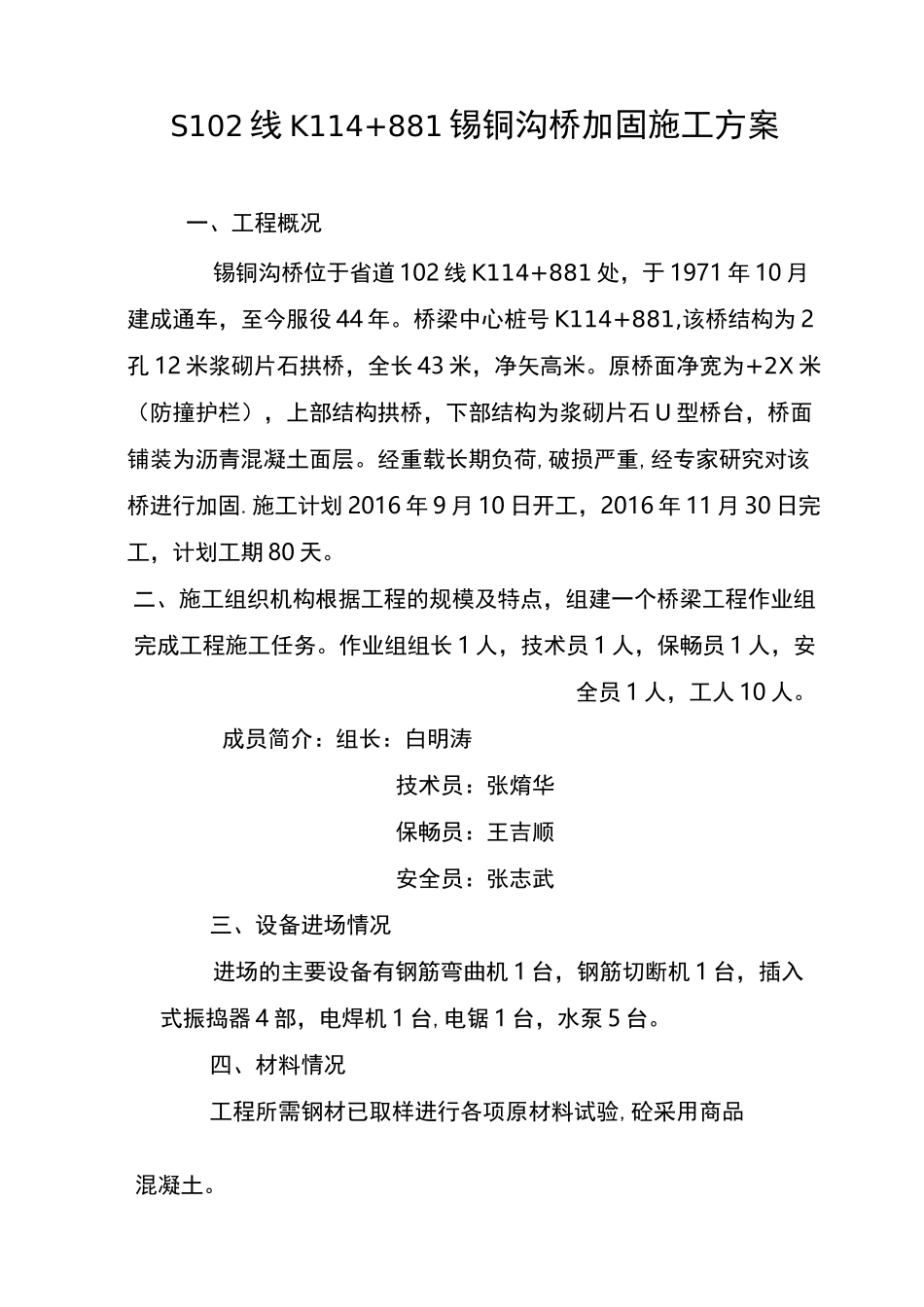

S102线K114+881锡铜沟桥加固施工方案一、工程概况锡铜沟桥位于省道102线K114+881处,于1971年10月建成通车,至今服役44年
桥梁中心桩号K114+881,该桥结构为2孔12米浆砌片石拱桥,全长43米,净矢高米
原桥面净宽为+2X米(防撞护栏),上部结构拱桥,下部结构为浆砌片石U型桥台,桥面铺装为沥青混凝土面层
经重载长期负荷,破损严重,经专家研究对该桥进行加固
施工计划2016年9月10日开工,2016年11月30日完工,计划工期80天
二、施工组织机构根据工程的规模及特点,组建一个桥梁工程作业组完成工程施工任务
作业组组长1人,技术员1人,保畅员1人,安全员1人,工人10人
成员简介:组长:白明涛技术员:张焴华保畅员:王吉顺安全员:张志武三、设备进场情况进场的主要设备有钢筋弯曲机1台,钢筋切断机1台,插入式振捣器4部,电焊机1台,电锯1台,水泵5台
四、材料情况工程所需钢材已取样进行各项原材料试验,砼采用商品混凝土
五、设计要点1、上部承重结构①对主拱圈裂缝采用裂缝修补胶进行修补
②对拱圈进行下套拱肋方式加强:新增40cm厚宽钢筋混凝土拱肋,拱肋之间采用五道横系梁连接,系梁宽度80cm
2、下部结构下部桥(墩)台完好,但为支承增设下套拱肋结构,在增设加强前墙,并修建高前墙基础
3、桥面铺装及防撞护栏将原桥拱上填土挖除42cm(含桥面),拆除现有桥梁护栏,重新修筑22cm厚防水钢筋混凝土面层+20cm厚水泥稳定碎石基层
重新修筑桥梁护栏,护栏高度满足现行标准,护栏与桥面铺装钢筋连接成整体
4、防排水在新建护栏上修建铸铁排水管
六、施工方案(一)施工工序安排1、对拱圈裂缝进行修补
2、清除拱脚及桥台堆积物进行桥台和桥墩加强墙基础
3、布置钢筋,浇筑混凝土加强拱肋,必须严格按照纵向对称、同步、均衡的原则进行,从拱脚向拱顶,从里向外浇筑混凝土
4、桥面及护栏
