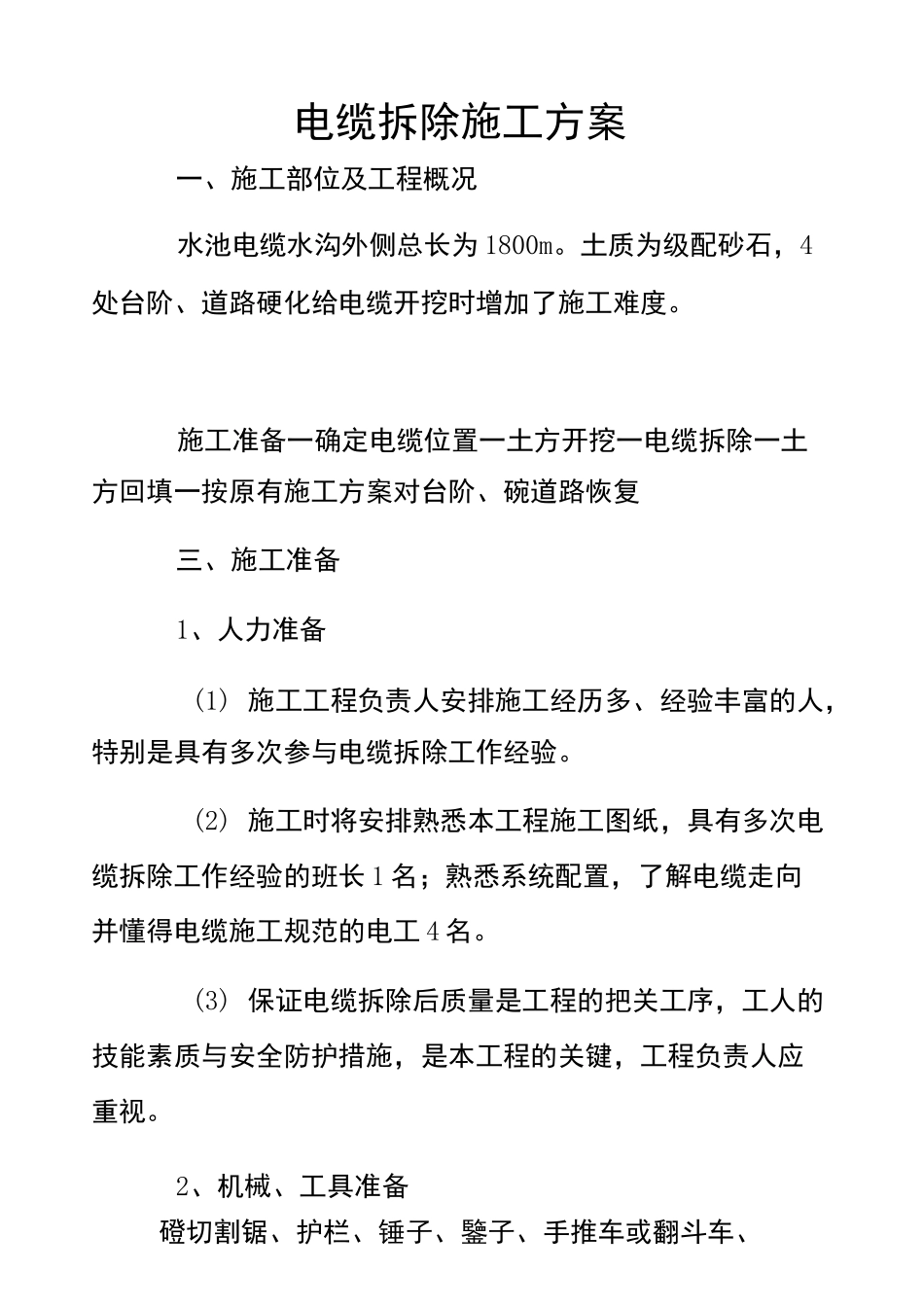

电缆拆除工程施工方案编制审核:审批:2014年3月25日三、施工准备一、施工部位及工程概况施工流程施工方法五、安全措施电缆拆除施工方案一、施工部位及工程概况水池电缆水沟外侧总长为1800m
土质为级配砂石,4处台阶、道路硬化给电缆开挖时增加了施工难度
施工准备一确定电缆位置一土方开挖一电缆拆除一土方回填一按原有施工方案对台阶、碗道路恢复三、施工准备1、人力准备(1)施工工程负责人安排施工经历多、经验丰富的人,特别是具有多次参与电缆拆除工作经验
(2)施工时将安排熟悉本工程施工图纸,具有多次电缆拆除工作经验的班长1名;熟悉系统配置,了解电缆走向并懂得电缆施工规范的电工4名
(3)保证电缆拆除后质量是工程的把关工序,工人的技能素质与安全防护措施,是本工程的关键,工程负责人应重视
2、机械、工具准备磴切割锯、护栏、锤子、鑒子、手推车或翻斗车、铁锹(平头和尖头)安全帽、防滑手套、电工用具等
施工方法1、确定电缆埋置位置:根据图纸和电缆安装施工负责人给岀的准确数据确定位置
2、土方开挖1)土方开挖:现场土方(集配砂石)开挖釆用人工开挖,手推车运输堆放
2)开挖顺序:台阶拆除,200厚C20妊硬化道路机械切割、人工剔凿;人工挖土方
3)注意事项:(1)根据现场情况,清理好电缆沟与桥架上的障碍物
(2)必须清理干净电缆沟内的石子瓦片,防止拉电缆时刮伤电缆外皮
(3)清理电缆沟内的沙土时应使用特制的工具,不得使用铁锹等锋利铁器,防止划伤电缆外皮
3、电缆拆除1)拆除人员配合,在拆除过程中保证电缆不被老化PVC线管划伤2)电缆切断之前必须确定己完全停电,摸清每根电缆的用途及编号,切开点两端做好标记
50个水池处留接头线并进行处理
首先用橡胶绝缘带从导线接头处始端的完好绝缘层开始,缠绕1〜2个绝缘带宽度,再以半幅宽度重叠进行缠绕
在包扎过程中应尽可能地收紧绝缘带(一般将橡胶绝缘带拉长2倍后再进
