xxxxxxxxxxxxxxx开发有限公司工程管理中心设计技术部x区土方回填专项技术方案2013年6月9xxx区土方回填专项技术方案1

工程概况公司拟在北路城西片区兴建XXXXX二期工程,编号为X区地块,建设子项目为独立交易展示区,由45栋楼组成,框架三层,钢筋砼结构,业态划分为五金机电汽摩配专业市场,共有独立商铺748间,主要经济技术指标参考下表
资料显示,X区地块基本概况为:东面为260m规划二路24米宽,南面为350m规划四路24米宽,西面为临时道路约15米宽,北面为二环北路
施工场地总面积约98765打,多为拆迁地及低洼农田,地势高差起伏变化不大
地块四个角原始标高(绝对标高):西北角为,东北角为,西南角为,东南角为
拟完成路面标高(绝对标高):西北角为,东北角,西南角为,东南角为
估算自然地面到市政道路路面面层下高差约为
平面布置图2
适用范围及编制目的适用范围:用于XXXXX区前期土方回填施工指导性技术方案
编制目的:通过人工或机械挖填将需进行建设范围内的自然地面平整(清表)改造成为设计所需的平面,以利现场平面布置和文明施工;前期施工顺序、技术方案要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量减少后期重复施工
编制依据总平面规划布置平面图、设计提供的有效技术资料等
国家现行有关规程、规范和标准
本公司有关文件
施工总平面布置及顺序安排场地平整应在施工前由施工单位进行专项施工组织设计
回填顺序根据实际情况,场地回填拟分市政规划道路、临时道路和园区内场地三方面进行
市政规划道路、临时道路:市政规划道路的本次回填标高控制要求比完成市政道路完成面低
规划二路由北面二环北路开始向南面回填;新增临时道路(原E区和F区之间)由北面二环北路开始向南面回填;规划四路西段由规划四路东面向西面回填
平面布置见附图

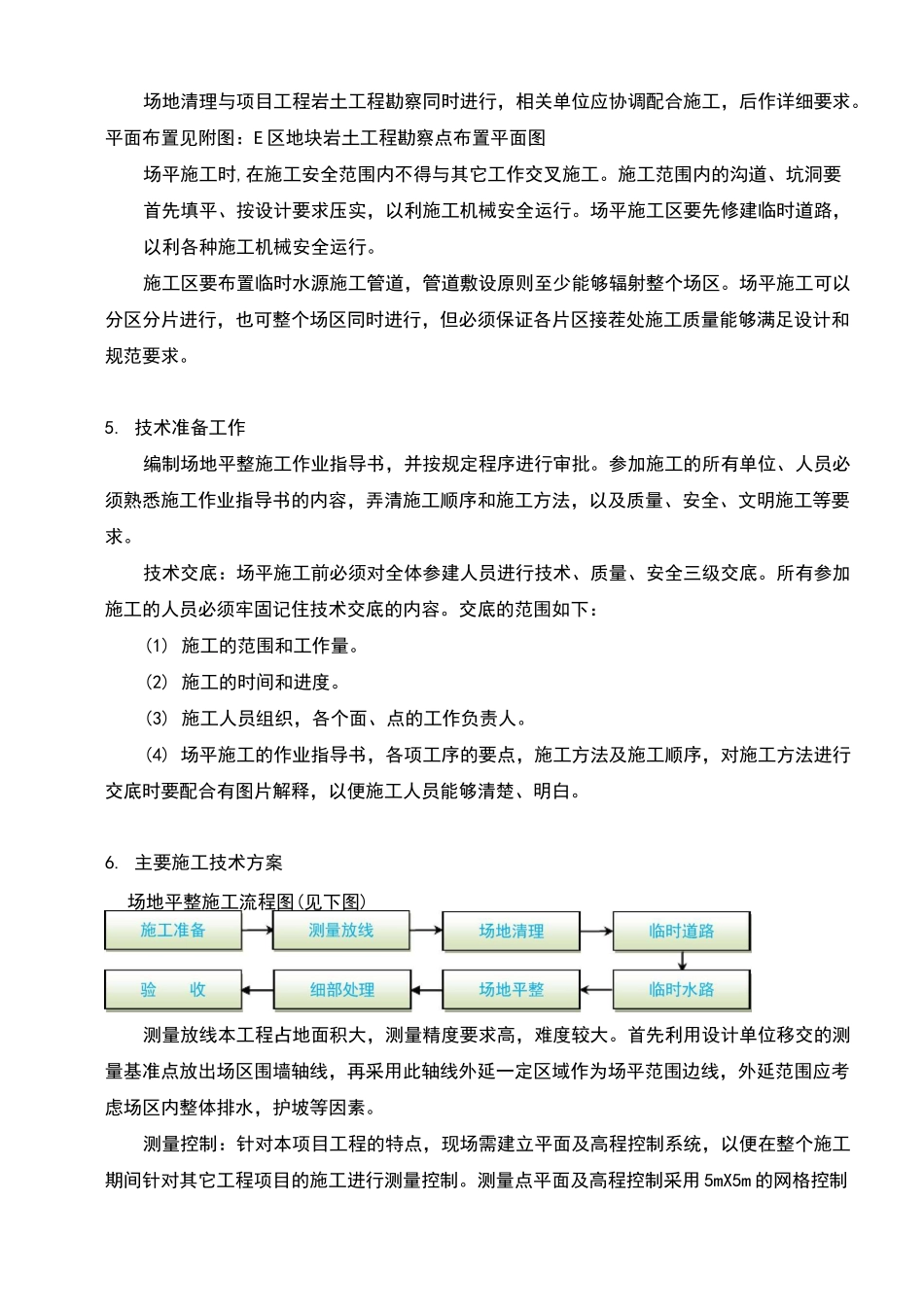

园区内场地:要求在市政规划道路、临时道路回
