模板支撑施工方案1
模板支撑施工方案1

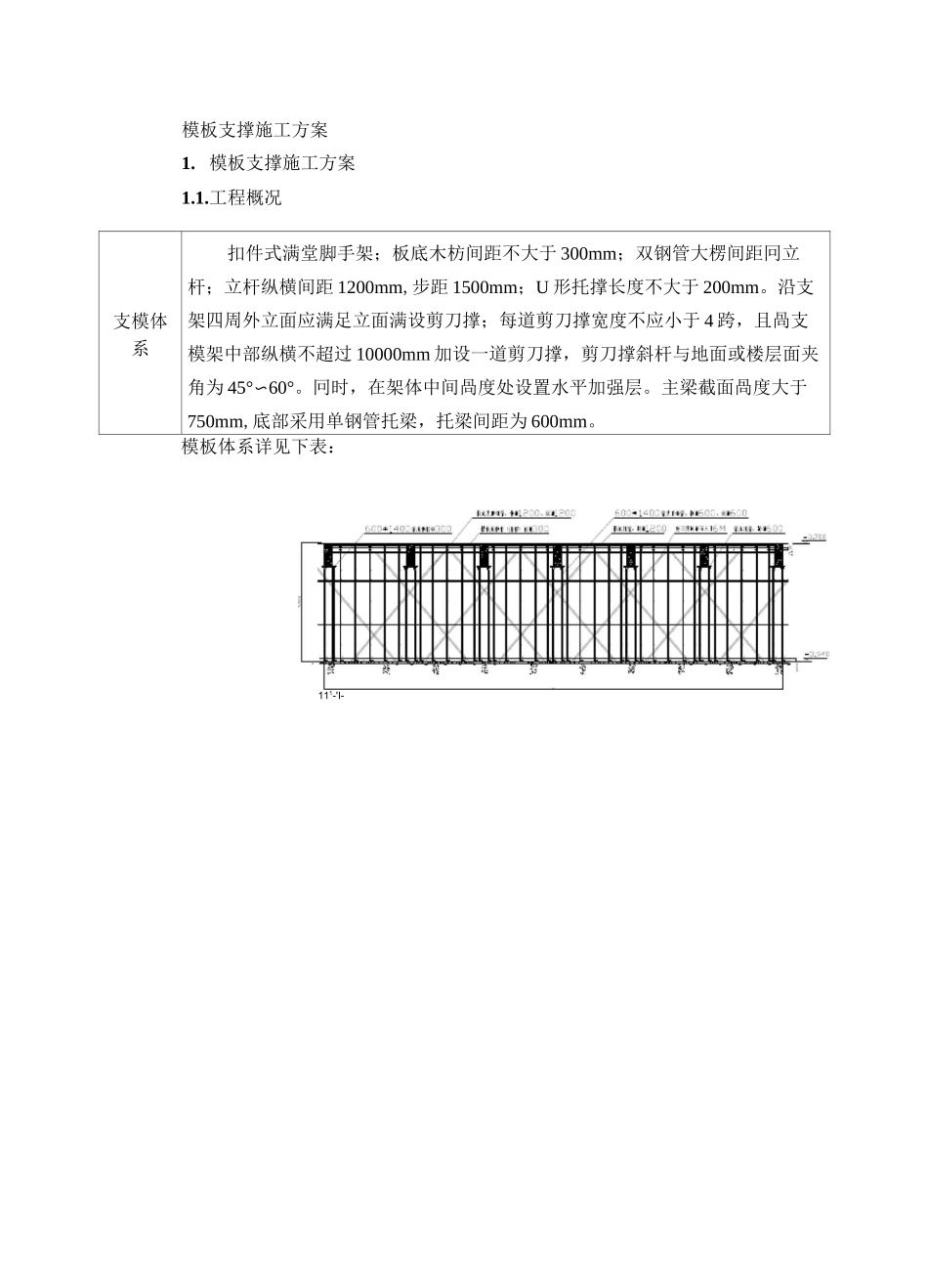

工程概况支模体系扣件式满堂脚手架;板底木枋间距不大于300mm;双钢管大楞间距冋立杆;立杆纵横间距1200mm,步距1500mm;U形托撑长度不大于200mm
沿支架四周外立面应满足立面满设剪刀撑;每道剪刀撑宽度不应小于4跨,且咼支模架中部纵横不超过10000mm加设一道剪刀撑,剪刀撑斜杆与地面或楼层面夹角为45°〜60°
冋时,在架体中间咼度处设置水平加强层
主梁截面咼度大于750mm,底部采用单钢管托梁,托梁间距为600mm

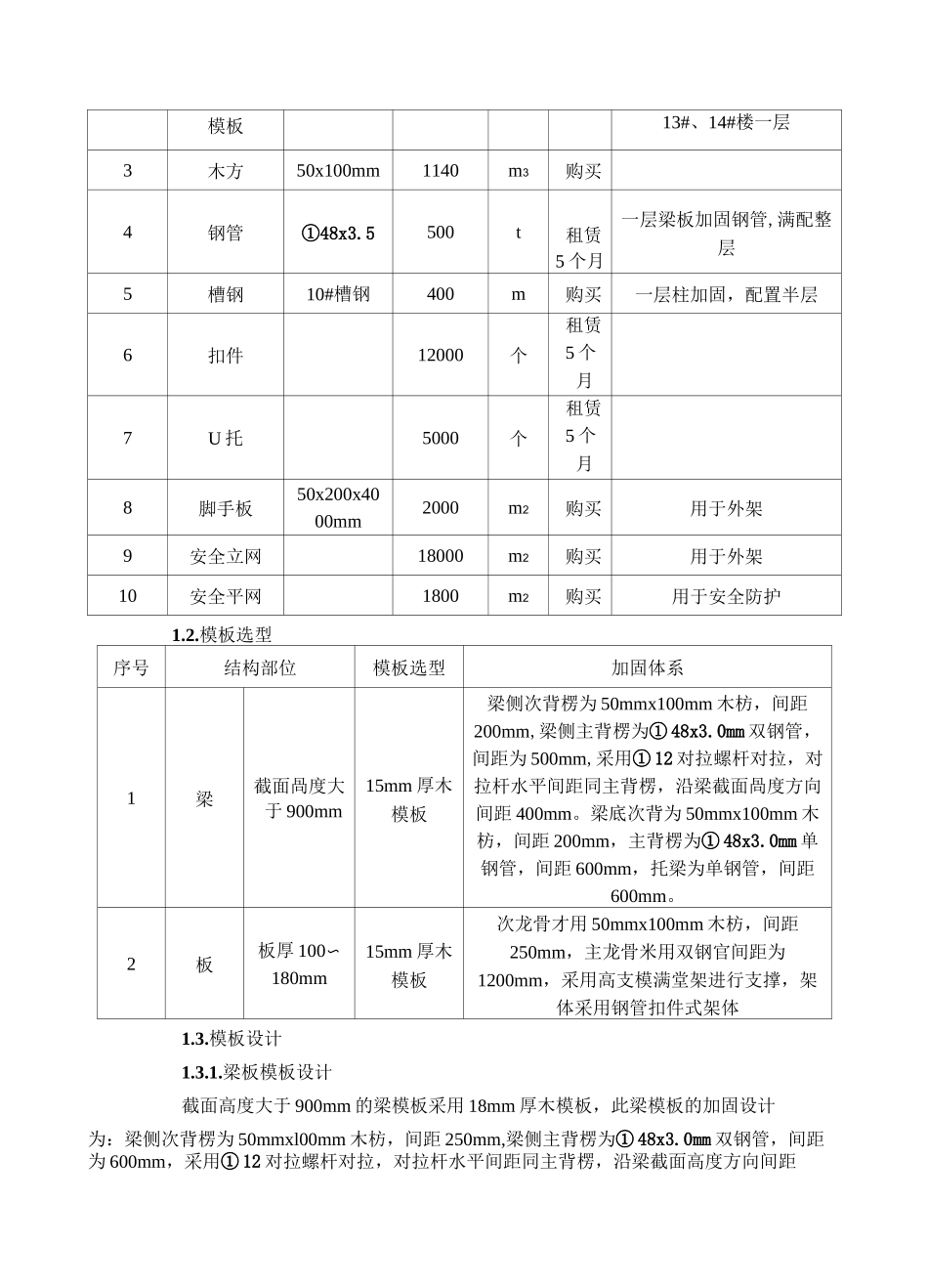

模板体系详见下表:111-'I-图2模板支架立管平面布置图1

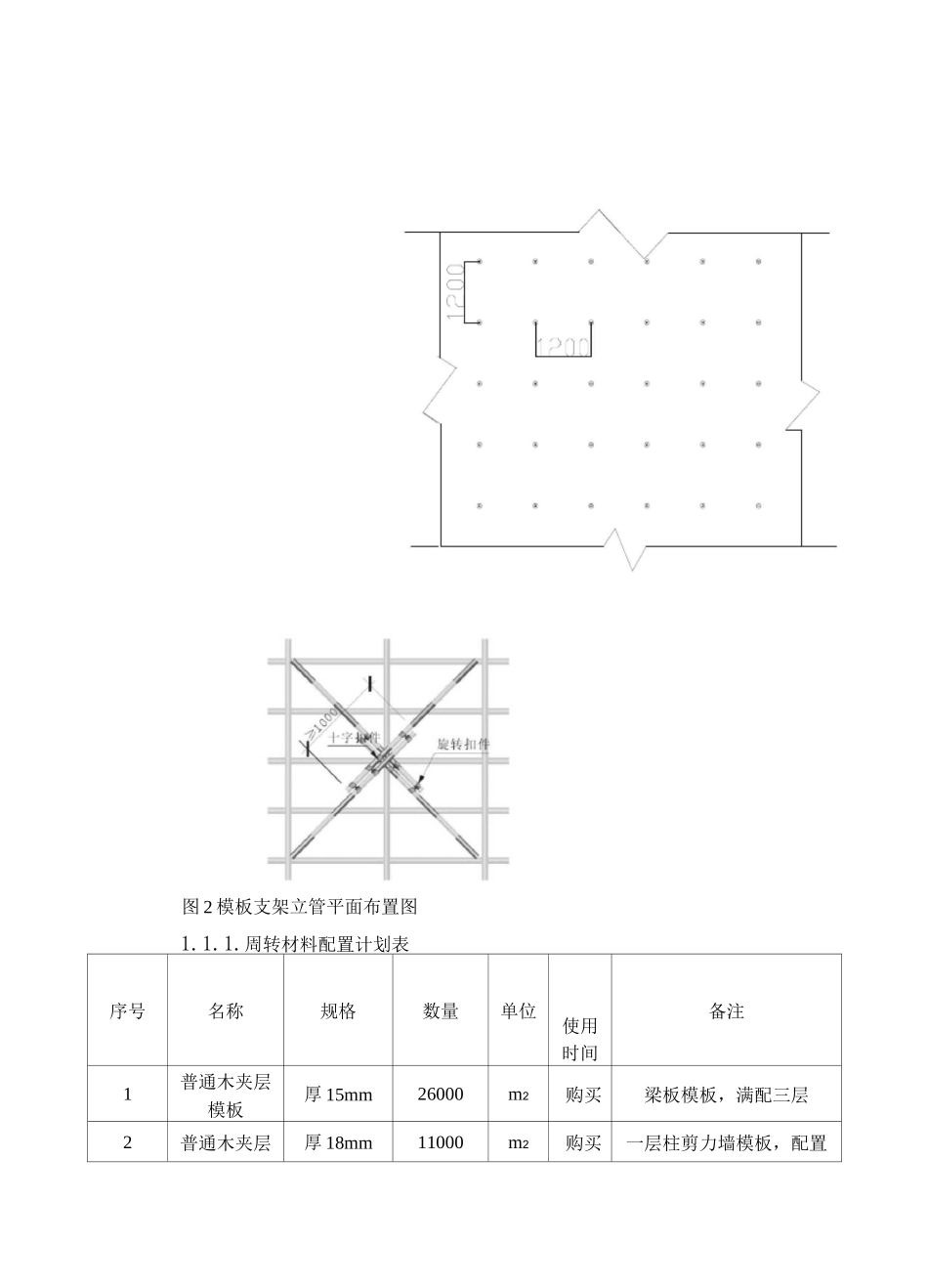

周转材料配置计划表序号名称规格数量单位使用时间备注1普通木夹层模板厚15mm26000m2购买梁板模板,满配三层2普通木夹层厚18mm11000m2购买一层柱剪力墙模板,配置模板13#、14#楼一层3木方50x100mm1140m3购买4钢管①48x3
5500t租赁5个月一层梁板加固钢管,满配整层5槽钢10#槽钢400m购买一层柱加固,配置半层6扣件12000个租赁5个月7U托5000个租赁5个月8脚手板50x200x4000mm2000m2购买用于外架9安全立网18000m2购买用于外架10安全平网1800m2购买用于安全防护1
模板选型序号结构部位模板选型加固体系1梁截面咼度大于900mm15mm厚木模板梁侧次背楞为50mmx100mm木枋,间距200mm,梁侧主背楞为①48x3
0mm双钢管,间距为500mm,采用①12对拉螺杆对拉,对拉杆水平间距同主背楞,沿梁截面咼度方向间距400mm
梁底次背为50mmx100mm木枋,间距200mm,主背楞为①48x3
0mm单钢管,间距600mm,托梁为单钢管,间距600mm
2板板厚100〜180mm15mm厚木模板次龙骨才用50mmx100mm木枋,间距250mm,主龙
