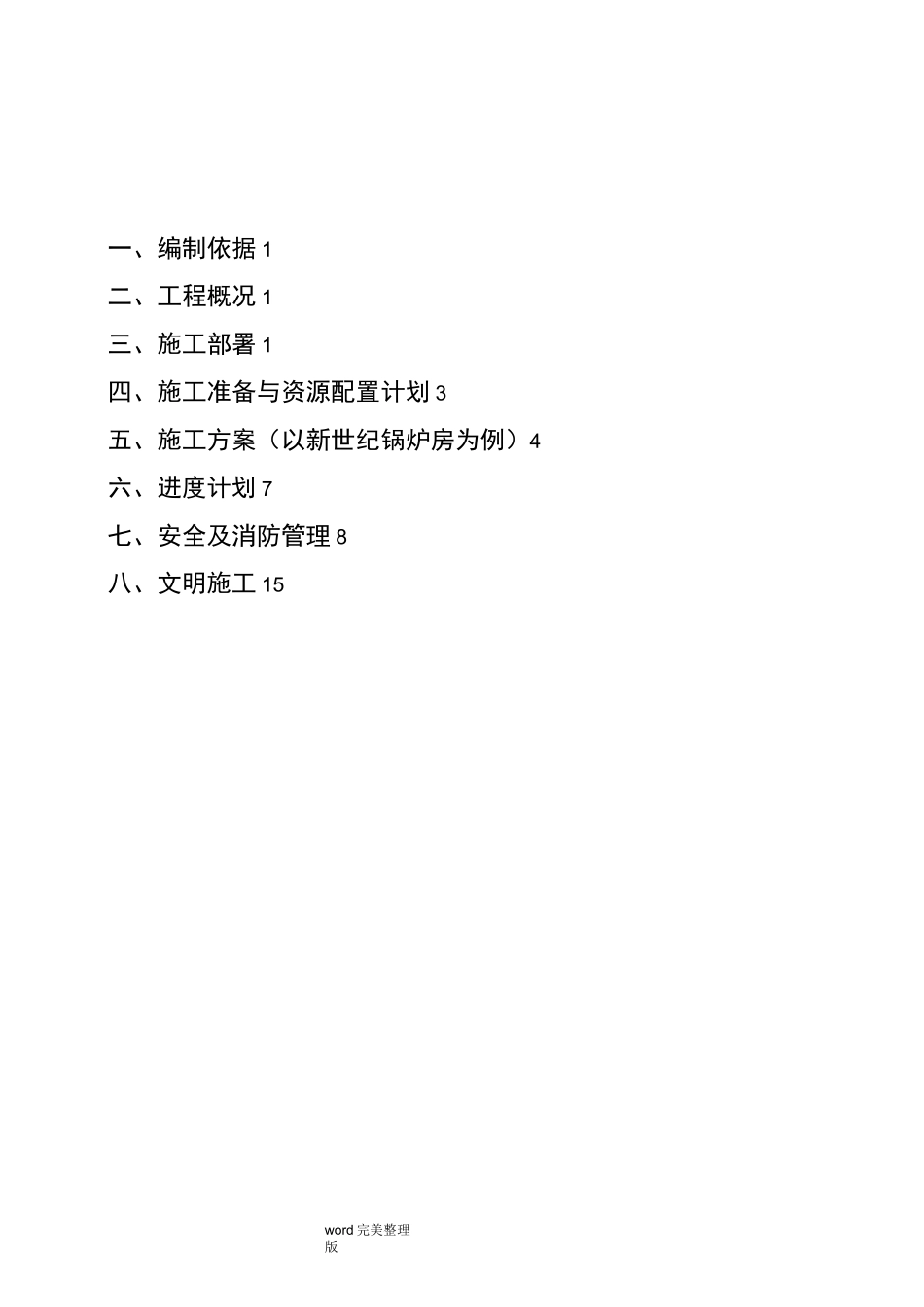

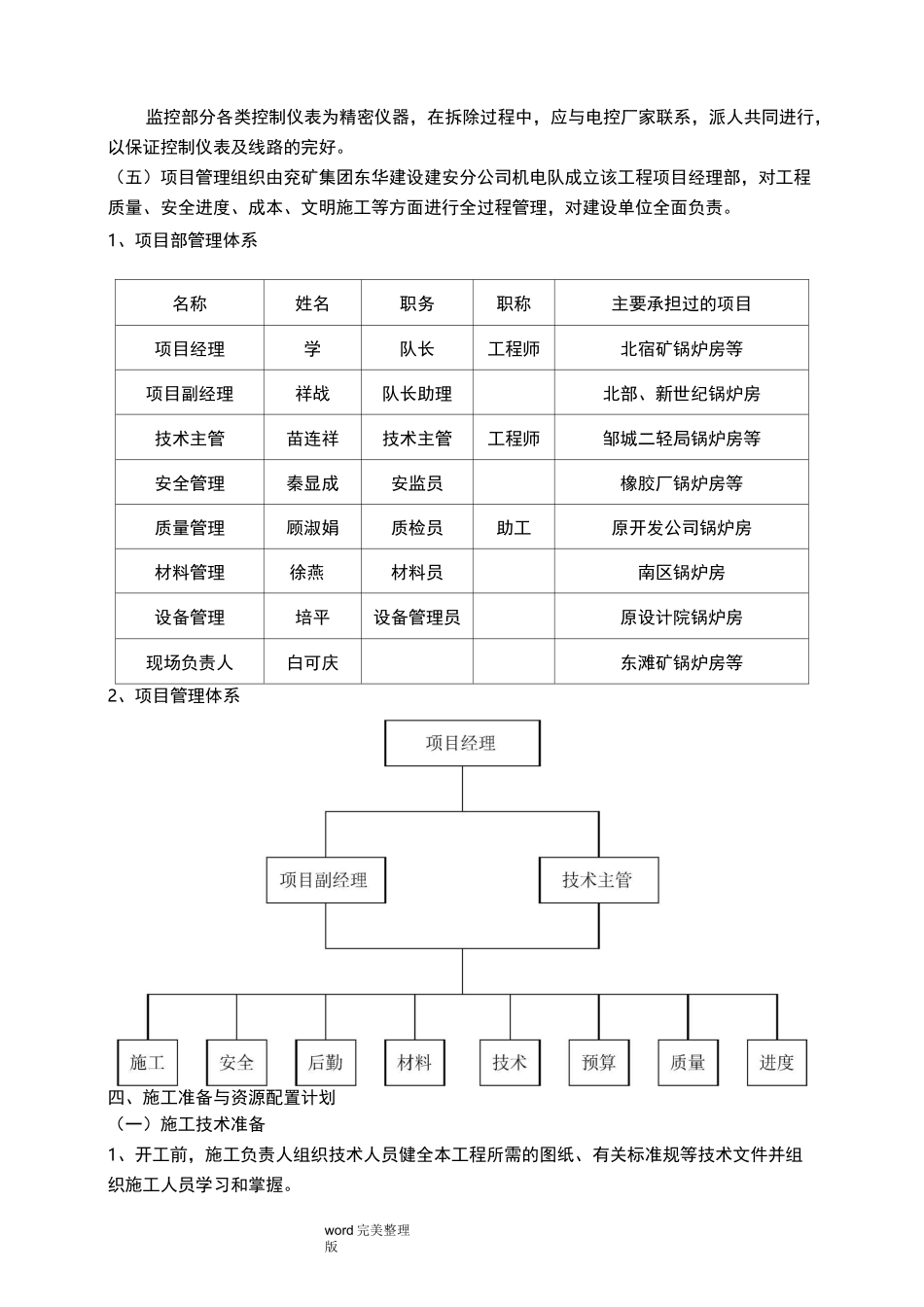

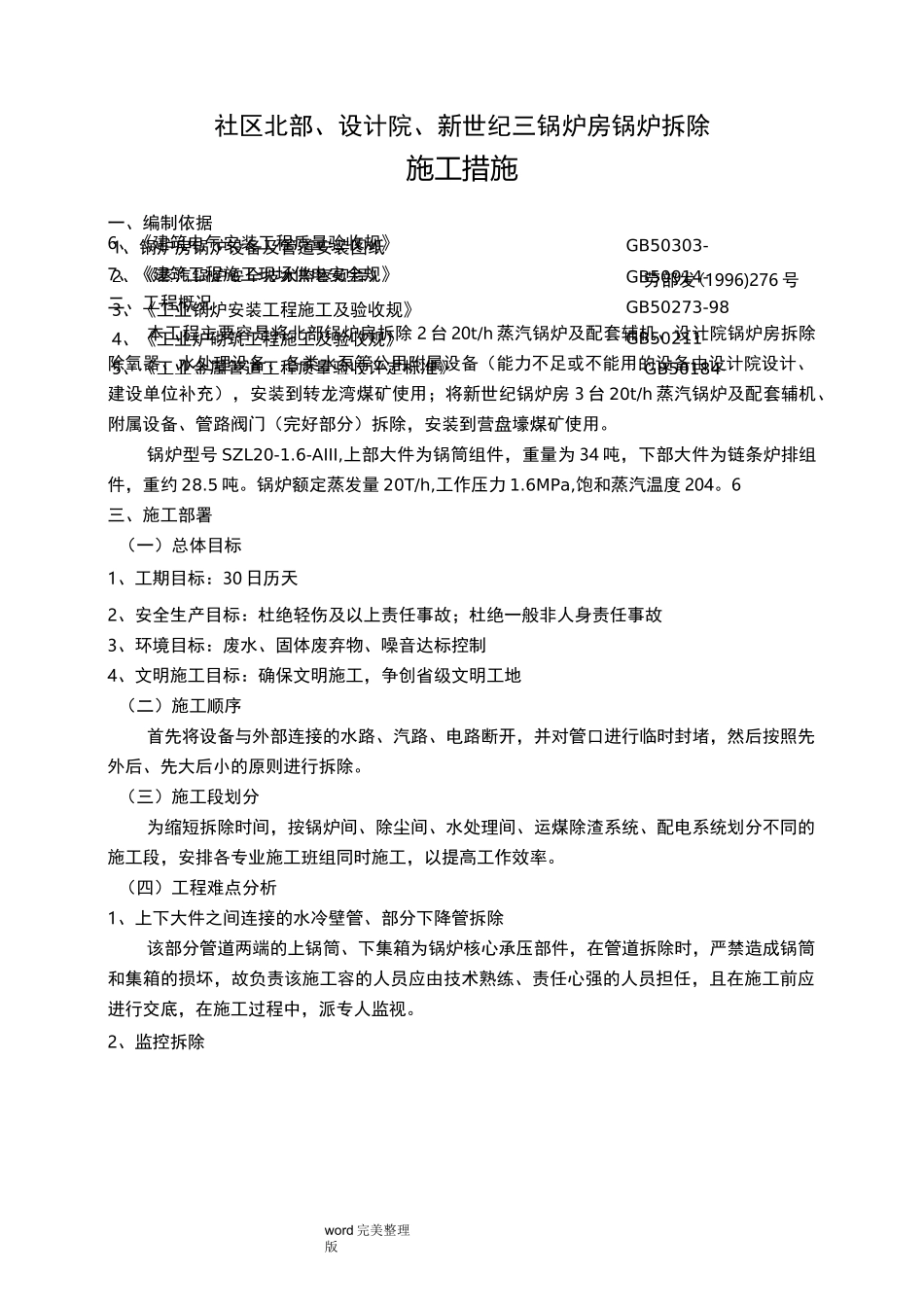

word完美整理版一、编制依据1二、工程概况1三、施工部署1四、施工准备与资源配置计划3五、施工方案(以新世纪锅炉房为例)4六、进度计划7七、安全及消防管理8八、文明施工151、锅炉房锅炉设备及管道安装图纸2、《蒸汽锅炉安全技术监察规程》3、《工业锅炉安装工程施工及验收规》4、《工业炉砌筑工程施工及验收规》5、《工业金属管道工程质量验收评定标准》劳部发(1996)276号GB50273-98GB50211-GB50184-GB50303-word完美整理版GB50914-社区北部、设计院、新世纪三锅炉房锅炉拆除施工措施一、编制依据6、《建筑电气安装工程质量验收规》7、《建筑工程施工现场供电安全规》二、工程概况本工程主要容是将北部锅炉房拆除2台20t/h蒸汽锅炉及配套辅机、设计院锅炉房拆除除氧器、水处理设备、各类水泵等公用附属设备(能力不足或不能用的设备由设计院设计、建设单位补充),安装到转龙湾煤矿使用;将新世纪锅炉房3台20t/h蒸汽锅炉及配套辅机、附属设备、管路阀门(完好部分)拆除,安装到营盘壕煤矿使用
锅炉型号SZL20-1
6-AIII,上部大件为锅筒组件,重量为34吨,下部大件为链条炉排组件,重约28
锅炉额定蒸发量20T/h,工作压力1
6MPa,饱和蒸汽温度204
6三、施工部署(一)总体目标1、工期目标:30日历天2、安全生产目标:杜绝轻伤及以上责任事故;杜绝一般非人身责任事故3、环境目标:废水、固体废弃物、噪音达标控制4、文明施工目标:确保文明施工,争创省级文明工地(二)施工顺序首先将设备与外部连接的水路、汽路、电路断开,并对管口进行临时封堵,然后按照先外后、先大后小的原则进行拆除
(三)施工段划分为缩短拆除时间,按锅炉间、除尘间、水处理间、运煤除渣系统、配电系统划分不同的施工段,安排各专业施工班组同时施工,以提高工作效率
(四)工程难点分析1、上下大
