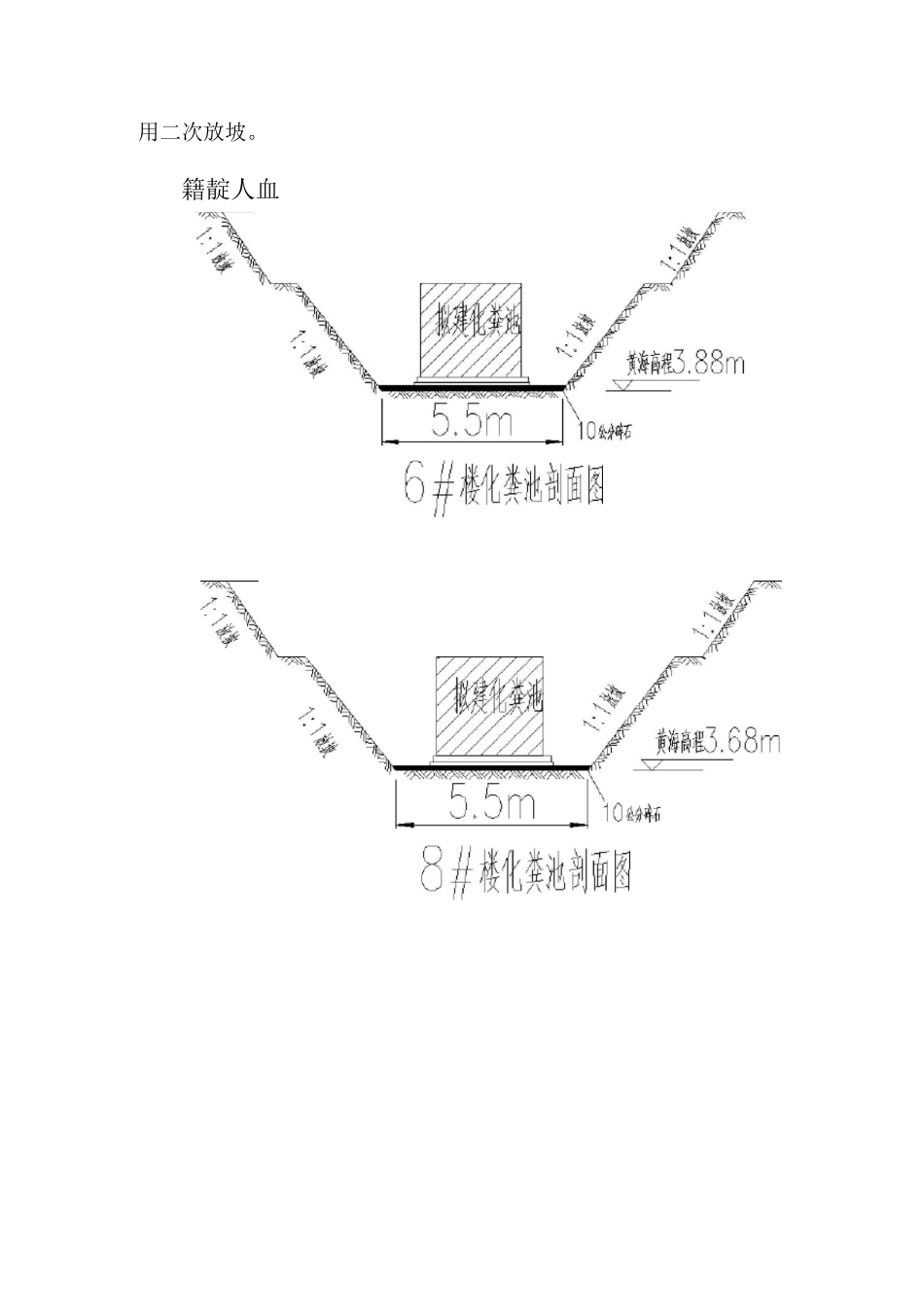

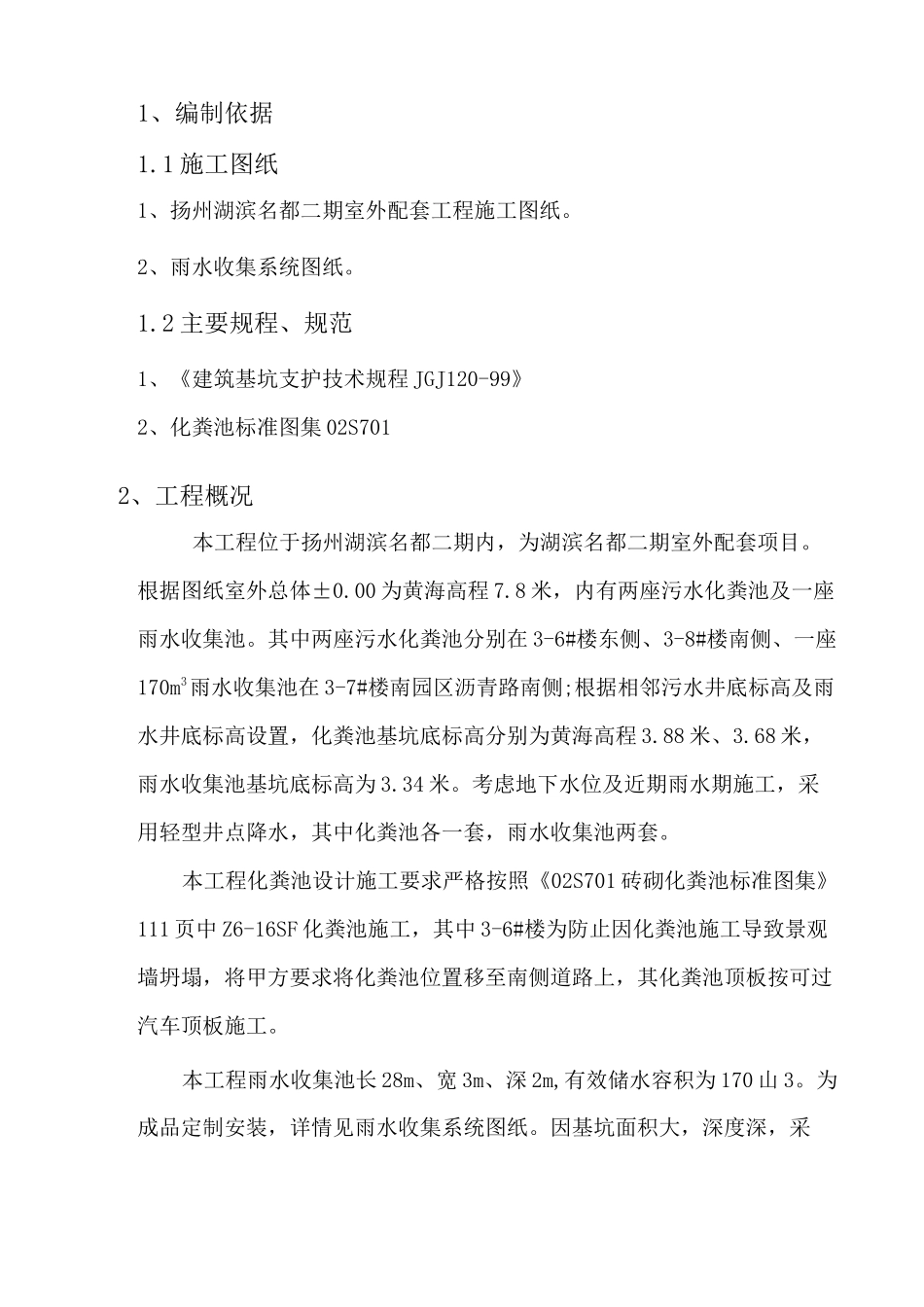

扬州湖滨名都二期室外配套工程化粪池、雨水收集池土方开挖方案编制人:审核人:审核日期:江苏邗建集团有限公司1、编制依据1.1施工图纸1、扬州湖滨名都二期室外配套工程施工图纸。2、雨水收集系统图纸。1.2主要规程、规范1、《建筑基坑支护技术规程JGJ120-99》2、化粪池标准图集02S7012、工程概况本工程位于扬州湖滨名都二期内,为湖滨名都二期室外配套项目。根据图纸室外总体±0.00为黄海高程7.8米,内有两座污水化粪池及一座雨水收集池。其中两座污水化粪池分别在3-6#楼东侧、3-8#楼南侧、一座170m3雨水收集池在3-7#楼南园区沥青路南侧;根据相邻污水井底标高及雨水井底标高设置,化粪池基坑底标高分别为黄海高程3.88米、3.68米,雨水收集池基坑底标高为3.34米。考虑地下水位及近期雨水期施工,采用轻型井点降水,其中化粪池各一套,雨水收集池两套。本工程化粪池设计施工要求严格按照《02S701砖砌化粪池标准图集》111页中Z6-16SF化粪池施工,其中3-6#楼为防止因化粪池施工导致景观墙坍塌,将甲方要求将化粪池位置移至南侧道路上,其化粪池顶板按可过汽车顶板施工。本工程雨水收集池长28m、宽3m、深2m,有效储水容积为170山3。为成品定制安装,详情见雨水收集系统图纸。因基坑面积大,深度深,采用二次放坡。籍靛人血W7.6m3、施工准备3.1技术准备(1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,弄清消防水池的结构情况、建筑情况、标高情况等。(2)编制消防水池施工方案,对施工队进行技术交底。(3)对施工人员进行安全和技术培训,加强班组的技术素质。3.2材料需用计划序号材料名称规格单位数量备注1钢管①48X3.5X(4-6)m根502木枋50X100(4m)根303木模板1220X2440X15张104扣件十字扣件颗503.3机械需用计划序号设备名称型号及规格单位数量1钢筋弯曲机GW40台12钢筋切断机GQ40台13钢筋调直机CG4-14台14木工机40台15电焊机1100台16潜水泵WQ25-11台27水准仪DZS3T台18经纬仪FDTL2-CS台19挖机EC210B台110井点降水设备SK-A-9套23.4劳动力需用计划序号工种人数进场时间备注1钢筋工32016.11.102木工42016.11.103瓦工62016.11.64架子工22016.11.105电(焊)工12016.11.106杂工52016.11.57水电工42016.11.158井点降水42016.11.14、作业条件4.1临时用水、用电保证现场的用水、用电的线路安全畅通,各种机械设备运行完好。4.2脚手架工程作业条件4.2.1各种进场的钢管、扣件应检测合格。旧钢管应检查表面的锈蚀深度、和钢管的变形程度,其偏差应满足规范的规定。4.2.2各种钢管、扣件、竹耙的进场数量应满足现场连续施工的条件。4.2.3工长应根据施工规范、操作工艺及作业指导书的要求向施工班组作出详细的书面安全、技术交底,参加交底的施工人员应在交底书上签名。4.3钢筋工程作业条件4.3.1钢筋原材料的品种、规格、数量必须符合设计图纸的要求。4.3.2钢筋进场后,必须按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等的规定抽取试件作力学性能检验,由试验部门出具的复试报告,复试合格方可使用。4.3.3钢筋制作前必须由钢筋工长根据设计图纸和有关规范要求对构件钢筋进行翻样,然后作业班组按照放样图进行下料和钢筋保护层砂浆垫块的制作。4.3.4钢筋工长根据施工规范和操作工艺向施工班组做出详细的安全、技术交底。4.4模板工程作业条件4.4.1本工程采用的模板为双面镜面木模板,板厚18mm。模板进场后,由项目部有关人员检验,合格后方可使用。加固模板所采用的木枋应用压刨进行刨制,以做到尺寸一致。4.4.2根据图纸设计要求绘制出配模图,按照审批好的配模图进行下料,现场不得乱裁模板。4.4.3工长按照操作工艺标准和施工规范的要求向班组做出详细的安全、技术交底,参加交底的施工人员应在交底书上签名。4.5砼工程作业条件4.5.1模板、钢筋、预留孔洞已经安设完毕,经检查符合设计及规范要求,并办好隐检、预检手续。4.5.2商品混凝土已提前通知搅拌站并详细告之所需混凝土的参数。4.5.3现场所用的砼输送泵、振动器、振动棒等经调试已合格(夜间照明的灯具准备充足)。运输道路畅通。提前与气象部门联系,尽量避开恶劣的天气。4.5.4工长应根据砼操作的工艺...
