-1-目录-1-第一章编制依据-2-第二章工程概况-2-第三章地质情况及周围环境-2-第四章施工部署-3-第五章施工准备-4-第六章土方施工-5-第七章特殊情况的应急处理措施-6-第八章安全管理-6-第九章文明施工及环保管理-7--2-第一章编制依据1

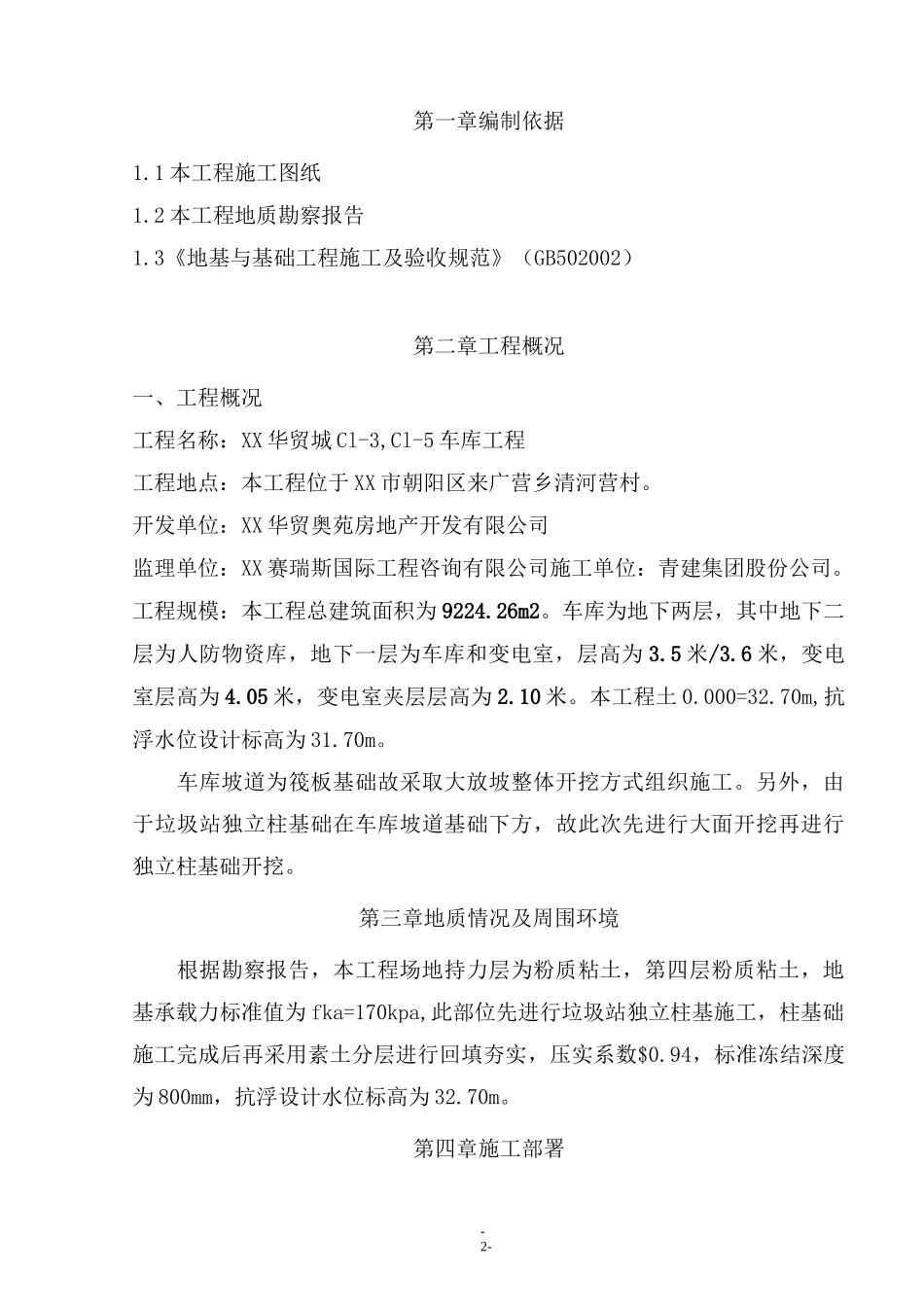

1本工程施工图纸1
2本工程地质勘察报告1
3《地基与基础工程施工及验收规范》(GB502002)第二章工程概况一、工程概况工程名称:XX华贸城Cl-3,Cl-5车库工程工程地点:本工程位于XX市朝阳区来广营乡清河营村
开发单位:XX华贸奥苑房地产开发有限公司监理单位:XX赛瑞斯国际工程咨询有限公司施工单位:青建集团股份公司
工程规模:本工程总建筑面积为9224
车库为地下两层,其中地下二层为人防物资库,地下一层为车库和变电室,层高为3
6米,变电室层高为4
05米,变电室夹层层高为2
000=32
70m,抗浮水位设计标高为31
车库坡道为筏板基础故采取大放坡整体开挖方式组织施工
另外,由于垃圾站独立柱基础在车库坡道基础下方,故此次先进行大面开挖再进行独立柱基础开挖
第三章地质情况及周围环境根据勘察报告,本工程场地持力层为粉质粘土,第四层粉质粘土,地基承载力标准值为fka=170kpa,此部位先进行垃圾站独立柱基施工,柱基础施工完成后再采用素土分层进行回填夯实,压实系数$0
94,标准冻结深度为800mm,抗浮设计水位标高为32
第四章施工部署-3-1、土方开挖总体施工安排本工程车库坡道基础形式为筏板式基础,人工清底的预留厚度为200mm
本工程车库坡道基础采取大放坡整体开挖方式组织施工
垃圾站独立柱基础采用局部大开挖施工
土方开挖,按照设计图纸要求从低标高处向高标高处进行开挖,所挖土方不得堆放基坑周边
2、施工流程和施工顺序本基坑开挖顺序,按照开挖边线从坡道东侧向西
