天燃气管道氮气间接置换方案(站场工艺管道部分城市管网)编制:XXX校对:XXX批准:日期:2012年7月30日1工程概况2编制依据天然气置换3o1置换范围3o2置换初步方案3o3所需仪器设备工具3o4人员安排、职责及物质分配3
5置换前准备3
6置换实施3o6
1氮气置换空气3o6
2天然气置换氮气3
7置换的注意事项4健康、安全和环境5应急预案5

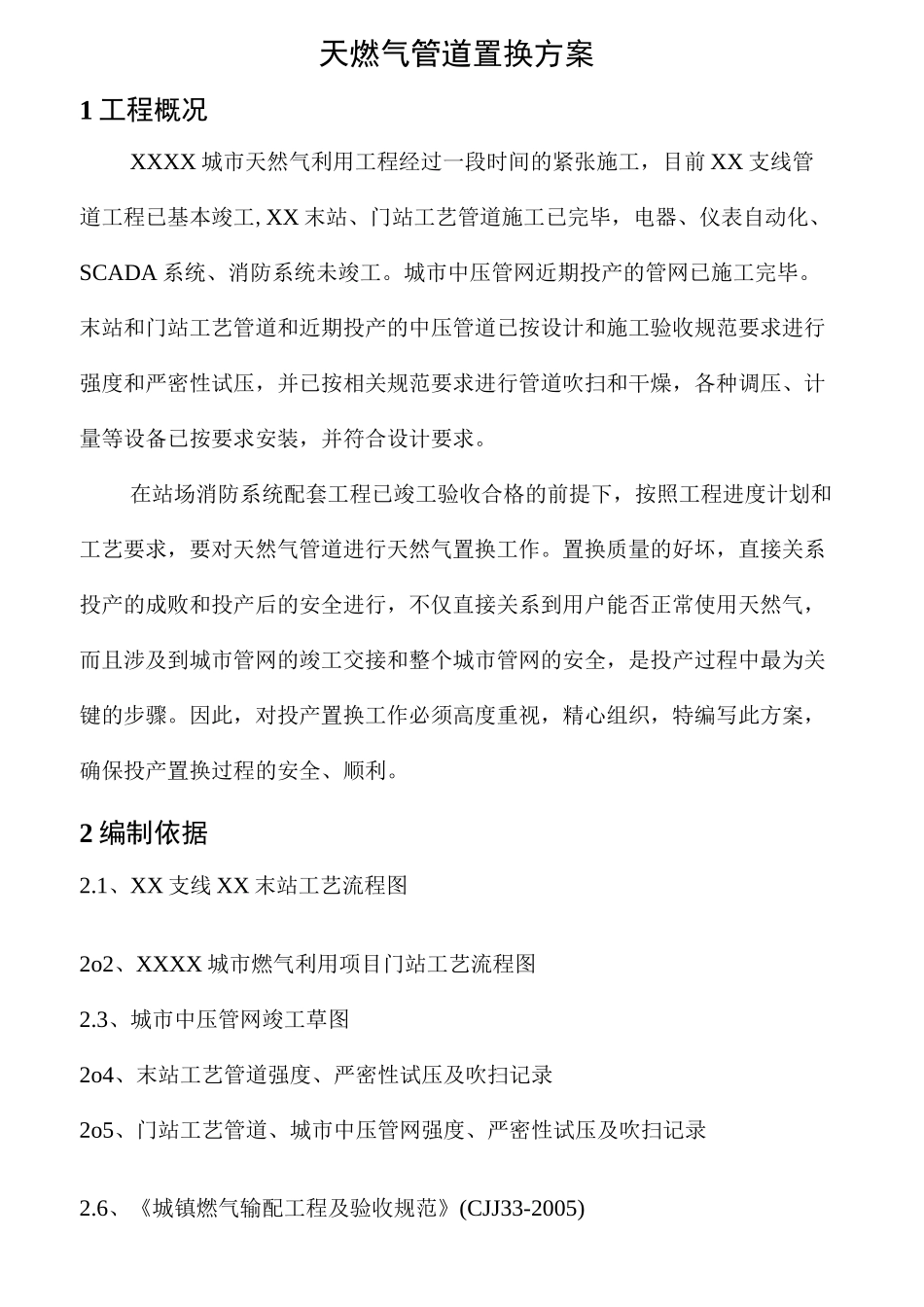

1天然气泄漏应急预案5o2火灾与爆炸事故预案6目前急需解决的问题天燃气管道置换方案1工程概况XXXX城市天然气利用工程经过一段时间的紧张施工,目前XX支线管道工程已基本竣工,XX末站、门站工艺管道施工已完毕,电器、仪表自动化、SCADA系统、消防系统未竣工
城市中压管网近期投产的管网已施工完毕
末站和门站工艺管道和近期投产的中压管道已按设计和施工验收规范要求进行强度和严密性试压,并已按相关规范要求进行管道吹扫和干燥,各种调压、计量等设备已按要求安装,并符合设计要求
在站场消防系统配套工程已竣工验收合格的前提下,按照工程进度计划和工艺要求,要对天然气管道进行天然气置换工作
置换质量的好坏,直接关系投产的成败和投产后的安全进行,不仅直接关系到用户能否正常使用天然气,而且涉及到城市管网的竣工交接和整个城市管网的安全,是投产过程中最为关键的步骤
因此,对投产置换工作必须高度重视,精心组织,特编写此方案,确保投产置换过程的安全、顺利
2编制依据2
1、XX支线XX末站工艺流程图2o2、XXXX城市燃气利用项目门站工艺流程图2
3、城市中压管网竣工草图2o4、末站工艺管道强度、严密性试压及吹扫记录2o5、门站工艺管道、城市中压管网强度、严密性试压及吹扫记录2
6、《城镇燃气输配工程及验收规范》(CJJ33-2005)2
7、《石油天然气站内工艺管道工程及验收规范》(SY0402—2000)2o8、《天然气管道试运投产规范》(SY/T6233
