施工技术组织设计(措施)单项工程名称:宏能实业有限箭竹坪煤矿单位工程名称:主立井缠绳挂罐施工项目部:____十七项目部______编号:__________________中煤三建机电安装工程处二O一二年十二月1审批机关部门签章日期负责人技术负责人施工技术部门安全质量检查部门主审编制单位部门签章日期负责人技术负责人安全质量部门复核人编制人一、工程概况箭竹坪煤矿隶属成都地奥宏能实业有限公司,是由四川煤炭设2计研究院设计,井筒直径6m,该矿主立井系统为双面箱形钢井架、钢罐道、一套四绳摩擦式提升机及一对四绳罐笼的提升系统
缠绳挂罐是主立井提升设施安装的枢纽工程,劳动强度大,危险程度高,安全隐患多,容器重量重,为保证缠绳挂罐工作的顺利进行,做到“安全、优质”特编写此措施,以利指导施工

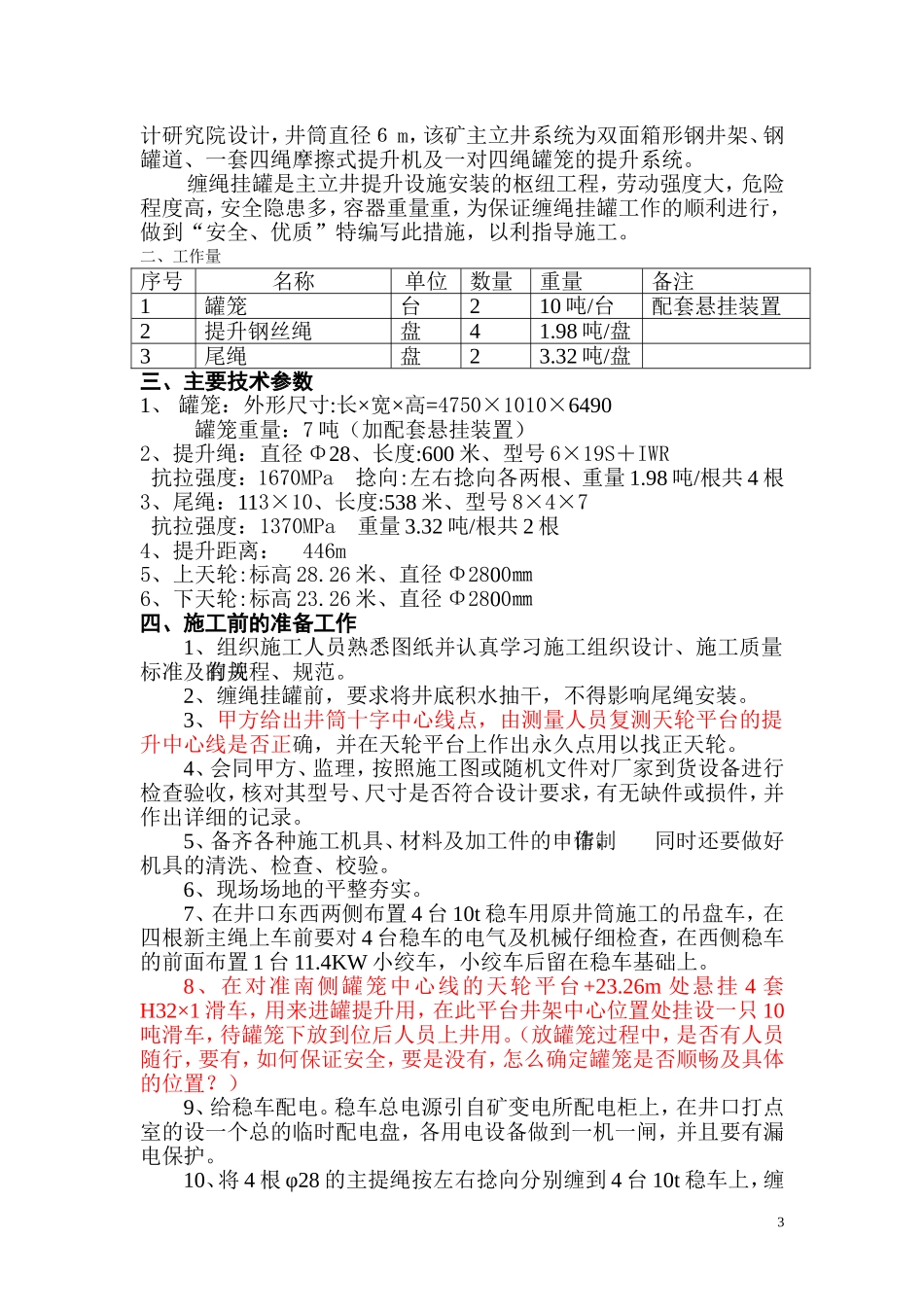

二、工作量序号名称单位数量重量备注1罐笼台210吨/台配套悬挂装置2提升钢丝绳盘41
98吨/盘3尾绳盘23
32吨/盘三、主要技术参数1、罐笼:外形尺寸:长×宽×高=4750×1010×6490罐笼重量:7吨(加配套悬挂装置)2、提升绳:直径Φ28、长度:600米、型号6×19S+IWR抗拉强度:1670MPa捻向:左右捻向各两根、重量1
98吨/根共4根3、尾绳:113×10、长度:538米、型号8×4×7抗拉强度:1370MPa重量3
32吨/根共2根4、提升距离:446m5、上天轮:标高28
26米、直径Φ2800㎜6、下天轮:标高23
26米、直径Φ2800㎜四、施工前的准备工作1、组织施工人员熟悉图纸并认真学习施工组织设计、施工质量标准及有关的规程、规范
2、缠绳挂罐前,要求将井底积水抽干,不得影响尾绳安装
3、甲方给出井筒十字中心线点,由测量人员复测天轮平台的提升中心线是否正确,并在天轮平台上作出永久点用以找正天轮
4、会同甲方、监理,按照施工图或随机文件对厂家到货设备进行检查验收,核对
