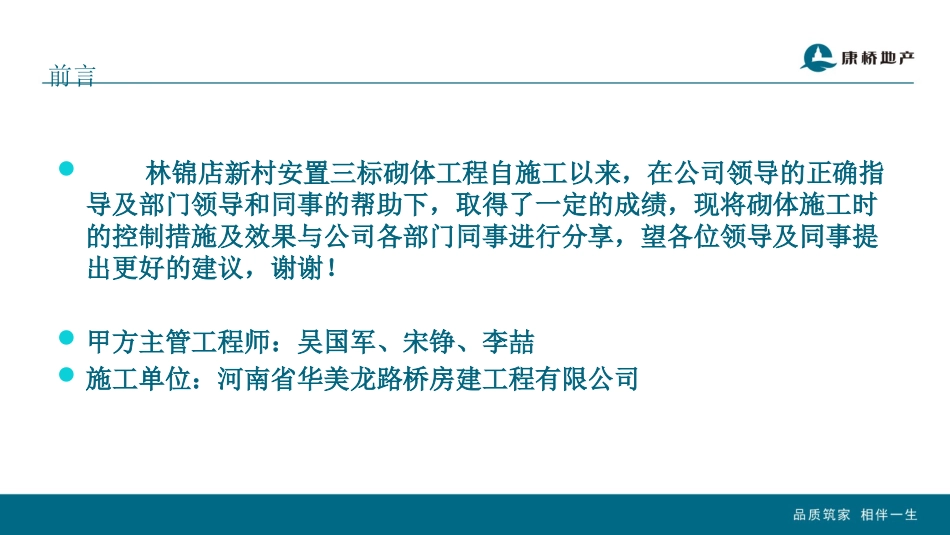

林锦店新村安置三标砌体工程小结目录前言一、施工准备阶段二、砌筑阶段控制三、砌筑完成后养护前言林锦店新村安置三标砌体工程自施工以来,在公司领导的正确指导及部门领导和同事的帮助下,取得了一定的成绩,现将砌体施工时的控制措施及效果与公司各部门同事进行分享,望各位领导及同事提出更好的建议,谢谢
甲方主管工程师:吴国军、宋铮、李喆施工单位:河南省华美龙路桥房建工程有限公司一、施工准备阶段砌筑工程准备开始前要求施工单位上报砌体工程专项施工方案,作为砌体施工质量控制及验收的依据
经审批过的砌体方案1、砌体施工方案一、施工准备阶段2、砌体反交底会议砌体施工前组织甲方、监理、施工单位管理人员及砌体施工班组长召开砌体专项施工交底会议,相关技术要求及标准形成文字记录,作为今后砌体施工控制及验收的依据
要求施工单位管理人员及班组长向砌筑工人进行交底,以保证砌筑标准和要求传达给每位施工人员
(否则专题会议毫无意义)一、施工准备阶段砌体交底会议记录一、施工准备阶段3、原材料控制原材料包括:砂、水泥、蒸压粉煤灰砖,蒸压加气砼砌块
所有原材料必须有检验报告及合格证;砌筑用砂浆预留试块,送检,并有检测报告
合格的原材料是砌体施工质量的必要条件
一、施工准备阶段原材料进场后,按照公司流程制度严格进行验收
并现场监督取样,送实验室复试
保证材料满足合同及规范要求
需注意:蒸压加气砼砌块产品龄期不应小于28天
提前2天浇水湿润砌块
水泥甲控材验收单一、施工准备阶段4、技术准备(1)放置墙身及门窗洞口控制线门洞控制线门跺控制线主体控制线墙身控制线一、施工准备阶段施工前依据主体阶段控制线放出每堵墙及每个门窗洞口控制线,经自检合格后报技术部进行复验,复验合格方能进行砌体施工,避免墙体及洞口位置错误,也方便砌筑工人砌筑时控制垂直度、平整度及门窗洞口尺寸
(此项为现场工程师控制重点,也是控制的关键环
