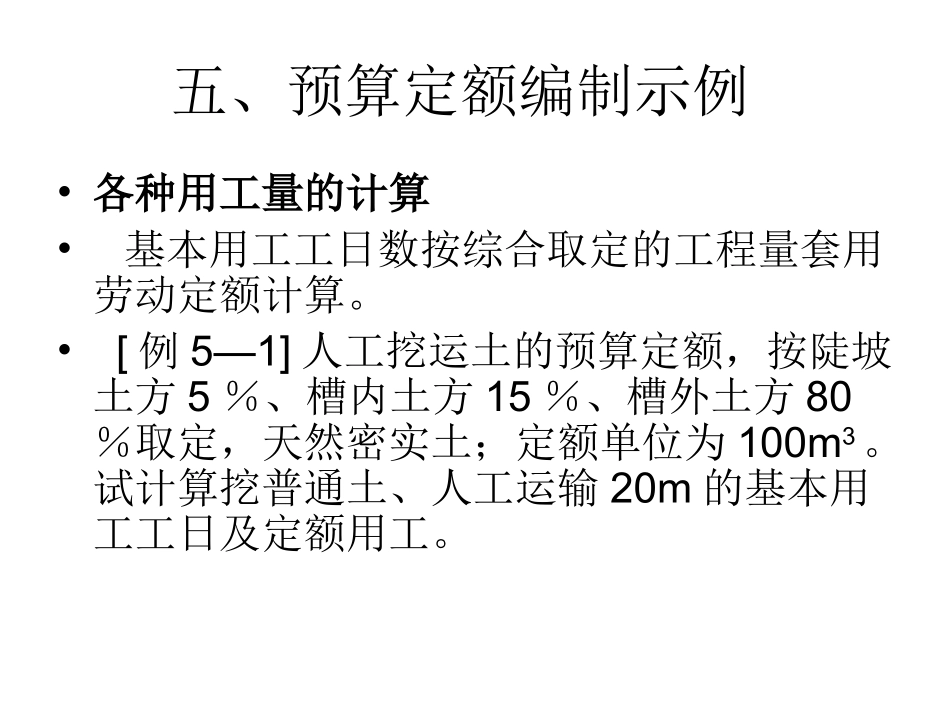

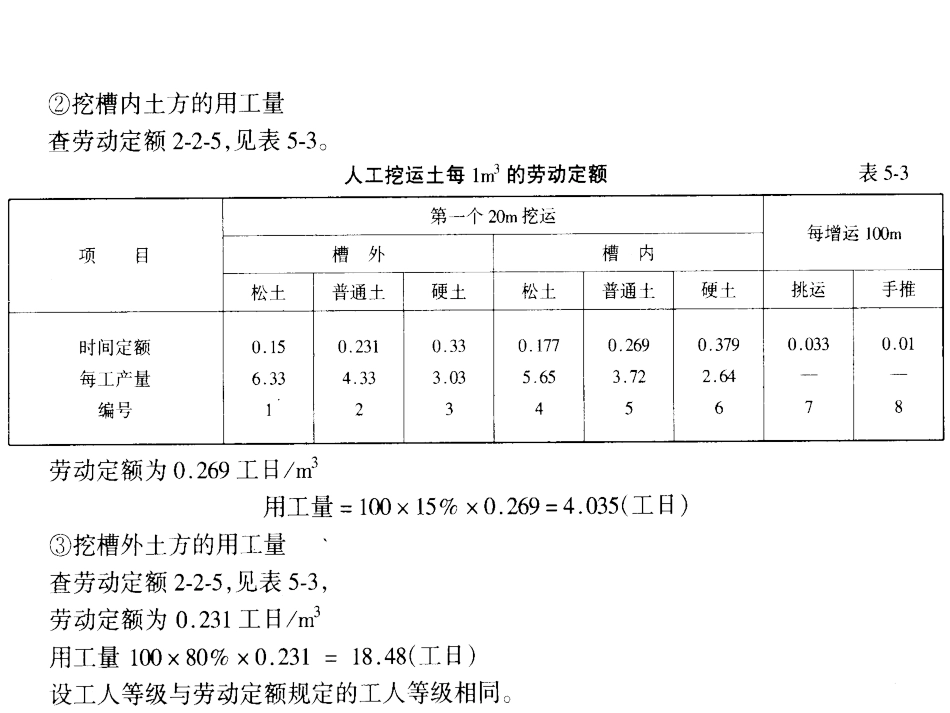

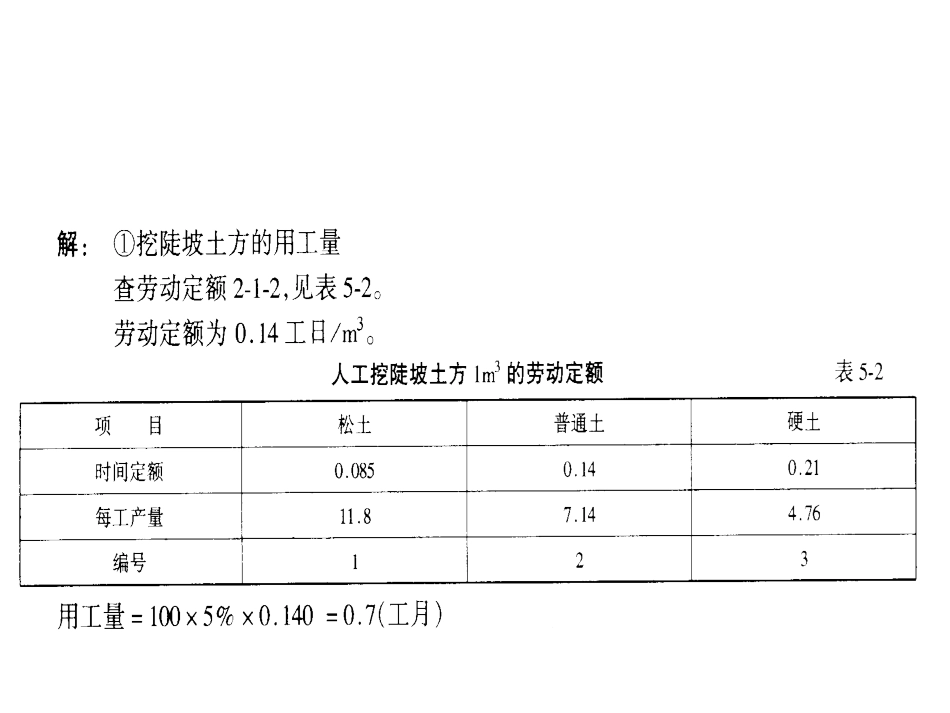

五、预算定额编制示例•各种用工量的计算•基本用工工日数按综合取定的工程量套用劳动定额计算。•[例5—1]人工挖运土的预算定额,按陡坡土方5%、槽内土方15%、槽外土方80%取定,天然密实土;定额单位为100m3。试计算挖普通土、人工运输20m的基本用工工日及定额用工。[例3.1]编制水泥稳定土基层中的水泥碎石基层预算定额•1.定额编制说明•(1)定额名称:水泥碎石基层•(2)定额单位:1000m2•(3)选用的图纸、资料名称:交通部颁发的《公路沥青路面设计规范》(JTJ014—86)、《公路路面基层施工技术规范》(JTJ034—85)。•(4)定额包括的工作内容:清扫整理路基;铺料、铺水泥、洒水、拌和;整型、碾压、找补;初期养护。•(5)定额子目划分:•水泥稳定土基层按材料划分,划分为:水泥土、水泥砂、水泥砂砾、水泥碎石、水泥石屑、水泥石渣、水泥砂砾土、水泥碎石土;•按施工方法划分,分为:拖拉机带铧犁拌和、稳定土拌和机拌和、拖拉机带铧犁原槽拌和。••(6)编制依据:根据《公路路面基层施工技术规范》(JTJ034—85)第1.1.7条规定:水泥稳定土用中粒土和粗粒土作基层时,应控制水泥剂量不超过6%,水泥稳定土用细粒土作基层时,水泥剂量不受6%的限制。故中、粗粒土水泥含量取4%~5%,细粒土水泥含量取10%。•根据1.1.10条规定:水泥稳定土结构层用使用12t以上的压路机碾压,每层压实厚度不超过15cm。•(7)施工方法:•平地机铺粒料——8t压路机轻碾——人工铺水泥——拖拉机带铧犁沿路拌和(稳定土拌和机沿路拌和)——洒水汽车洒水——12t压路机碾压——跟碾找补——平地机整理——初期养护。•2.水泥碎石基层预算定额人工、机械台班数量计算•水泥碎石基层预算定额的人工、机械台班消耗数量根据施工定额相应工序,并考虑幅度差后综合而成。3.水泥碎石基层预算定额材料消耗数量计算•(1)基本数据•①路面压实厚度:0.15m•②压实混合料干密度:2.10t/m3•③碎石松方干密度:1.45t/m3•④压实混合料定额单位重量:315.0t•⑤混合料组成材料名称:水泥:碎石•⑥混合料组成材料配合比:5︰95•⑦材料损耗率:水泥2%,碎石2%4.基价及重量计算•例2—1某预制T型梁工程,工程量16.5m3,试求所需人工和425号水泥及中(粗)砂的数量。•解:由预算定额表所示定额表的定额值和工程量求得:••解:由预算定额表所示定额表的定额值和工程量求得:•人工:M人=QS人=(16.5×49.8)÷10=82.17工日•水泥:M泥=QS泥=(16.5×3.464)÷10=5.76t•中(粗)砂:M砂=QS砂=(16.5×4.95)÷l0=8.17m3•例2—2某一二级公路路段挖方1000m3(其中松土200m3,普通土600m3、硬土200m3),填方数量为1200m3。本断面挖方可利用方量为900m3(松土100m3、普通土600m3、硬土200m3),远运利用方量为普通土200m3(天然方)。•解本桩利用方(压实方)为:100/(1.23+0.03)+600/(1.16+0.03)+200/(1.09+0.03)=766.2m3•远运利用方(压实方)为:200/(1.16+0.03)=168.1m3•借方(压实方)为:1200-766.2-168.1=265.7m3•弃方(天然方)为:100m3•上列的挖方、填方、本桩利用方、远运利用方、借方、弃方均引自施工图设计“路基土石方数量计算表”。例2—3某高速公路路基工程•全长28km,按设计断面计算的填缺为6720000m3,无利用方,平均填土高度为7.0m,宽填厚度0.2m,路基平均占地宽45m,路基占地及取土坑均为耕地,土质为III类土。采用0.6m3以内单斗挖掘机装土方,平均挖深2.0m,填前以15t压路机压实耕地。•试问:填前压实增加土方量为多少?路基宽填增加土方量为多少?总计计价土方量(压实方)为多少?挖装借方作业所需总基价为多少元?•解:•(1)借方用土土质分类•由《预算定额》第一章章说明可知III类土属于定额土质分类的普通土。•(2)因宽填路基而增加的土方量•按式(2—4)计算•宽填土(石)方量=路基填方长度×路基平均填土高度×宽填厚度•宽填压实方=28000×10.5×0.2×2(侧)•=78400m3(借方)••(3)因填前压实耕地增加的土方量•由表2—3查得c=3.5kN/cm3,15t光面压路机的p=66kN/cm2•由式(2—2)算得h=66÷3.5=18.86cm•平均路基底面积=45×28000=1260000m2•填前压实所增加土方量(压实方)=1260000×...
