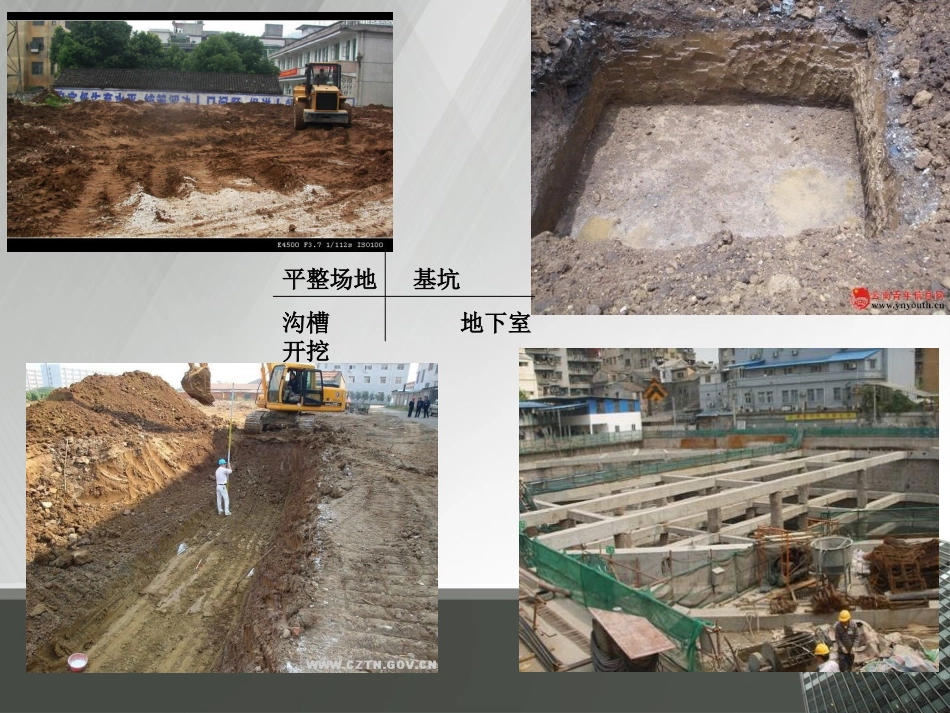

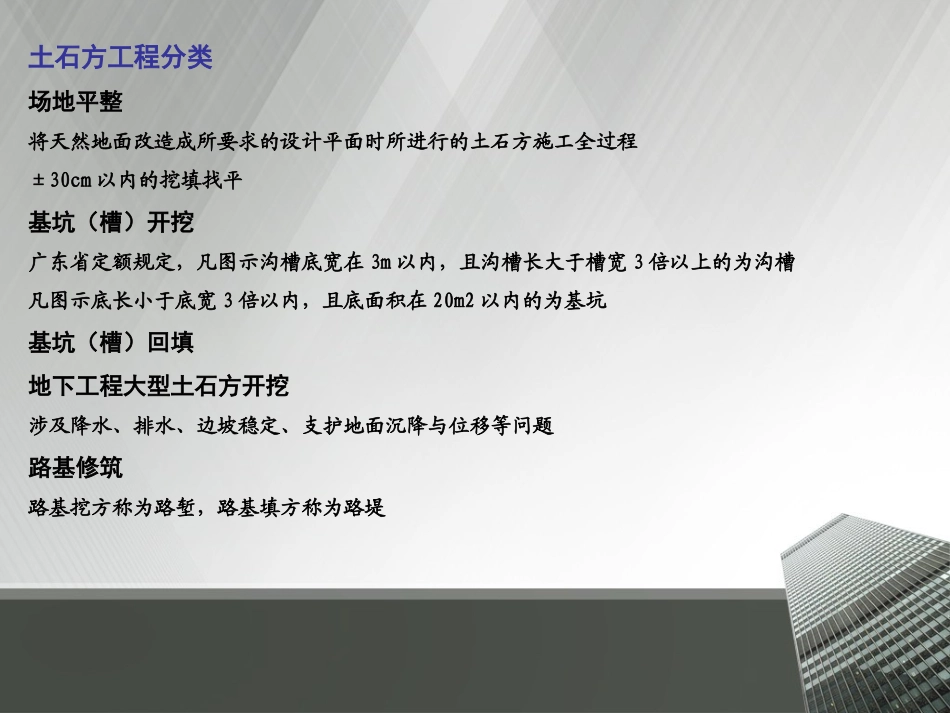

单元四建设工程工程量计算土石方工程量计算讲授人:吴慧土石方工程分类场地平整将天然地面改造成所要求的设计平面时所进行的土石方施工全过程±30cm以内的挖填找平基坑(槽)开挖广东省定额规定,凡图示沟槽底宽在3m以内,且沟槽长大于槽宽3倍以上的为沟槽凡图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑基坑(槽)回填地下工程大型土石方开挖涉及降水、排水、边坡稳定、支护地面沉降与位移等问题路基修筑路基挖方称为路堑,路基填方称为路堤平整场地基坑沟槽地下室开挖土石方工程的准备与辅助工作准备工作•场地清理•排除地表水•临时道路及供水供电•材料、机具、土方机械的进场•土方测量、放线辅助工作•土方边坡及其稳定•基坑支护•排水降水土石方工程量清单规范(清单计算的是图纸的净尺寸)项目编码项目名称项目特征计量单位工程量计算规则工程内容010101001平整场地1
取土运距m2按设计图示尺寸以建筑物首层面积计算1
运输010101002挖土方1
挖土平均厚度3
弃土运距m3按设计图示尺寸以体积计算(v=s*h)1
挡土板支拆4
运输010101003挖基础土方1
垫层底宽、底面积4
弃土运距按设计图示尺寸以基础垫层底面积乘以挖土深度计算(v=s*h)项目编码项目名称项目特征计量单位工程量计算规则工程内容010103001土(石)方回填1
密实度要求3
夯填(碾压)5
运输距离m3按设计图示尺寸以体积计算注:1
场地回填:回填面积乘以平均回填厚度2
室内回填:主墙间净面积乘以回填厚度3
基础回填:挖方体积减去设计室外地坪以下埋没的基础体积(包括基础垫层及其他构筑物)1
装卸、运输3
分层碾压、夯实挖土方平均厚
