泥结碎石路面是以碎石作为骨料、泥土作为填充料和粘结料,经压实修筑成的一种结构
泥结碎石路面厚度一般为8~20cm;当总厚度等于或超过15cm时,一般分两层铺筑,上层厚度6~10cm,下层厚度9~14cm
泥结碎石路面的力学强度和稳定性不仅有赖于碎石的相互嵌挤作用,同时也有赖于土的粘结作用
泥结碎石路面虽用同一尺寸石料修筑,但在使用过程中由于行车荷载的反复作用,石料会被压碎而向密实级配转化
本工程所设计的泥结石道路施工包括回填路基及泥结碎石路面层和路肩
碎石垫层厚15cm,泥结碎石面层厚8cm

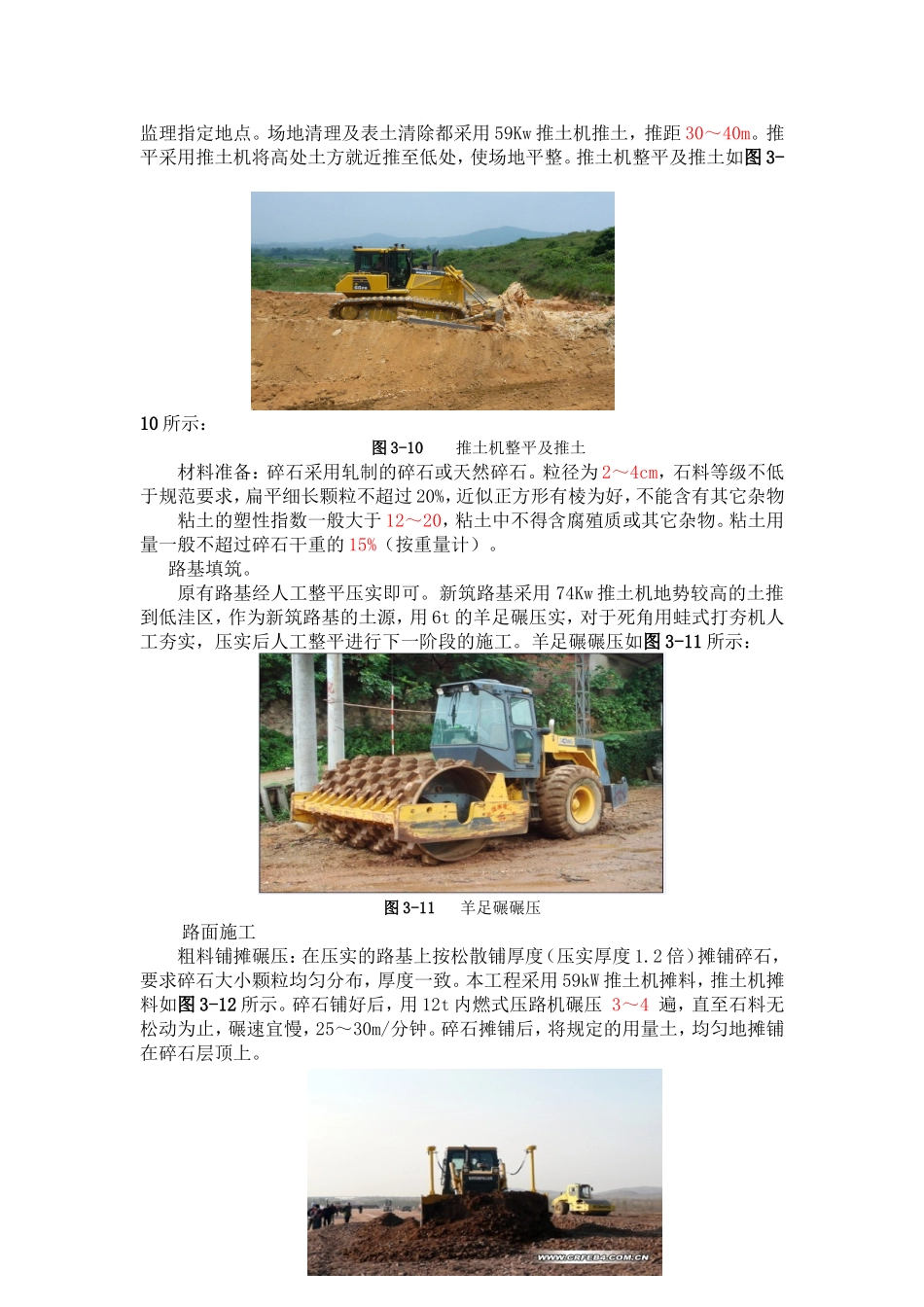

施工工艺流程如图3-9所示:准备工作
包括场地清理、测量放线和布置料堆
场地清理:主要清除工程区内树木、树桩树根、杂草、垃圾以及监理工程师认为的其它有碍物
含细根须、植物、覆盖草等的表层有机质土壤要及时开挖运至准备工作测量放线布置料堆压实人工平整原路基拌合整平碾压路基填筑路面施工石屑层路肩处理及验收新筑路基推土机推土外运土填筑人工平整碾压粗料铺摊碾压场地清理取样试检不合格合格59Kw推土机清除表层植物、杂草和有机质土壤,推送距离控制在30m~40m用全站仪确定一定距离路面的的边线以及高程,并打木桩标记,用水准仪复检不设置临时料堆,采用边运料边摊料,料场作为唯一的料堆

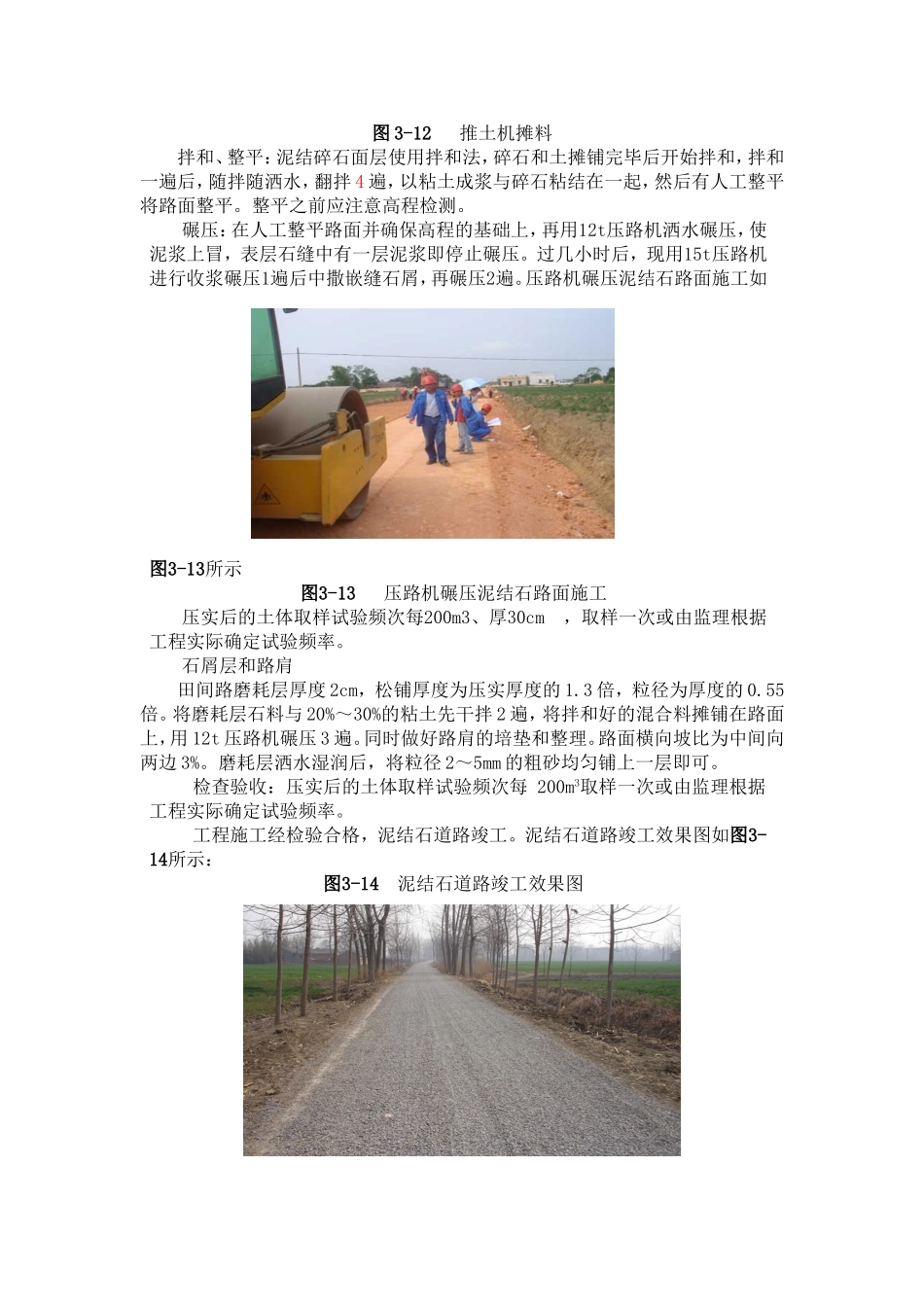

12t内燃压路机碾压2遍,搭接宽度不得小于20cm,在碾压时适量洒水,保证土体之间的粘结74Kw推土机地势较高的土推到低洼区,作为新筑路基的土源整平羊足碾压实用10t自卸汽车从5km以外的空地运土,填筑新路基6t的羊足碾压实,对于死角用蛙式打夯机人工夯实碎石和粘土摊铺完成后开始拌和,拌和一遍后,随拌随洒水,一般翻拌3~4遍,以粘土成浆与碎石粘结在一起自卸汽车运至现场后用59Kw推土机摊料,摊料厚度为压实厚度的1
2倍,碎石大小要求分布均匀,厚度一致
碎石铺好后,用12t压路机碾压3~4遍,到石料无松动为止,碾速控制在25~
