增城经济技术开发区拆迁安置保障房项目(增城经济技术开发区首期拆迁安置新社区项目)------------------------------------------------施工工艺标准室内砌砖、批荡、外墙、地坪、屋面施工工艺标准一、加气混凝土砖墙砌筑1、砌筑前,基础墙或楼面清扫干净,洒水湿润
2、根据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作
3、采用商品预拌砂浆砌筑
4、蒸压加气混凝土砌块不应直接砌筑在楼面、地面上
对于厕浴间、露台、外阳台以及设置在外墙面的空调机承托板与砌体接触部位等经常受干湿交替作用的墙体根部,宜浇筑宽度同墙厚、高度不小于0
2m的C20素混凝土墙垫;对于其它墙体,宜用蒸压灰砂砖在其根部砌筑高度不小于0
5、组砌方法应正确,上、下错缝,交接处咬槎搭砌,掉角严重的砖不宜使用当砌体墙的水平长度大于5m或墙端部没有钢筋混凝土墙柱时,应在墙中间或墙端部加设构造柱,构造柱的混凝土强度等级为C20,竖筋用4Φ12(三级钢)箍筋用Φ8@200(二级钢),其柱脚及柱顶在主体结构中预埋4Φ12(三级钢)竖筋,该竖筋伸出主体结构面500
施工时需先砌墙后浇柱,砌墙时墙与柱要砌成马牙槎(详图八),墙与柱的拉结筋(沿墙高每隔500设2Φ8(二级钢),埋入墙内1000并与柱连结,详图九)应在砌墙时预埋

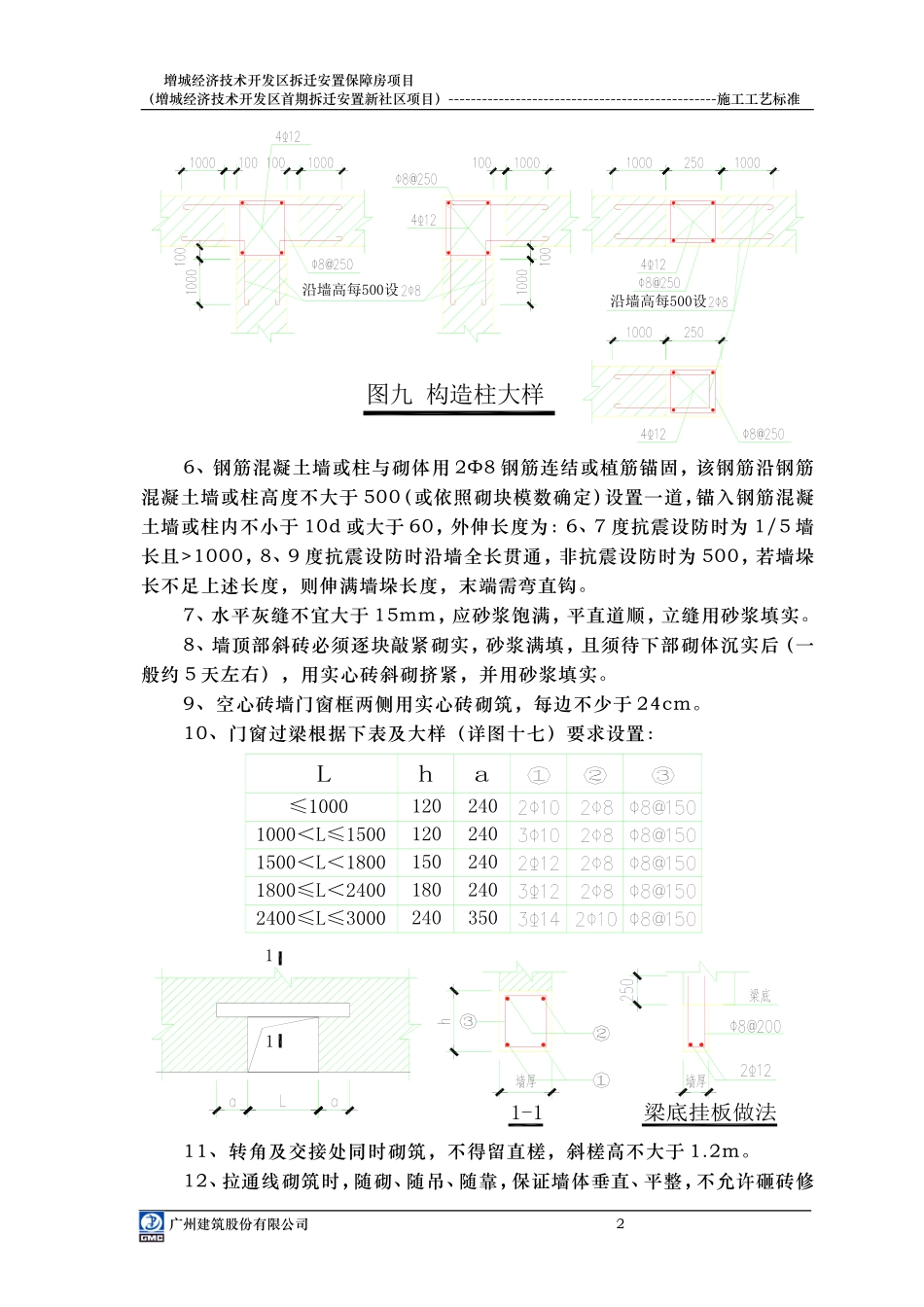

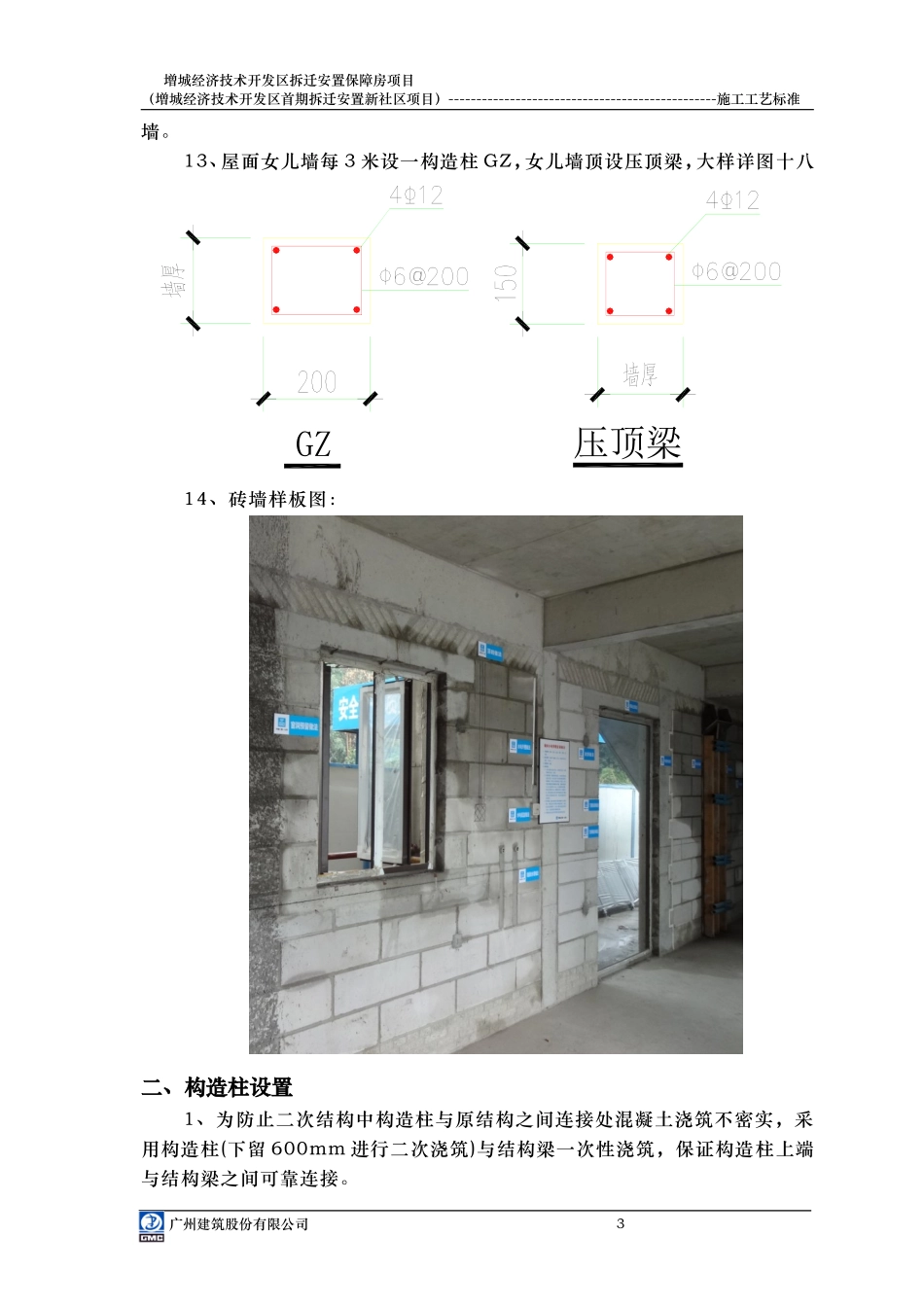

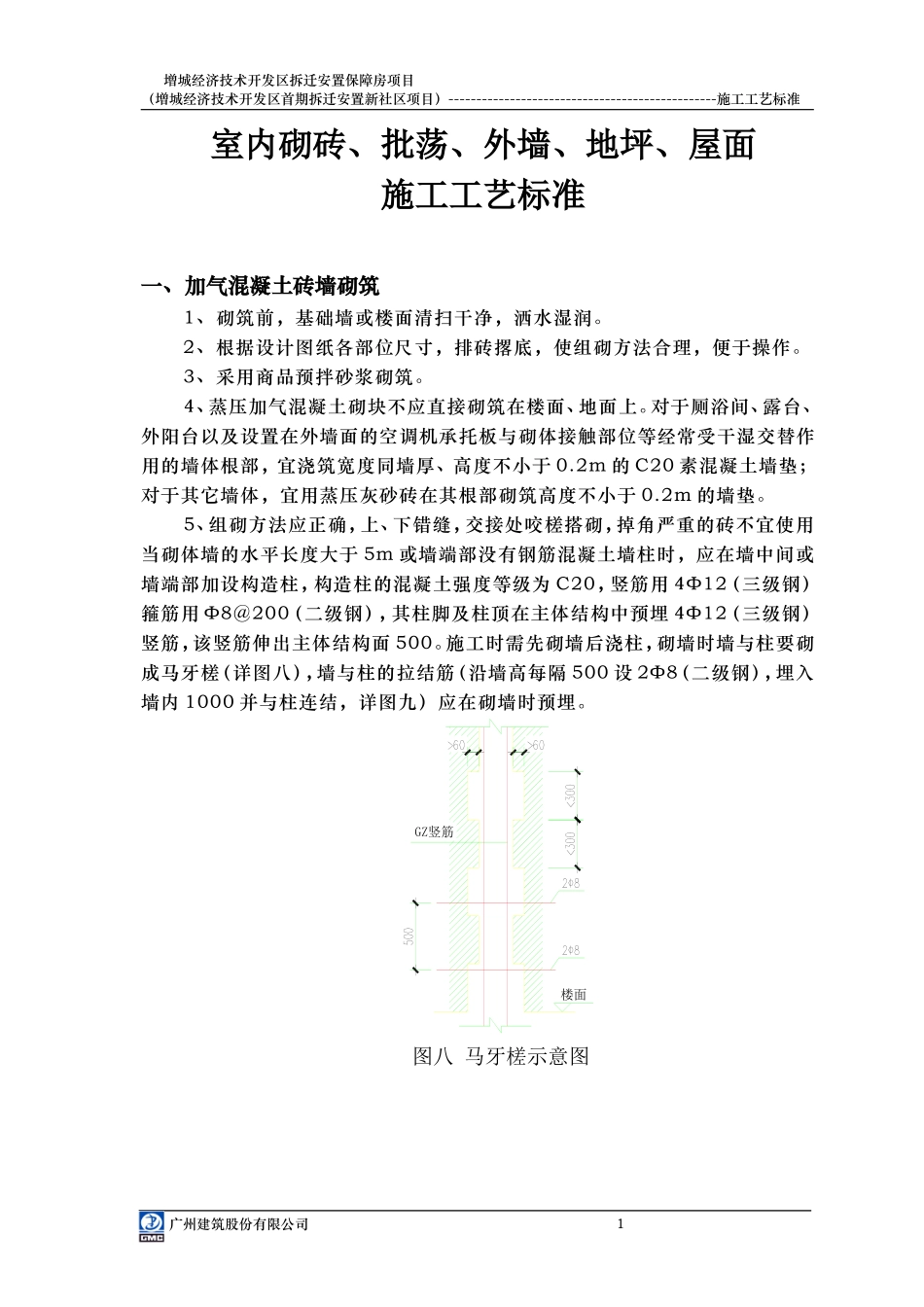

图八马牙槎示意图GZ竖筋楼面广州建筑股份有限公司1增城经济技术开发区拆迁安置保障房项目(增城经济技术开发区首期拆迁安置新社区项目)------------------------------------------------施工工艺标准图九构造柱大样沿墙高每500设沿墙高每500设6、钢筋混凝土墙或柱与砌体用2Φ8钢筋连结或植筋锚固,该钢筋沿钢筋混凝土墙或柱高度不大于500(或依照砌块模数确定)设置一道,锚入钢筋混凝土墙或柱内不小于10d或大于60,
