边坡开挖风险预防措施本合同段路堑高边坡影响稳定的主要因素是地质条件复杂、坡高较高、结构面紊乱等
路堑高边坡在施工过程中部分工点在地层岩性、坡体结构、地下水等方面可能发生不同程度的变化,开挖过程中及时核对现场地层岩性、坡体结构、地下水等情况
由于工程坡面整体采用挖掘机施工,须配置指挥人员1名,由上至下分级开挖,平台适当放宽,平台设置排水沟
典型事故类型:边坡失稳、大变形、坡面病害、高处坠落、机械伤害、触电或爆炸
边坡失稳:主要是由于施工工序不对或者设计方案不合理,边坡开挖后与加固工程施工的时间间隔太长,工程措施不满足现场实际,雨季开挖施工之前没有采取有效的防排水预防措施等造成,其预防措施如下
(1)在施工前进行实地调查,及早发现老滑坡、潜在滑坡等新情况,进行设计方案变更或完善工程措施;在施工过程中及时监测、掌握地质信息,避免边坡失稳事故发生
(2)开挖前做好临时排水设施
高边坡路堑施工要做好土石方开挖与支挡加固工程施工的有机结合和进度协调,采用“分级开挖,分级支护”的原则,自上而下,开挖一级,加固防护一级,工序衔接紧凑,严禁一挖到底或超前开挖1~2级再回头做加固防护工程
(3)在路堑开挖中须将边坡防护工程和排水工程看作一个整体,路堑开挖前须对路堑开挖和防护和排水有一个详细的施工组织设计

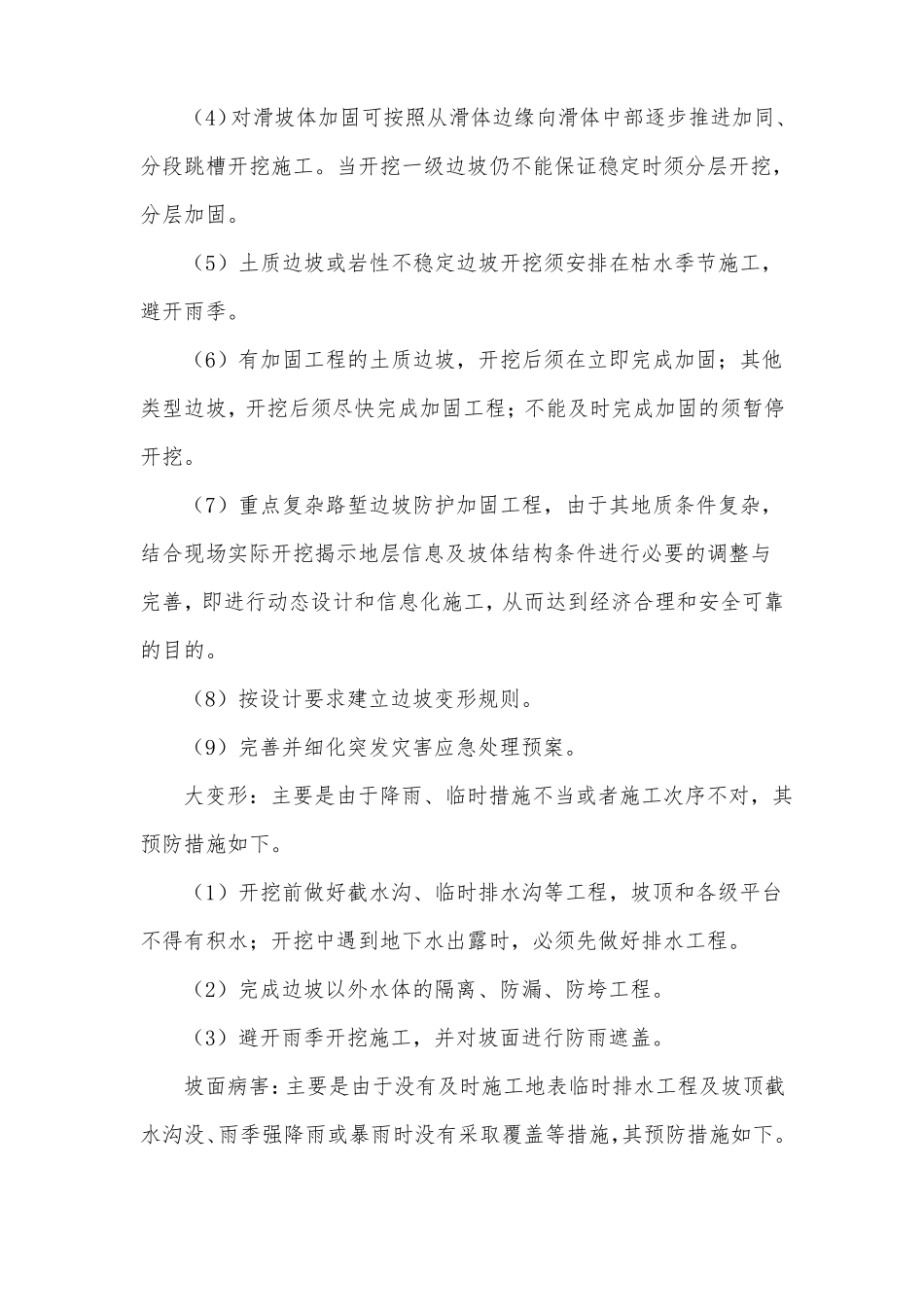

(4)对滑坡体加固可按照从滑体边缘向滑体中部逐步推进加同、分段跳槽开挖施工
当开挖一级边坡仍不能保证稳定时须分层开挖,分层加固
(5)土质边坡或岩性不稳定边坡开挖须安排在枯水季节施工,避开雨季
(6)有加固工程的土质边坡,开挖后须在立即完成加固;其他类型边坡,开挖后须尽快完成加固工程;不能及时完成加固的须暂停开挖
(7)重点复杂路堑边坡防护加固工程,由于其地质条件复杂,结合现场实际开挖揭示地层信息及坡体结构条件进行必要的调整与完善,即进行动态设计和信息化施工,从而达到经济合理和安全可靠的目的
