外墙保温吊篮施工方案一、工程概况:本工程为物流城商铺1#楼工程,外墙保温采用吊篮进行施工
二、吊篮施工方案的选择由吊篮脚手架由租赁站提供,吊篮均采用组合式定型吊篮,单组吊篮长度为3米及2米两种,宽度0
8米,两侧分别配备两组护墙轮,起吊设备为手扳葫芦,并配备防坠装置(保安器)
吊篮脚手架安装完毕后,由分包自检合格后,报项目安全部验收合格后方可使用
屋面四周均有女儿墙,故挑杆下墙体垫长800mm~1000mm,宽200㎜,厚50mm木板
三、吊篮脚手架的搭设(由专业架子工搭设)1、屋面挑杆的做法,挑杆为140㎜×6㎜槽钢,距槽钢前端20㎝处分别用2根长30㎝的钢管(υ48壁厚3
5mm)焊做20㎝宽槽口,距槽钢后端20㎝处,焊1根长30㎝的钢管(υ48壁厚3
5mm)与大横杆连接
挑杆伸出女儿墙1米,挑杆设置为外高里低,尾部用一根横杆穿入预埋环内,槽钢尾部将其尾部背住(也就是背杆),然后用钢管将每个吊架上的挑杆连成一个整体,挑杆端头均用木板铺垫
2、屋面吊环采用υ16钢筋制作,其基本形状为倒U型,吊环出屋面板长度为650mm~700mm,上口宽度为150mm,吊环锚入现浇砼屋面板内50cm
3、连接:用钢丝绳穿入手扳葫芦,挑梁自钢丝绳多绕不少于3圈,并用3个绳卡扣牢,绳卡方向正确,手扳葫芦挂钩挂在吊环(吊篮)上
4、调整要求挑梁伸出长度与吊篮上吊环距离相等,钢丝绳竖直向下,手扳葫芦吊钩位于吊篮中间位置,以确保吊篮升降后平稳不向内和墙外倾斜
5、钢丝绳卡规定要求布置卡牢,为防止断绳,每个手扳葫芦采用一根υ12
5的钢丝绳做保险安全绳,安全绳一头与吊篮的吊环连接,另一头与屋面上的预埋环连接,操作时屋面设有专人监护
6、吊架在使用前必须通过项目安全部、专职安全员及专职施工人员的检查合格后方可投入使用

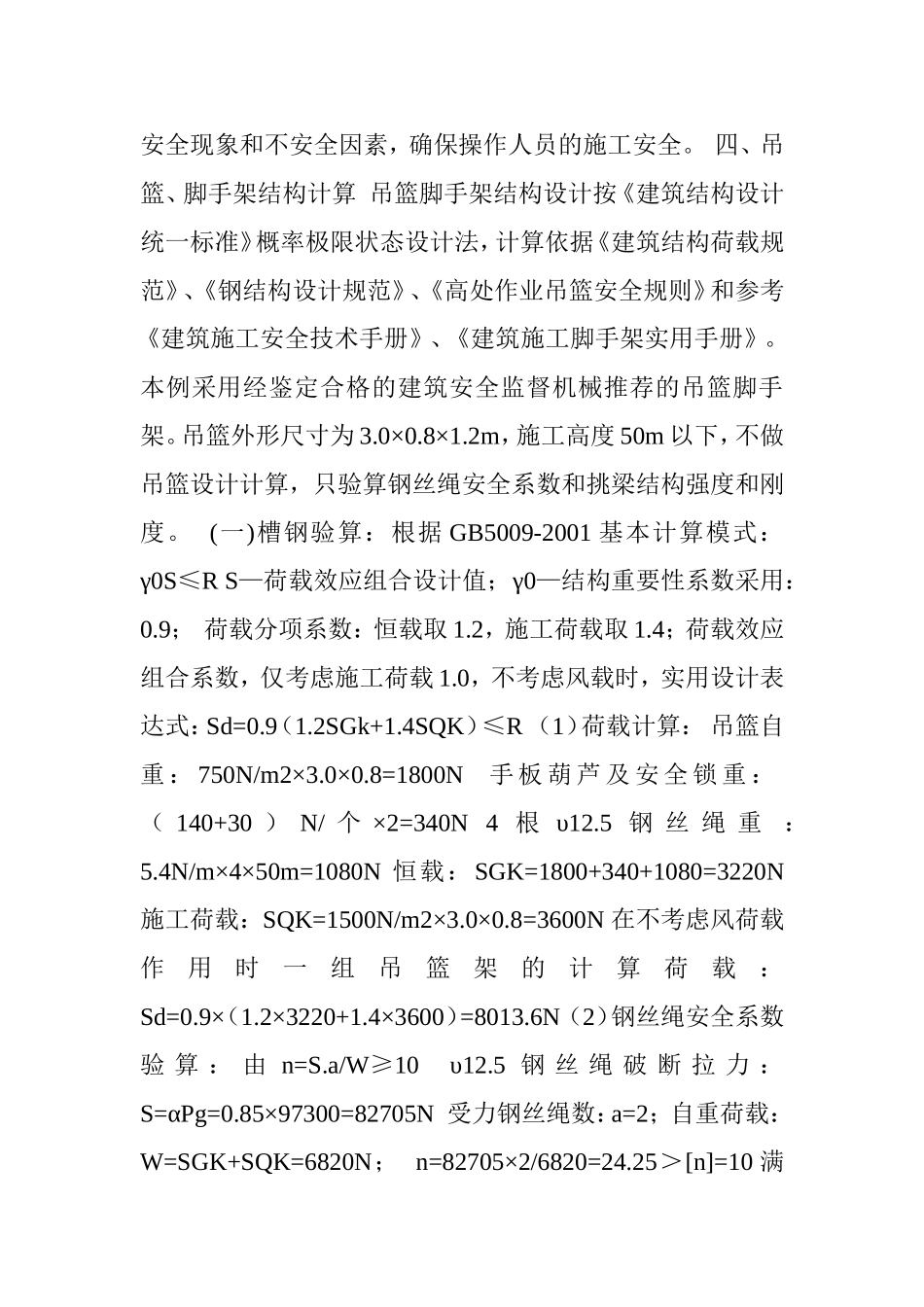

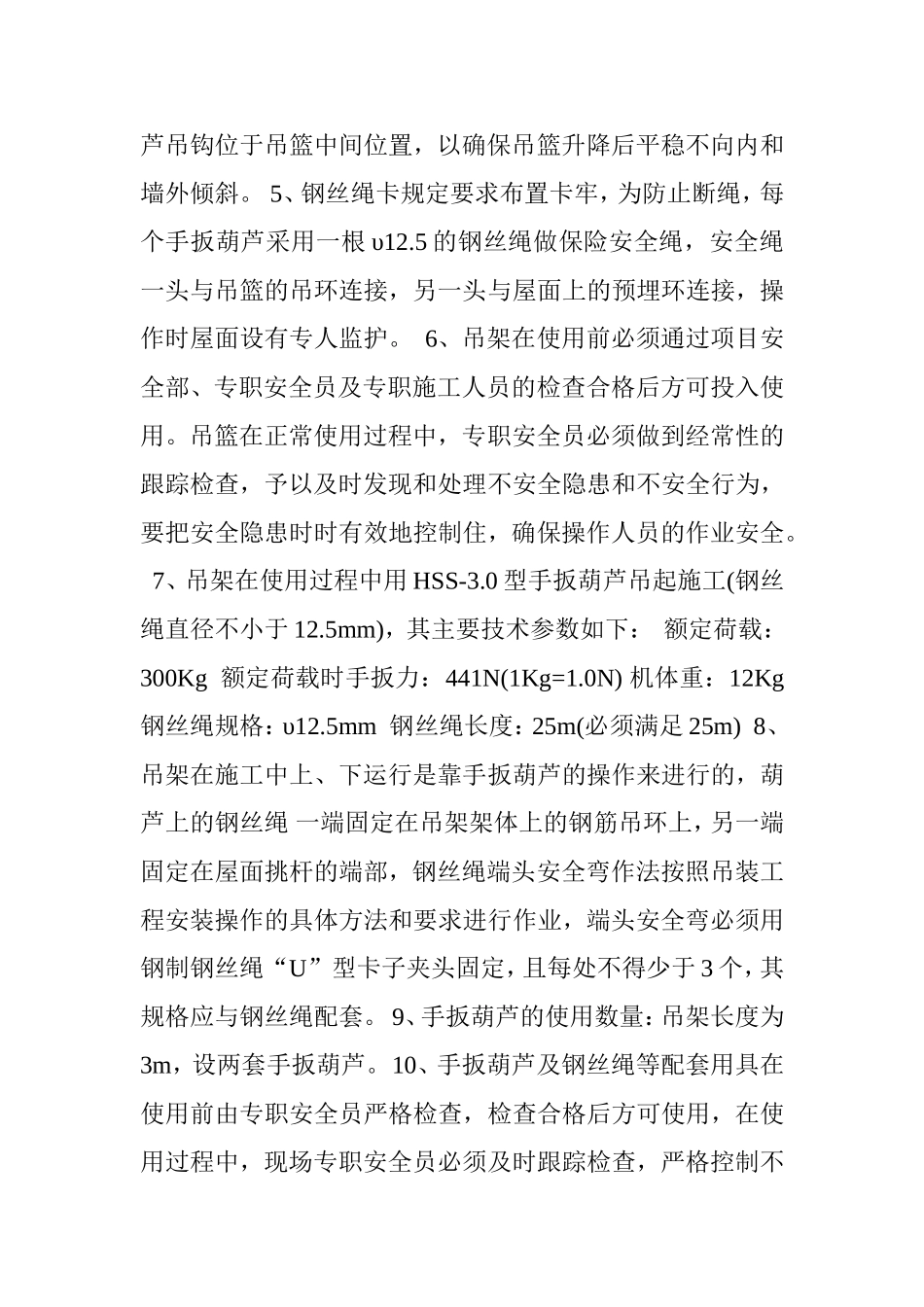

吊篮在正常使用过程中,专职安全员必须做到经常性的跟踪检查,予以及时发现和处理不安全
