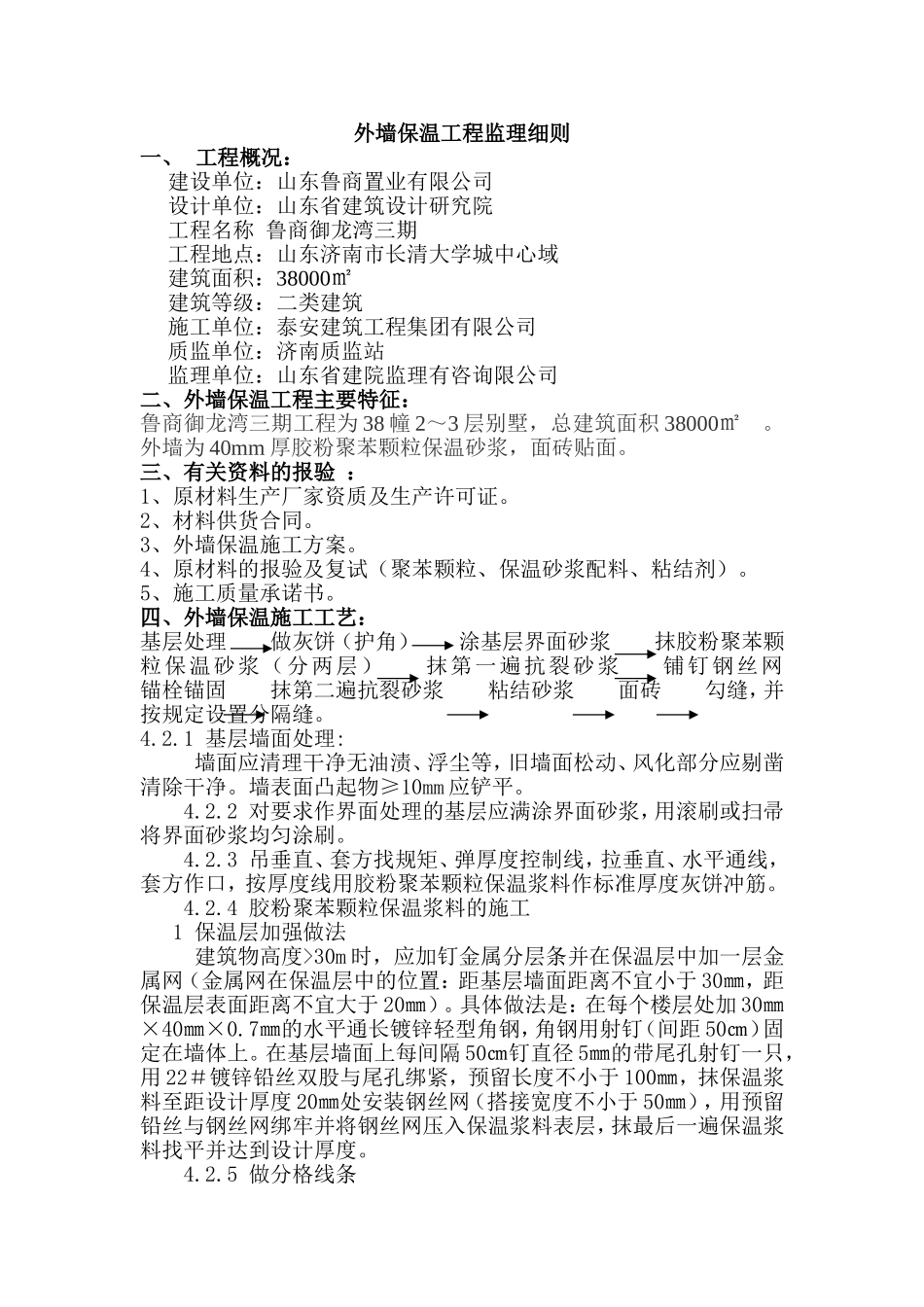

外墙保温工程监理细则一、工程概况:建设单位:山东鲁商置业有限公司设计单位:山东省建筑设计研究院工程名称鲁商御龙湾三期工程地点:山东济南市长清大学城中心域建筑面积:38000㎡建筑等级:二类建筑施工单位:泰安建筑工程集团有限公司质监单位:济南质监站监理单位:山东省建院监理有咨询限公司二、外墙保温工程主要特征:鲁商御龙湾三期工程为38幢2~3层别墅,总建筑面积38000㎡
外墙为40mm厚胶粉聚苯颗粒保温砂浆,面砖贴面
三、有关资料的报验:1、原材料生产厂家资质及生产许可证
2、材料供货合同
3、外墙保温施工方案

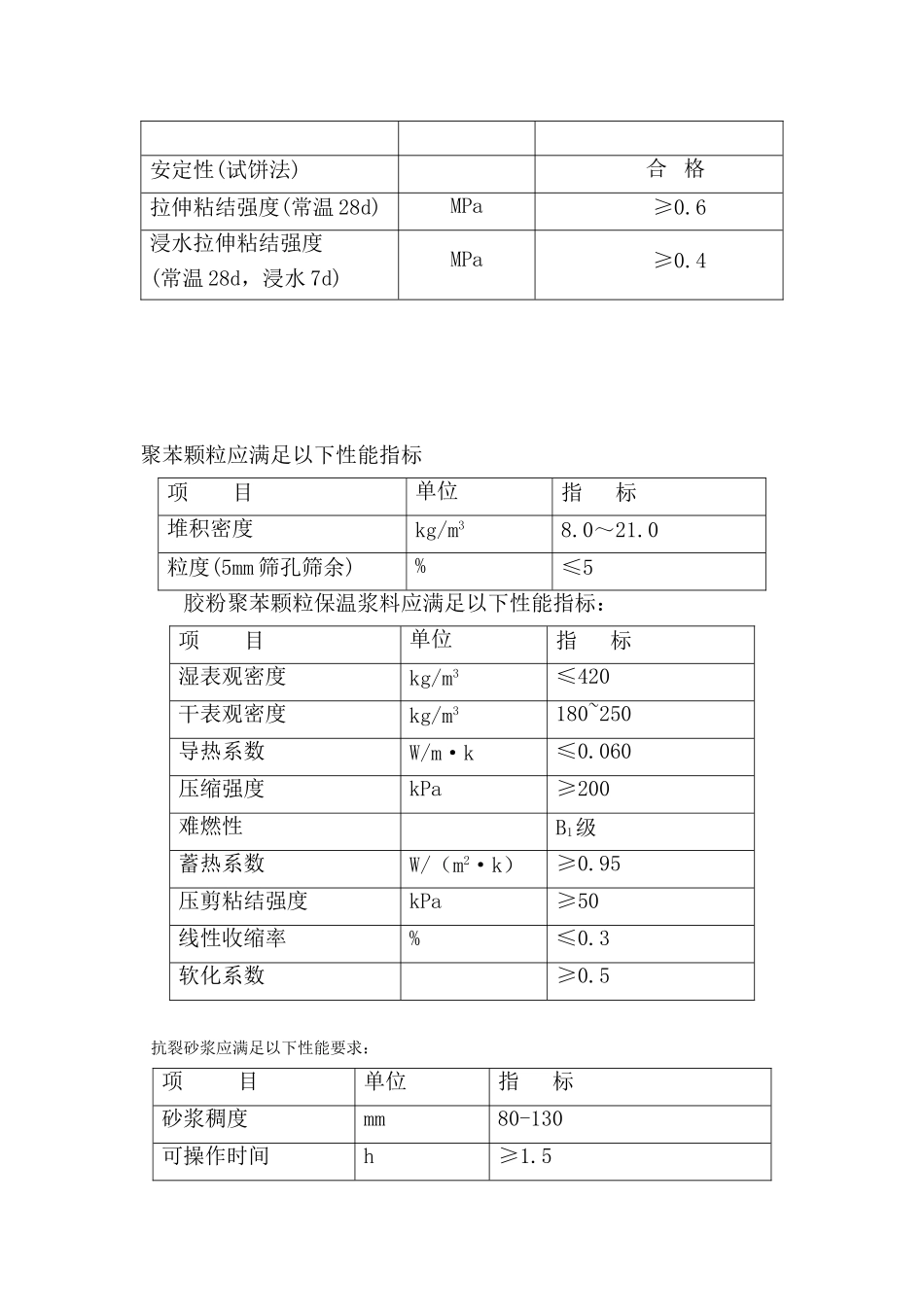

4、原材料的报验及复试(聚苯颗粒、保温砂浆配料、粘结剂)
5、施工质量承诺书
四、外墙保温施工工艺:基层处理做灰饼(护角)涂基层界面砂浆抹胶粉聚苯颗粒保温砂浆(分两层)抹第一遍抗裂砂浆铺钉钢丝网锚栓锚固抹第二遍抗裂砂浆粘结砂浆面砖勾缝,并按规定设置分隔缝
1基层墙面处理:墙面应清理干净无油渍、浮尘等,旧墙面松动、风化部分应剔凿清除干净
墙表面凸起物≥10mm应铲平
2对要求作界面处理的基层应满涂界面砂浆,用滚刷或扫帚将界面砂浆均匀涂刷
3吊垂直、套方找规矩、弹厚度控制线,拉垂直、水平通线,套方作口,按厚度线用胶粉聚苯颗粒保温浆料作标准厚度灰饼冲筋
4胶粉聚苯颗粒保温浆料的施工1保温层加强做法建筑物高度>30m时,应加钉金属分层条并在保温层中加一层金属网(金属网在保温层中的位置:距基层墙面距离不宜小于30㎜,距保温层表面距离不宜大于20㎜)
具体做法是:在每个楼层处加30㎜×40㎜×0
7㎜的水平通长镀锌轻型角钢,角钢用射钉(间距50㎝)固定在墙体上
在基层墙面上每间隔50㎝钉直径5㎜的带尾孔射钉一只,用22#镀锌铅丝双股与尾孔绑紧,预留长度不小于100㎜,抹保温浆料至距设计厚度20㎜处安装钢丝网(搭接宽度不小于50㎜),用预留铅丝与钢丝
