上海利丰雅高印刷有限公司屋面、墙面防水改造及零星维修项目施工方案四川省新立都建筑装饰工程有限公司2013年4月10屋面卷材防水改造施工方案一、工程概况:1、工程名称:上海利丰雅高印刷有限公司综合楼外墙及屋面防水改造2、建设地点:上海利丰雅高印刷有限公司院内3、承包内容:1、综合楼东侧外墙粉刷层铲除、新做粉刷层、防水、外墙涂料;2、屋面原保温层、防水层、拆除、基层处理、新做卷材防水层

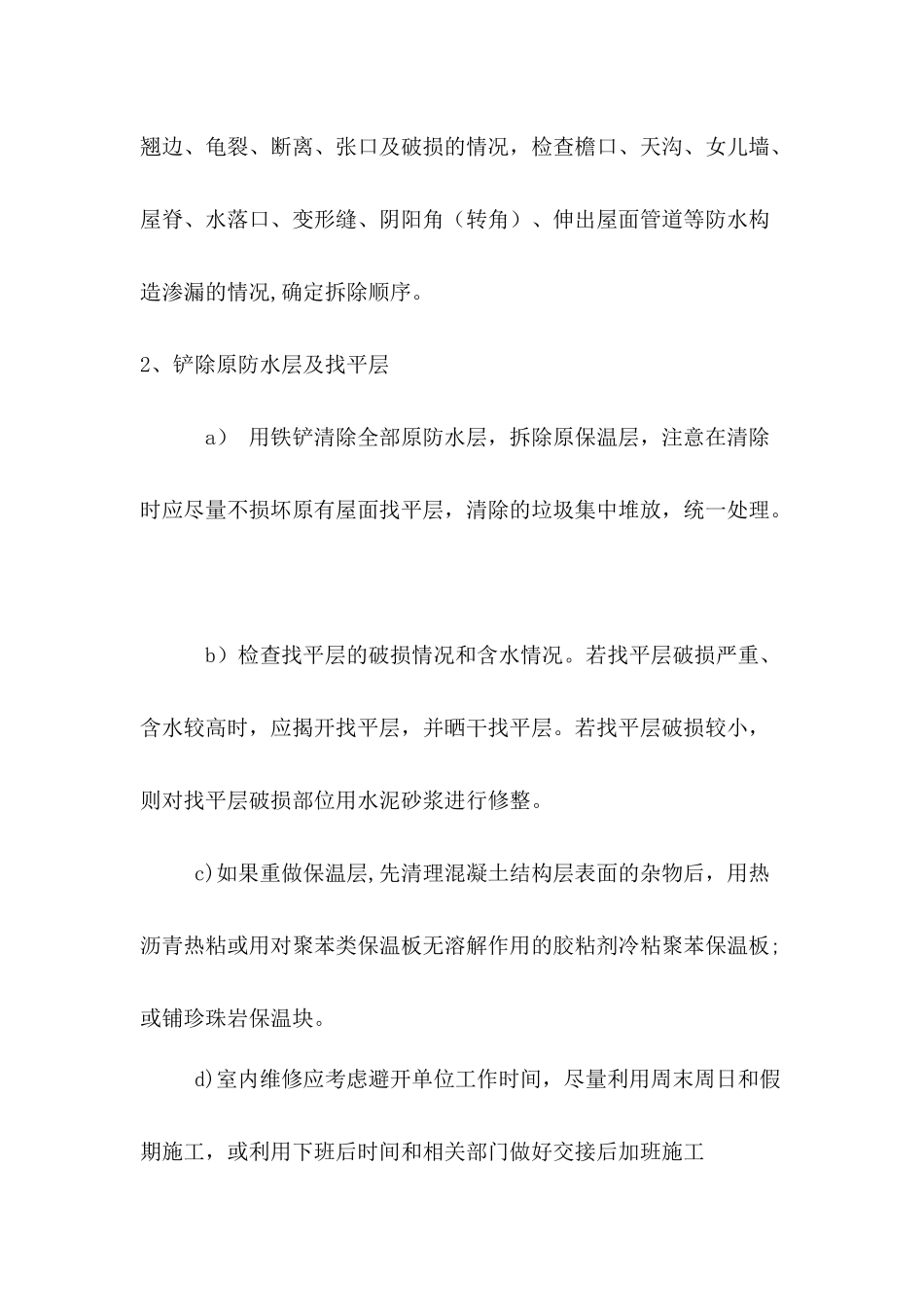

3、室内破损墙面、吊顶维修4、建筑规模:屋面1230m2、外墙面483m2、内墙及吊顶约300m25、工期要求:35天,具体开工时间双方在合同中约定6、工程质量:合格二、施工准备:1、施工前,先检查原防水层平面、立面产生的开裂、空鼓、流淌、翘边、龟裂、断离、张口及破损的情况,检查檐口、天沟、女儿墙、屋脊、水落口、变形缝、阴阳角(转角)、伸出屋面管道等防水构造渗漏的情况,确定拆除顺序
2、铲除原防水层及找平层a)用铁铲清除全部原防水层,拆除原保温层,注意在清除时应尽量不损坏原有屋面找平层,清除的垃圾集中堆放,统一处理
b)检查找平层的破损情况和含水情况
若找平层破损严重、含水较高时,应揭开找平层,并晒干找平层
若找平层破损较小,则对找平层破损部位用水泥砂浆进行修整
c)如果重做保温层,先清理混凝土结构层表面的杂物后,用热沥青热粘或用对聚苯类保温板无溶解作用的胶粘剂冷粘聚苯保温板;或铺珍珠岩保温块
d)室内维修应考虑避开单位工作时间,尽量利用周末周日和假期施工,或利用下班后时间和相关部门做好交接后加班施工三、主要施工方法及技术措施1、屋面找坡的作业条件将现浇混凝土板表面的起砂、起皮的处理好,并将灰尘、杂物清理干净,穿过屋面和墙面等结构层的管根部位,应用细石混凝土填塞密实,将管根固定
保温材料存放防潮、防止损伤和污染措施已落实,雨天作业防水浸或雨淋措施已落实
1、操作工艺基层清理:将原有拆除物基层
