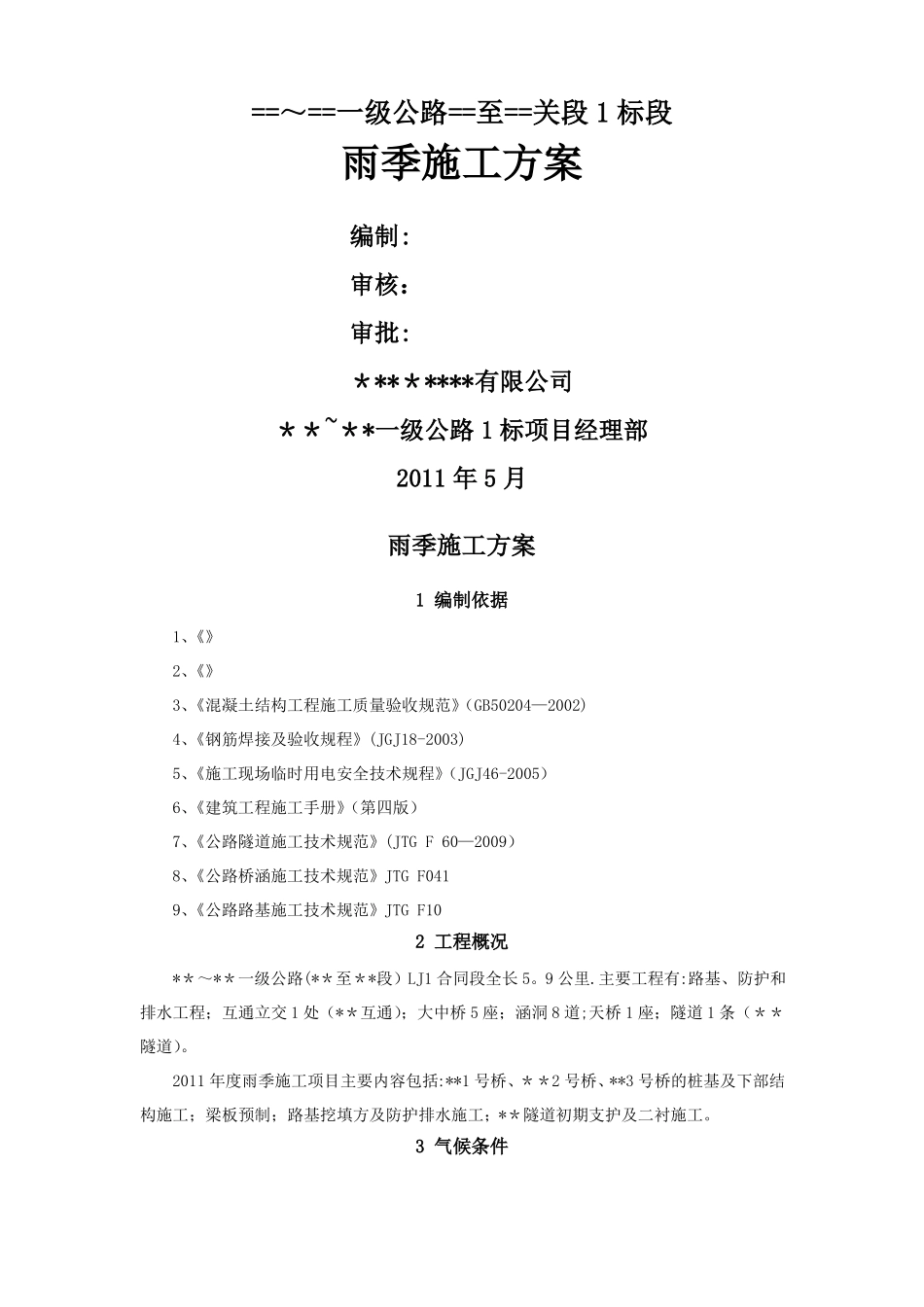

==~==一级公路==至==关段1标段雨季施工方案编制:审核:审批:********有限公司**~**一级公路1标项目经理部2011年5月雨季施工方案1编制依据1、《》2、《》3、《混凝土结构工程施工质量验收规范》(GB50204—2002)4、《钢筋焊接及验收规程》(JGJ18-2003)5、《施工现场临时用电安全技术规程》(JGJ46-2005)6、《建筑工程施工手册》(第四版)7、《公路隧道施工技术规范》(JTGF60—2009)8、《公路桥涵施工技术规范》JTGF0419、《公路路基施工技术规范》JTGF102工程概况**~**一级公路(**至**段)LJ1合同段全长5
主要工程有:路基、防护和排水工程;互通立交1处(**互通);大中桥5座;涵洞8道;天桥1座;隧道1条(**隧道)
2011年度雨季施工项目主要内容包括:**1号桥、**2号桥、**3号桥的桩基及下部结构施工;梁板预制;路基挖填方及防护排水施工;**隧道初期支护及二衬施工

3气候条件项目区属暖温带大陆性季风气候
受冷暖空气势力交替影响,四季分明
冬夏季长,春秋季短
春季干旱严重,夏季炎热多雨,秋季降温剧烈,冬季寒冷干燥
因地形复杂,高差悬殊,区域气候重复变化明显
历年平均气温10
6℃,极端最高气温39℃,最低气温零下10
**与**省**县交界的绵河地带平均气温为13
4℃,是**县平均气温最高处
根据当地水文资料,工程施工区域自6月上旬进入雨季,至10月上旬结束
暴雨发生频率较高的月份为7月、8月、9月,其中以7月中上旬暴雨频率最高
本标段雨季施工日期约为6月1日-10月10日,预防及急救措施将随降水变化而改变,雨季施工日期将按照业主及监理的指示进行调整
4雨季施工技术方案4

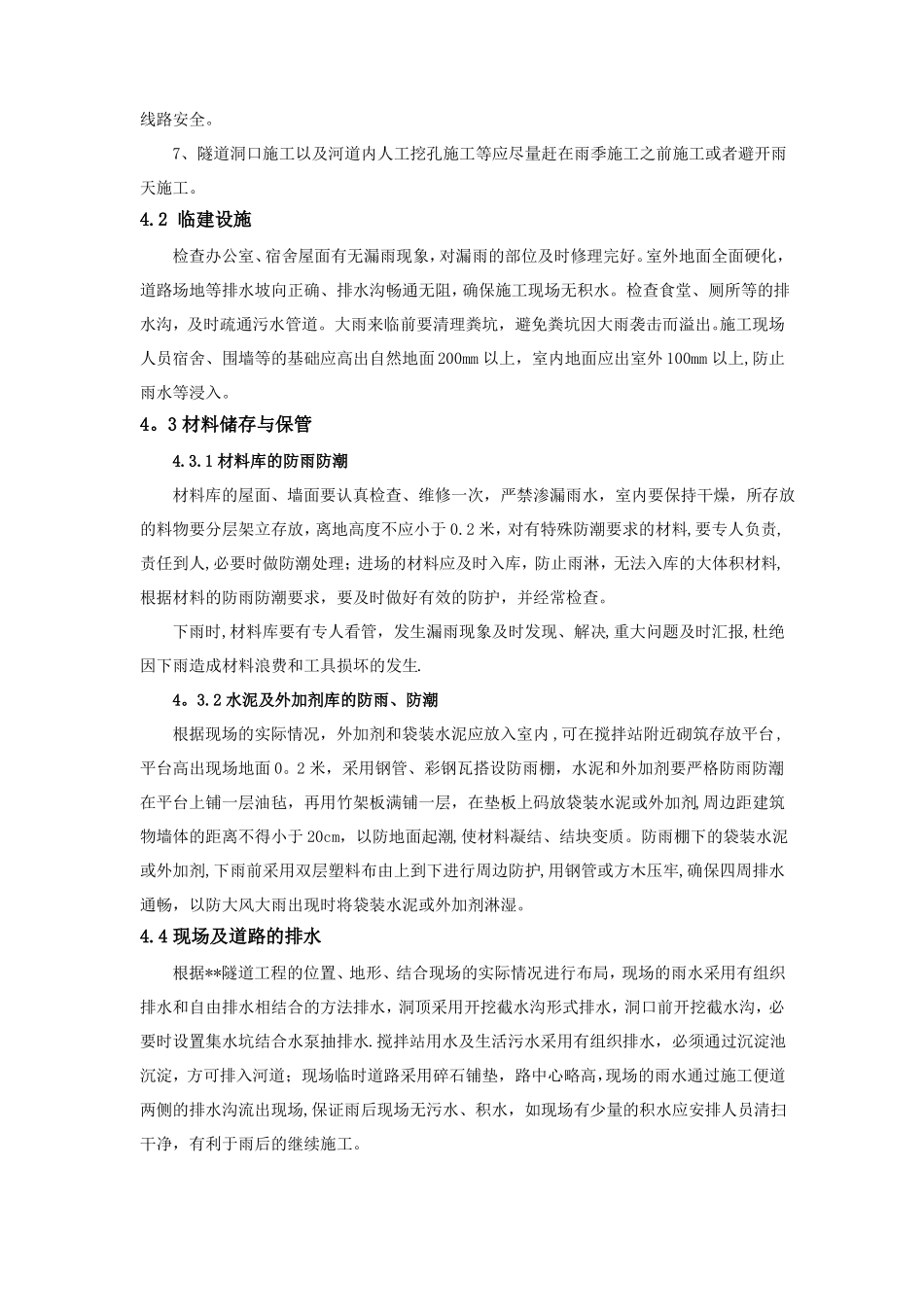

1施工准备工作1、成立雨季施工领导小组,由项目经理、总工、生产经理、安全总监、质量总监、责任师组成,负责编制
