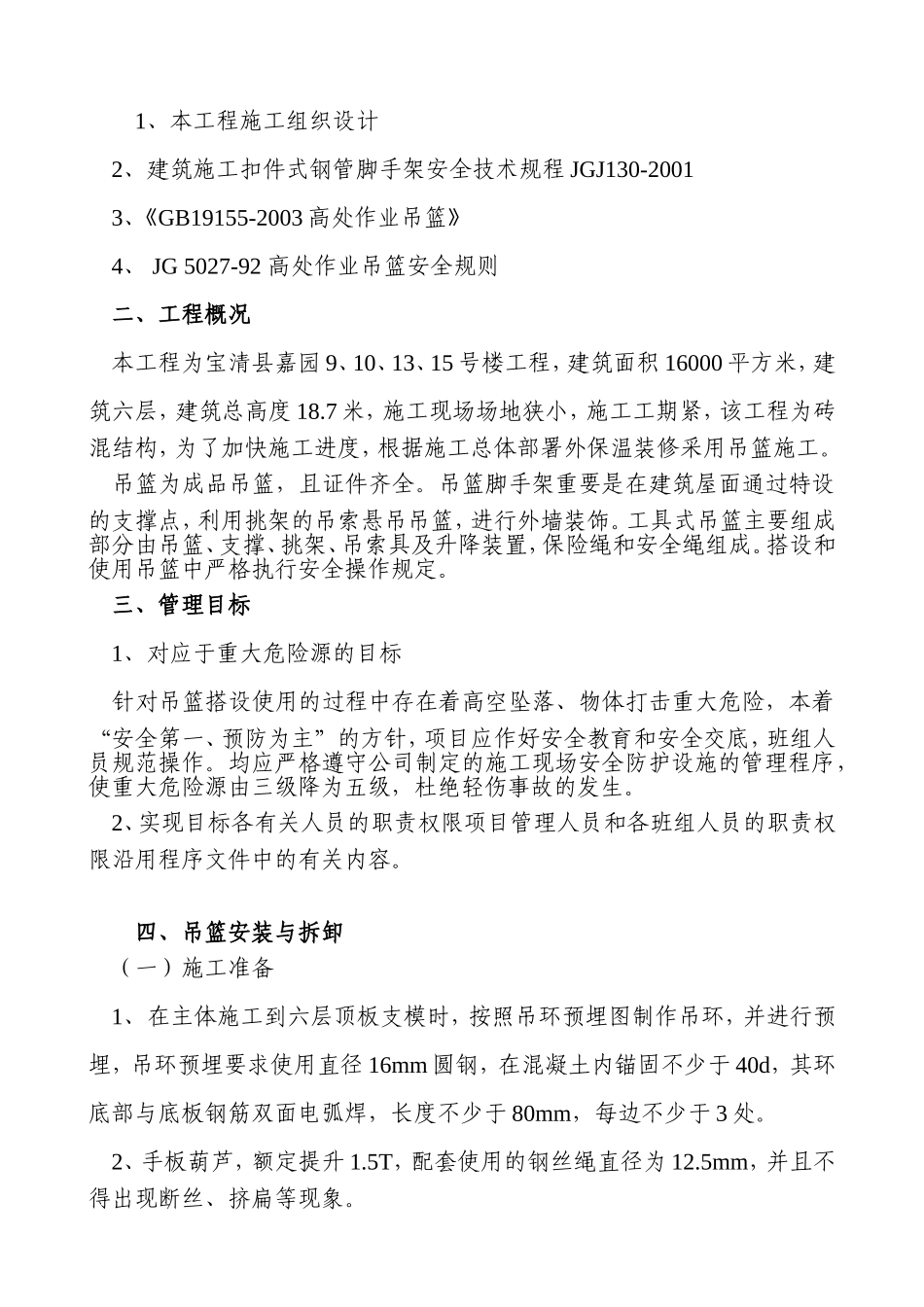

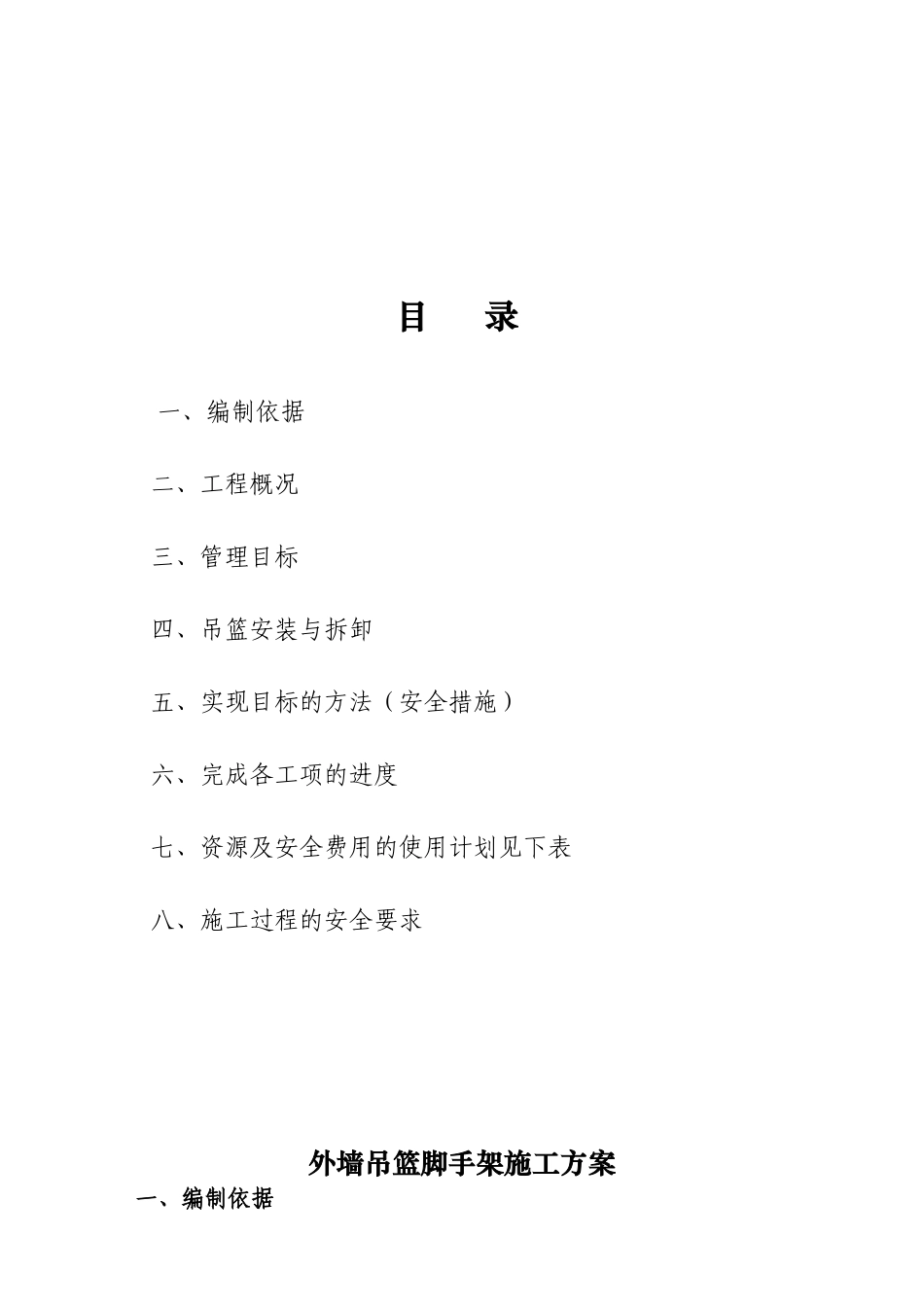

外墙吊篮脚手架施工方案黑龙江省宝清县建筑有限公司项目部201×年×月×日目录一、编制依据二、工程概况三、管理目标四、吊篮安装与拆卸五、实现目标的方法(安全措施)六、完成各工项的进度七、资源及安全费用的使用计划见下表八、施工过程的安全要求外墙吊篮脚手架施工方案一、编制依据1、本工程施工组织设计2、建筑施工扣件式钢管脚手架安全技术规程JGJ130-20013、《GB19155-2003高处作业吊篮》4、JG5027-92高处作业吊篮安全规则二、工程概况本工程为宝清县嘉园9、10、13、15号楼工程,建筑面积16000平方米,建筑六层,建筑总高度18
7米,施工现场场地狭小,施工工期紧,该工程为砖混结构,为了加快施工进度,根据施工总体部署外保温装修采用吊篮施工
吊篮为成品吊篮,且证件齐全
吊篮脚手架重要是在建筑屋面通过特设的支撑点,利用挑架的吊索悬吊吊篮,进行外墙装饰
工具式吊篮主要组成部分由吊篮、支撑、挑架、吊索具及升降装置,保险绳和安全绳组成
搭设和使用吊篮中严格执行安全操作规定
三、管理目标1、对应于重大危险源的目标针对吊篮搭设使用的过程中存在着高空坠落、物体打击重大危险,本着“安全第一、预防为主”的方针,项目应作好安全教育和安全交底,班组人员规范操作
均应严格遵守公司制定的施工现场安全防护设施的管理程序,使重大危险源由三级降为五级,杜绝轻伤事故的发生
2、实现目标各有关人员的职责权限项目管理人员和各班组人员的职责权限沿用程序文件中的有关内容
四、吊篮安装与拆卸(一)施工准备1、在主体施工到六层顶板支模时,按照吊环预埋图制作吊环,并进行预埋,吊环预埋要求使用直径16mm圆钢,在混凝土内锚固不少于40d,其环底部与底板钢筋双面电弧焊,长度不少于80mm,每边不少于3处
2、手板葫芦,额定提升1
5T,配套使用的钢丝绳直径为12
5mm,并且不得出现断丝、挤扁等现象
