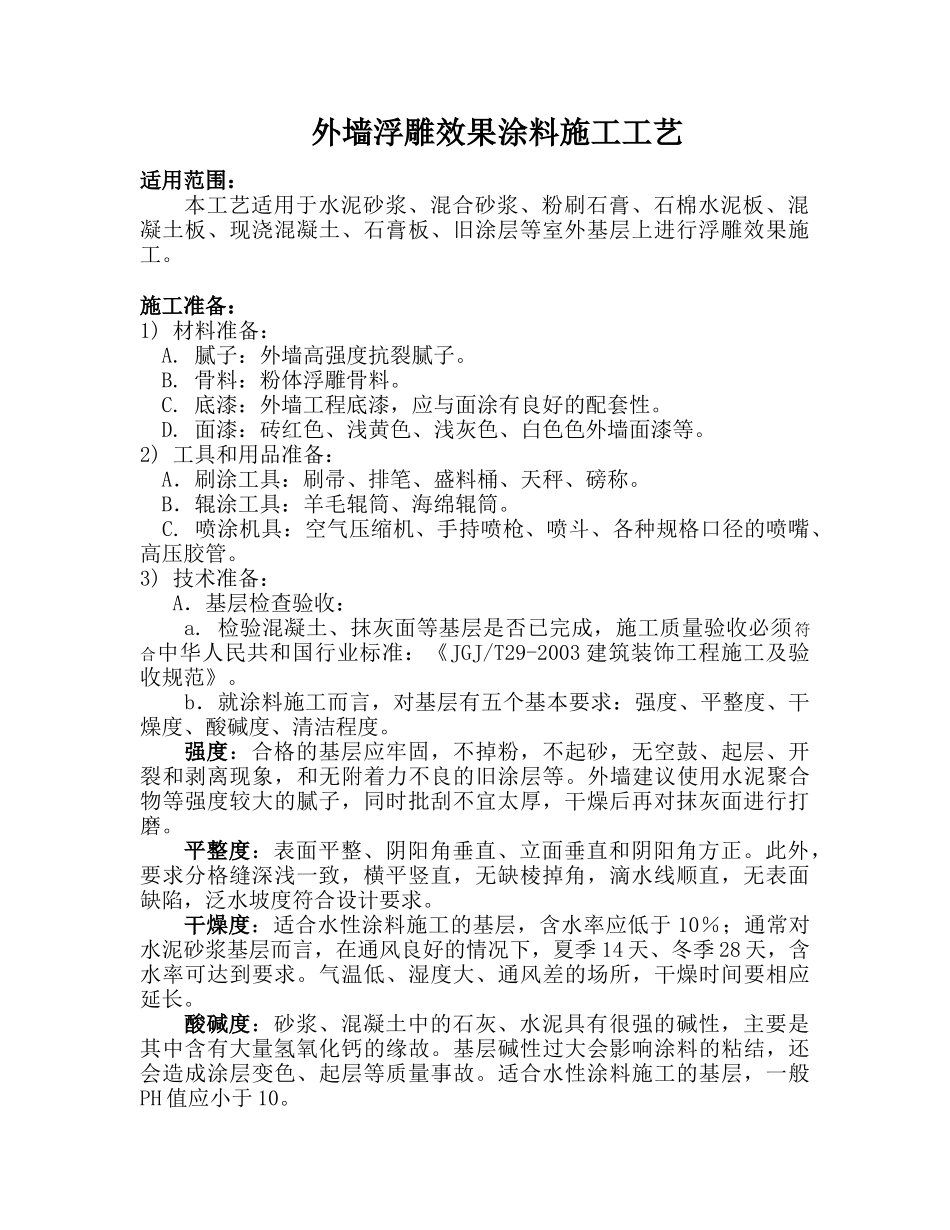

外墙浮雕效果涂料施工工艺适用范围:本工艺适用于水泥砂浆、混合砂浆、粉刷石膏、石棉水泥板、混凝土板、现浇混凝土、石膏板、旧涂层等室外基层上进行浮雕效果施工。施工准备:1)材料准备:A.腻子:外墙高强度抗裂腻子。B.骨料:粉体浮雕骨料。C.底漆:外墙工程底漆,应与面涂有良好的配套性。D.面漆:砖红色、浅黄色、浅灰色、白色色外墙面漆等。2)工具和用品准备:A.刷涂工具:刷帚、排笔、盛料桶、天秤、磅称。B.辊涂工具:羊毛辊筒、海绵辊筒。C.喷涂机具:空气压缩机、手持喷枪、喷斗、各种规格口径的喷嘴、高压胶管。3)技术准备:A.基层检查验收:a.检验混凝土、抹灰面等基层是否已完成,施工质量验收必须符合中华人民共和国行业标准:《JGJ/T29-2003建筑装饰工程施工及验收规范》。b.就涂料施工而言,对基层有五个基本要求:强度、平整度、干燥度、酸碱度、清洁程度。强度:合格的基层应牢固,不掉粉,不起砂,无空鼓、起层、开裂和剥离现象,和无附着力不良的旧涂层等。外墙建议使用水泥聚合物等强度较大的腻子,同时批刮不宜太厚,干燥后再对抹灰面进行打磨。平整度:表面平整、阴阳角垂直、立面垂直和阴阳角方正。此外,要求分格缝深浅一致,横平竖直,无缺棱掉角,滴水线顺直,无表面缺陷,泛水坡度符合设计要求。干燥度:适合水性涂料施工的基层,含水率应低于10%;通常对水泥砂浆基层而言,在通风良好的情况下,夏季14天、冬季28天,含水率可达到要求。气温低、湿度大、通风差的场所,干燥时间要相应延长。酸碱度:砂浆、混凝土中的石灰、水泥具有很强的碱性,主要是其中含有大量氢氧化钙的缘故。基层碱性过大会影响涂料的粘结,还会造成涂层变色、起层等质量事故。适合水性涂料施工的基层,一般PH值应小于10。注意:现场情况多变,养护期到了不代表含水率和PH值达到国标。施工前必须现场多点检测,达标后才能进行涂料施工。清洁程度:清洁的基层表面有利于涂料的粘结。基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物和无青苔等杂物。c.按设计要求复核修补材料腻子、底漆、面漆产品的品种、规格、颜色及涂料工程等级。B.切缝嵌缝根据设计好的分格缝效果拉(弹)线定位。分格缝的作用兼具功能性(可防止大面积抹灰开裂,填缝料具有弹性,能防水)、装饰性(凹型线条效果)和施工分块(方便找平及喷涂)的作用。分格缝要求弧度一致,横平竖直,用吊线锤和拉水平通线的方法控制与检查。分块大小要合适,应兼顾立面效果与操作要求。C.现场:门窗、灯具、电器插座及地面等应进行遮挡,以免施工时被涂料沾污。D.人员组织:施工班组应有施工负责人,主要操作人员必须掌握本项施工工艺辅助工应有专人指导。工艺程序:本涂料施工建议应在室外门窗、灯具安装完毕后进行。先做墙面,最后作分格缝。操作程序如下所示:清理基层——基层修补——满批腻子——喷浮雕骨料——压花干燥——涂刷渗透底涂——涂刷二道面漆操作方法:1)基层清理与修补:A.清除基层表面灰尘和其它粘附物,如脱模剂、油污等。B.将凸起部分敲掉或打磨平整;空鼓部分应敲掉后重新抹面并待其干燥。C.用腻子填补孔洞和凹陷;用铲刀、钢丝刷将表面浮浆及疏松、粉化部分除去,用腻子修补、表面的麻面孔洞、裂缝。D.墙面泛碱起霜时用稀盐酸溶液或硫酸锌溶液刷洗,最后再用清水洗净。E.木质基层应将木毛砂平。F.对基层原有涂层应视不同情况区别对待:疏松、起壳、脆裂的旧涂层应将其铲除;粘附牢固的旧涂层用砂纸打毛;不耐水的涂层应全部铲除。2)喷涂骨料:将骨料搅拌均匀后将入专用喷枪,开动空压机,使喷涂压力控制在0.4~0.7Mpa(4~7kg/cm2),开启喷枪,自上而下均匀喷涂一遍,喷枪与墙面的距离约为30~60cm,喷涂中应使喷枪与墙面保持垂直。3)压花造型:根据客户需要及实际情况,此工序有时不作要求。当浮雕涂料基本不沾手时(通常是喷涂后5~15min内),用光滑滚筒蘸100号溶剂油或白定油将凸出部分轻轻压平,形成喷压状效果,注意不得留压痕,养护24小时后方可进入下道工序。4)涂刷底漆:用滚筒或喷涂工具均匀涂刷一遍底漆。涂刷时应自上而下,自左而右地均匀涂刷,尤其是阴阳...
