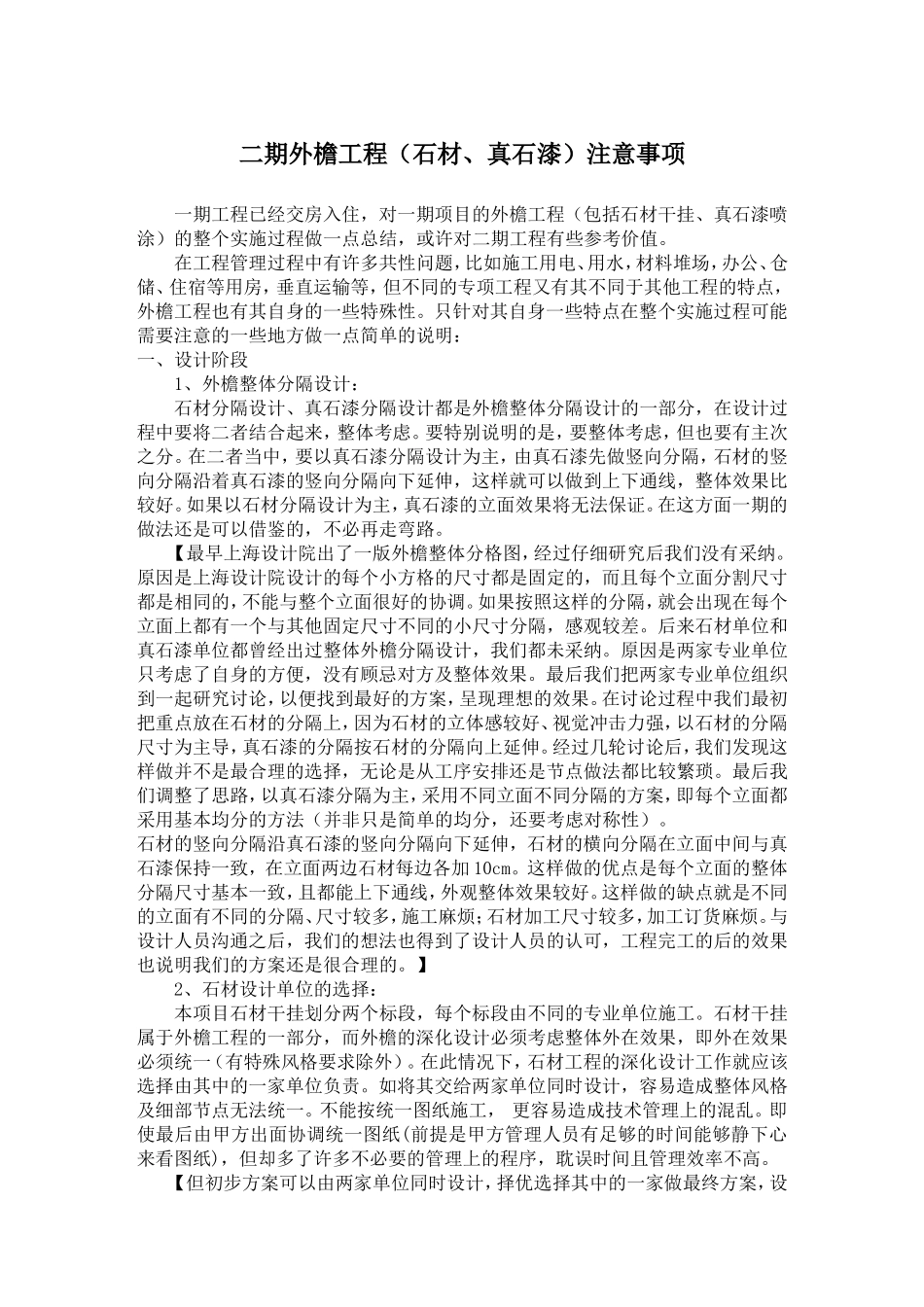

二期外檐工程(石材、真石漆)注意事项一期工程已经交房入住,对一期项目的外檐工程(包括石材干挂、真石漆喷涂)的整个实施过程做一点总结,或许对二期工程有些参考价值
在工程管理过程中有许多共性问题,比如施工用电、用水,材料堆场,办公、仓储、住宿等用房,垂直运输等,但不同的专项工程又有其不同于其他工程的特点,外檐工程也有其自身的一些特殊性
只针对其自身一些特点在整个实施过程可能需要注意的一些地方做一点简单的说明:一、设计阶段1、外檐整体分隔设计:石材分隔设计、真石漆分隔设计都是外檐整体分隔设计的一部分,在设计过程中要将二者结合起来,整体考虑
要特别说明的是,要整体考虑,但也要有主次之分
在二者当中,要以真石漆分隔设计为主,由真石漆先做竖向分隔,石材的竖向分隔沿着真石漆的竖向分隔向下延伸,这样就可以做到上下通线,整体效果比较好
如果以石材分隔设计为主,真石漆的立面效果将无法保证
在这方面一期的做法还是可以借鉴的,不必再走弯路
【最早上海设计院出了一版外檐整体分格图,经过仔细研究后我们没有采纳
原因是上海设计院设计的每个小方格的尺寸都是固定的,而且每个立面分割尺寸都是相同的,不能与整个立面很好的协调
如果按照这样的分隔,就会出现在每个立面上都有一个与其他固定尺寸不同的小尺寸分隔,感观较差
后来石材单位和真石漆单位都曾经出过整体外檐分隔设计,我们都未采纳
原因是两家专业单位只考虑了自身的方便,没有顾忌对方及整体效果
最后我们把两家专业单位组织到一起研究讨论,以便找到最好的方案,呈现理想的效果
在讨论过程中我们最初把重点放在石材的分隔上,因为石材的立体感较好、视觉冲击力强,以石材的分隔尺寸为主导,真石漆的分隔按石材的分隔向上延伸
经过几轮讨论后,我们发现这样做并不是最合理的选择,无论是从工序安排还是节点做法都比较繁琐
最后我们调整了思路,以真石漆分隔为主,采用不同立面不同分隔的方案,即每个
