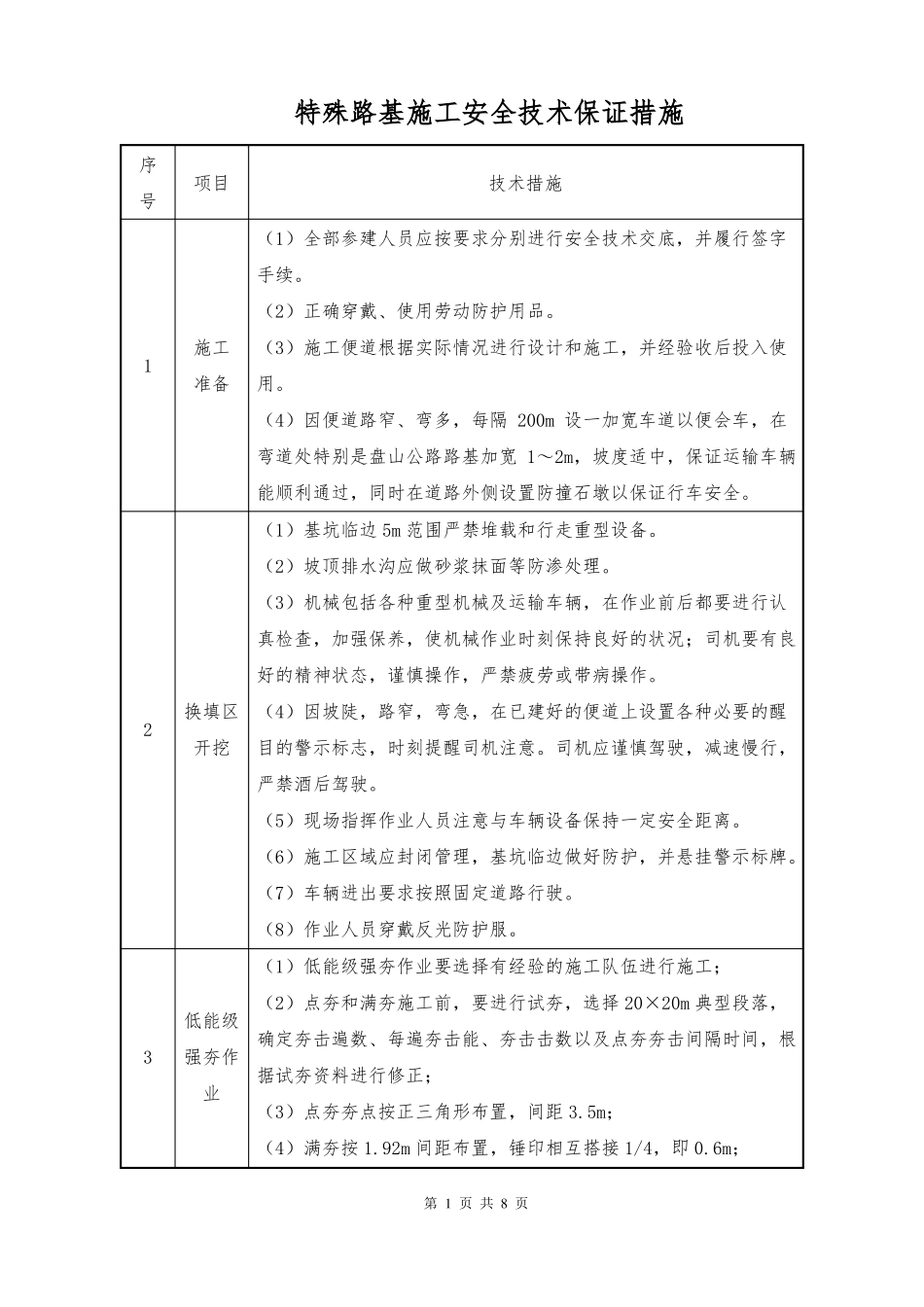

特殊路基施工安全技术保证措施序号项目技术措施(1)全部参建人员应按要求分别进行安全技术交底,并履行签字手续
(2)正确穿戴、使用劳动防护用品
1施工(3)施工便道根据实际情况进行设计和施工,并经验收后投入使准备用
(4)因便道路窄、弯多,每隔200m设一加宽车道以便会车,在弯道处特别是盘山公路路基加宽1~2m,坡度适中,保证运输车辆能顺利通过,同时在道路外侧设置防撞石墩以保证行车安全
(1)基坑临边5m范围严禁堆载和行走重型设备
(2)坡顶排水沟应做砂浆抹面等防渗处理
(3)机械包括各种重型机械及运输车辆,在作业前后都要进行认真检查,加强保养,使机械作业时刻保持良好的状况;司机要有良好的精神状态,谨慎操作,严禁疲劳或带病操作
2换填区(4)因坡陡,路窄,弯急,在已建好的便道上设置各种必要的醒开挖目的警示标志,时刻提醒司机注意
司机应谨慎驾驶,减速慢行,严禁酒后驾驶
(5)现场指挥作业人员注意与车辆设备保持一定安全距离
(6)施工区域应封闭管理,基坑临边做好防护,并悬挂警示标牌
(7)车辆进出要求按照固定道路行驶
(8)作业人员穿戴反光防护服
(1)低能级强夯作业要选择有经验的施工队伍进行施工;低能级3强夯作业(2)点夯和满夯施工前,要进行试夯,选择20×20m典型段落,确定夯击遍数、每遍夯击能、夯击击数以及点夯夯击间隔时间,根据试夯资料进行修正;(3)点夯夯点按正三角形布置,间距3
5m;(4)满夯按1
92m间距布置,锤印相互搭接1/4,即0
6m;第1页共8页序号项目(5)严格控制片石粒径;技术措施(6)强夯机和夯锤满足设计规范要求;(7)满夯后的场地高程高出原地表一般路段不少于20cm,鱼塘段不少于30cm
(1)分层压入挖方中片块石土、石方或洞渣,分层厚度不大于4抛石碾80cm;压作业(2)片块石粒径15-50cm,骨料侵水抗压强度>20MPa;(3)采用18t以上
