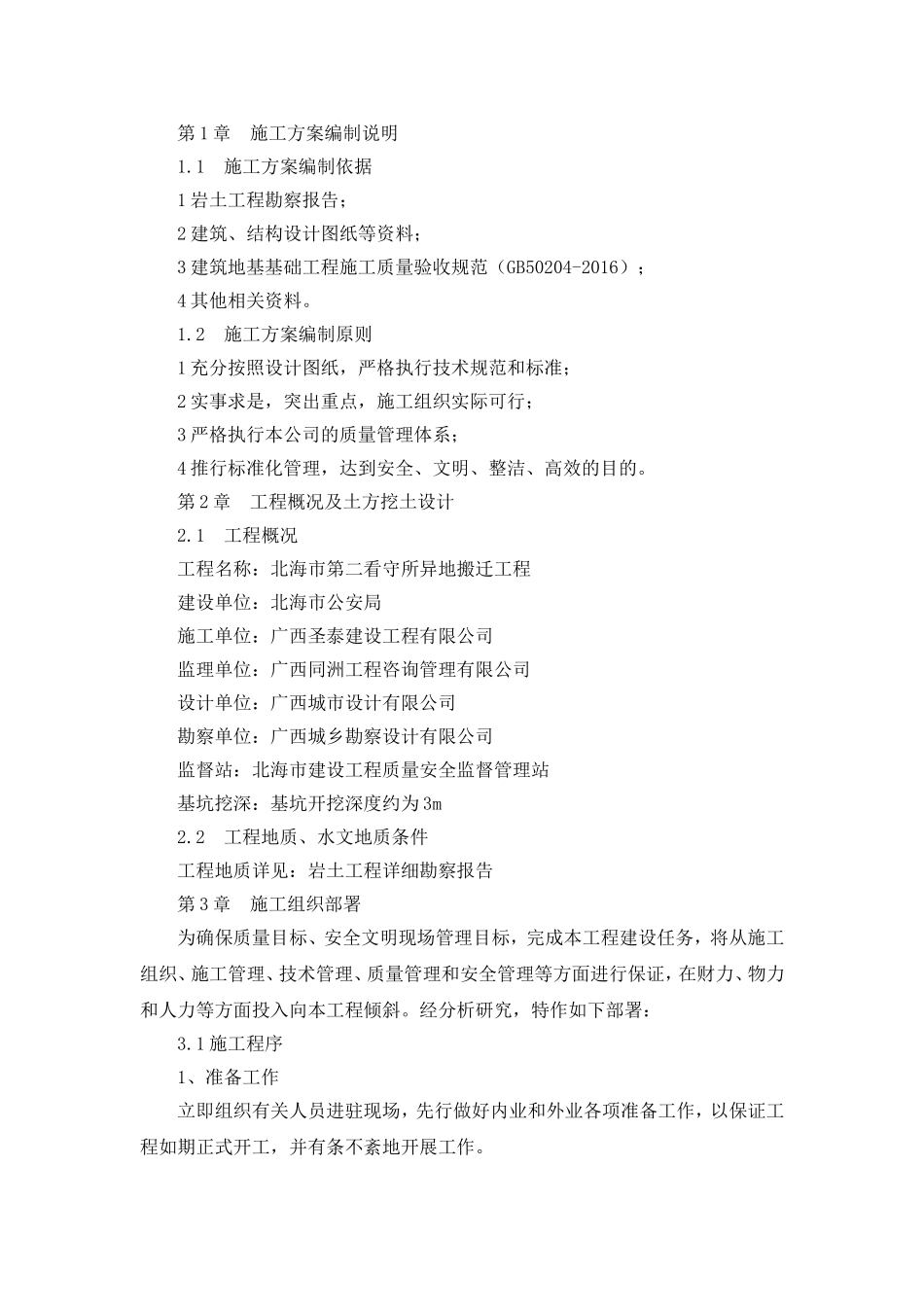

第1章施工方案编制说明1
1施工方案编制依据1岩土工程勘察报告;2建筑、结构设计图纸等资料;3建筑地基基础工程施工质量验收规范(GB50204-2016);4其他相关资料
2施工方案编制原则1充分按照设计图纸,严格执行技术规范和标准;2实事求是,突出重点,施工组织实际可行;3严格执行本公司的质量管理体系;4推行标准化管理,达到安全、文明、整洁、高效的目的
第2章工程概况及土方挖土设计2
1工程概况工程名称:北海市第二看守所异地搬迁工程建设单位:北海市公安局施工单位:广西圣泰建设工程有限公司监理单位:广西同洲工程咨询管理有限公司设计单位:广西城市设计有限公司勘察单位:广西城乡勘察设计有限公司监督站:北海市建设工程质量安全监督管理站基坑挖深:基坑开挖深度约为3m2
2工程地质、水文地质条件工程地质详见:岩土工程详细勘察报告第3章施工组织部署为确保质量目标、安全文明现场管理目标,完成本工程建设任务,将从施工组织、施工管理、技术管理、质量管理和安全管理等方面进行保证,在财力、物力和人力等方面投入向本工程倾斜
经分析研究,特作如下部署:3
1施工程序1、准备工作立即组织有关人员进驻现场,先行做好内业和外业各项准备工作,以保证工程如期正式开工,并有条不紊地开展工作

2、遵守基建程序,合理安排施工工序流程总体施工顺序安排如下:土方分层分段开挖施工,现场条件满足自然放坡,本工程不采取支护措施
基坑分两级放坡,第一级按1:1的坡度开挖至-2m位置,第二级按1:0
5开挖至基坑底
所有挖土土方均外运至业主指定处堆放,等完成±0
00以下结构工程时确保混泥土强度再将土方内运回填
2基坑土方开挖施工机械与劳动力计划根据施工安排,劳动力在各个施工阶段不很均衡,均采取混合作业的形式,以解决劳动力的均衡问题

另外,专业班组的劳动力基本固定的原则下,在流水施工时遇到意外使主线路出现阻碍时,迅速果断
