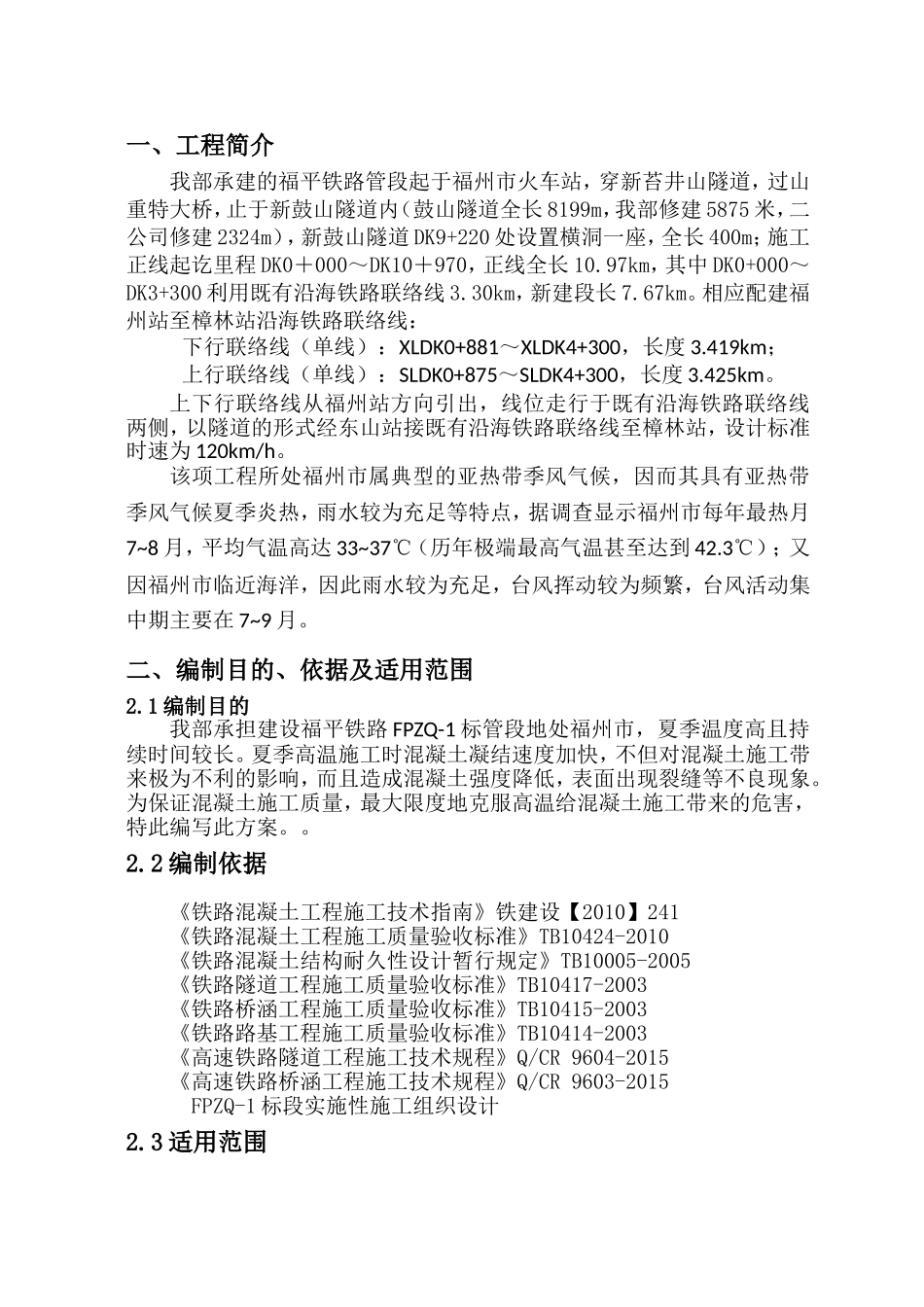

一、工程简介我部承建的福平铁路管段起于福州市火车站,穿新苔井山隧道,过山重特大桥,止于新鼓山隧道内(鼓山隧道全长8199m,我部修建5875米,二公司修建2324m),新鼓山隧道DK9+220处设置横洞一座,全长400m;施工正线起讫里程DK0+000~DK10+970,正线全长10
97km,其中DK0+000~DK3+300利用既有沿海铁路联络线3
30km,新建段长7
相应配建福州站至樟林站沿海铁路联络线:下行联络线(单线):XLDK0+881~XLDK4+300,长度3
419km;上行联络线(单线):SLDK0+875~SLDK4+300,长度3
上下行联络线从福州站方向引出,线位走行于既有沿海铁路联络线两侧,以隧道的形式经东山站接既有沿海铁路联络线至樟林站,设计标准时速为120km/h
该项工程所处福州市属典型的亚热带季风气候,因而其具有亚热带季风气候夏季炎热,雨水较为充足等特点,据调查显示福州市每年最热月7~8月,平均气温高达33~37℃(历年极端最高气温甚至达到42
3℃);又因福州市临近海洋,因此雨水较为充足,台风挥动较为频繁,台风活动集中期主要在7~9月

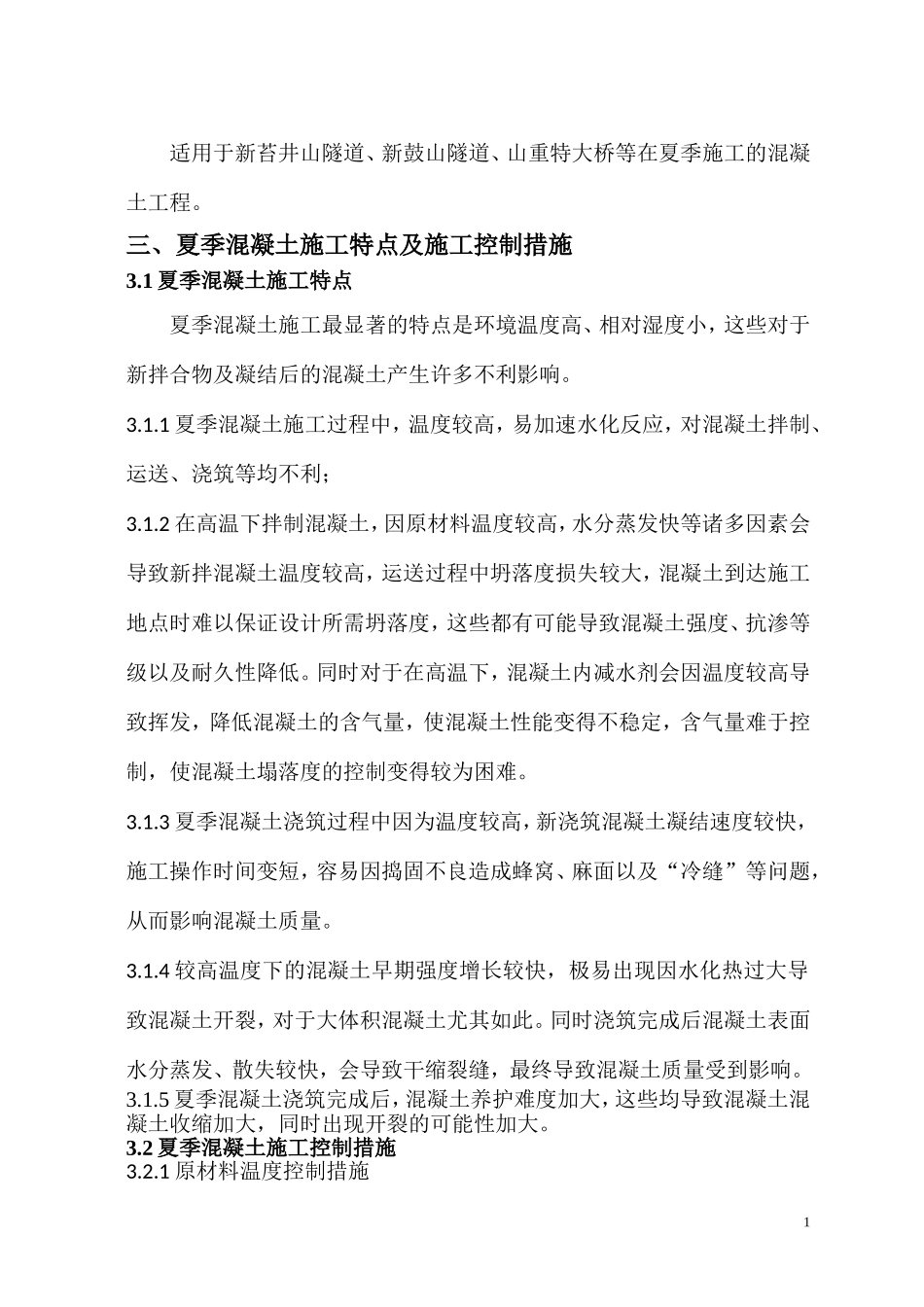

二、编制目的、依据及适用范围2
1编制目的我部承担建设福平铁路FPZQ-1标管段地处福州市,夏季温度高且持续时间较长
夏季高温施工时混凝土凝结速度加快,不但对混凝土施工带来极为不利的影响,而且造成混凝土强度降低,表面出现裂缝等不良现象
为保证混凝土施工质量,最大限度地克服高温给混凝土施工带来的危害,特此编写此方案
2编制依据《铁路混凝土工程施工技术指南》铁建设【2010】241《铁路混凝土工程施工质量验收标准》TB10424-2010《铁路混凝土结构耐久性设计暂行规定》TB10005-2005《铁路隧道工程施工质量验收标准》TB10417-2003《铁路桥涵工程施工质量验收标
