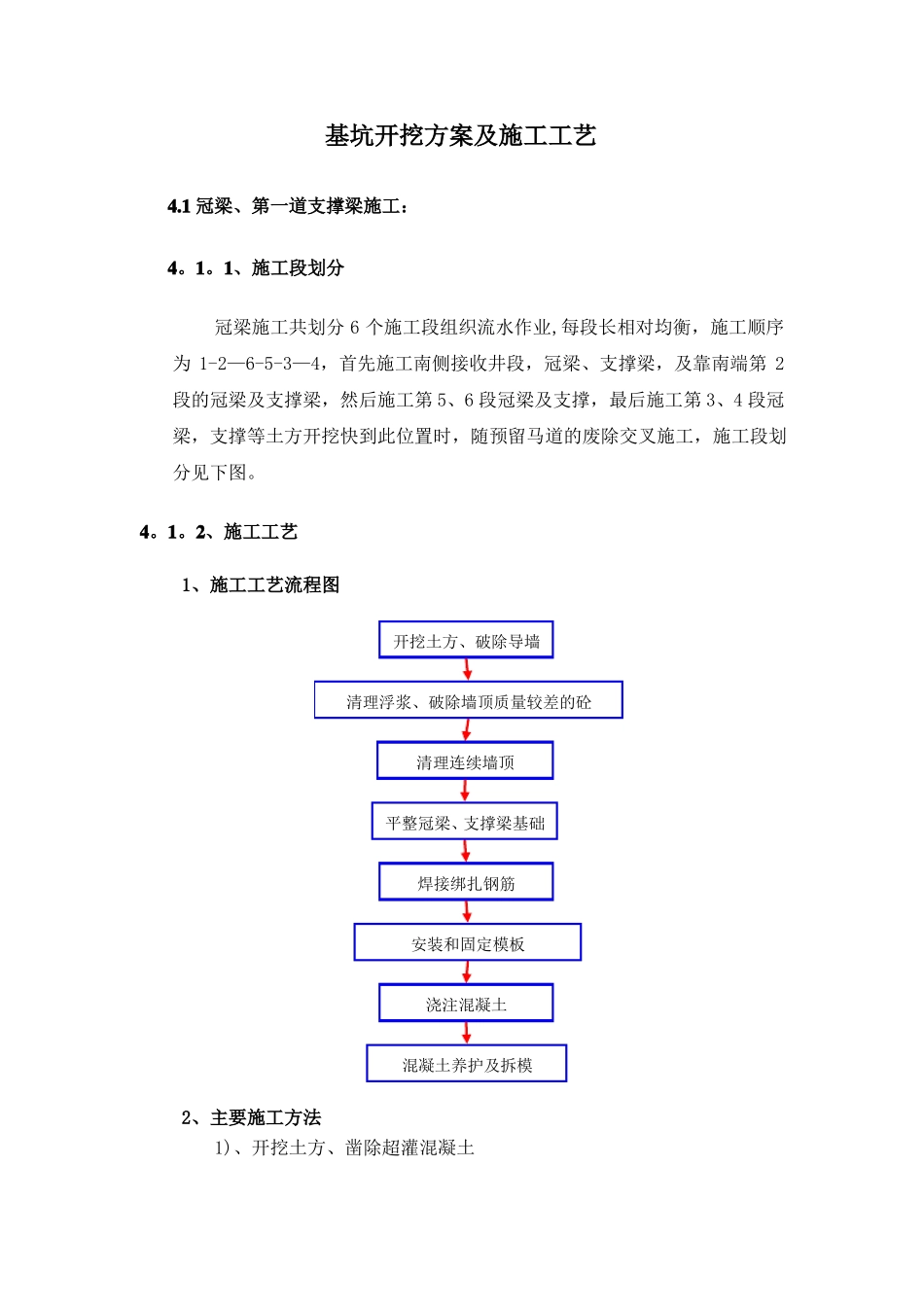

基坑开挖方案及施工工艺4
1冠梁、第一道支撑梁施工:4
1、施工段划分冠梁施工共划分6个施工段组织流水作业,每段长相对均衡,施工顺序为1-2—6-5-3—4,首先施工南侧接收井段,冠梁、支撑梁,及靠南端第2段的冠梁及支撑梁,然后施工第5、6段冠梁及支撑,最后施工第3、4段冠梁,支撑等土方开挖快到此位置时,随预留马道的废除交叉施工,施工段划分见下图
2、施工工艺1、施工工艺流程图开挖土方、破除导墙清理浮浆、破除墙顶质量较差的砼清理连续墙顶平整冠梁、支撑梁基础焊接绑扎钢筋安装和固定模板浇注混凝土混凝土养护及拆模2、主要施工方法1)、开挖土方、凿除超灌混凝土首先破除原有沥青路面,开挖土方至冠梁支撑梁底5cm,破除基坑内侧导墙钢筋混凝土

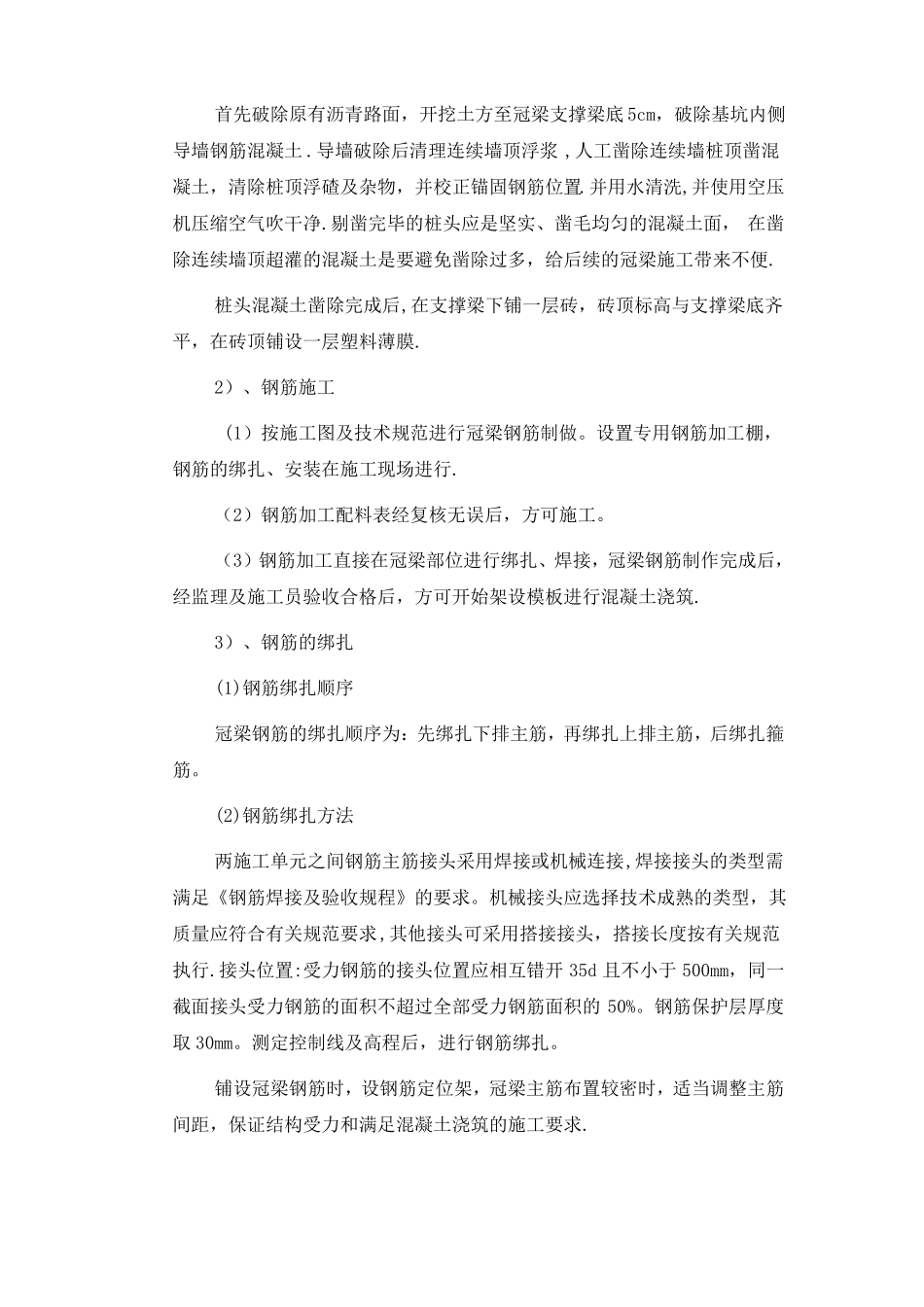

导墙破除后清理连续墙顶浮浆,人工凿除连续墙桩顶凿混凝土,清除桩顶浮碴及杂物,并校正锚固钢筋位置
并用水清洗,并使用空压机压缩空气吹干净
剔凿完毕的桩头应是坚实、凿毛均匀的混凝土面,在凿除连续墙顶超灌的混凝土是要避免凿除过多,给后续的冠梁施工带来不便
桩头混凝土凿除完成后,在支撑梁下铺一层砖,砖顶标高与支撑梁底齐平,在砖顶铺设一层塑料薄膜

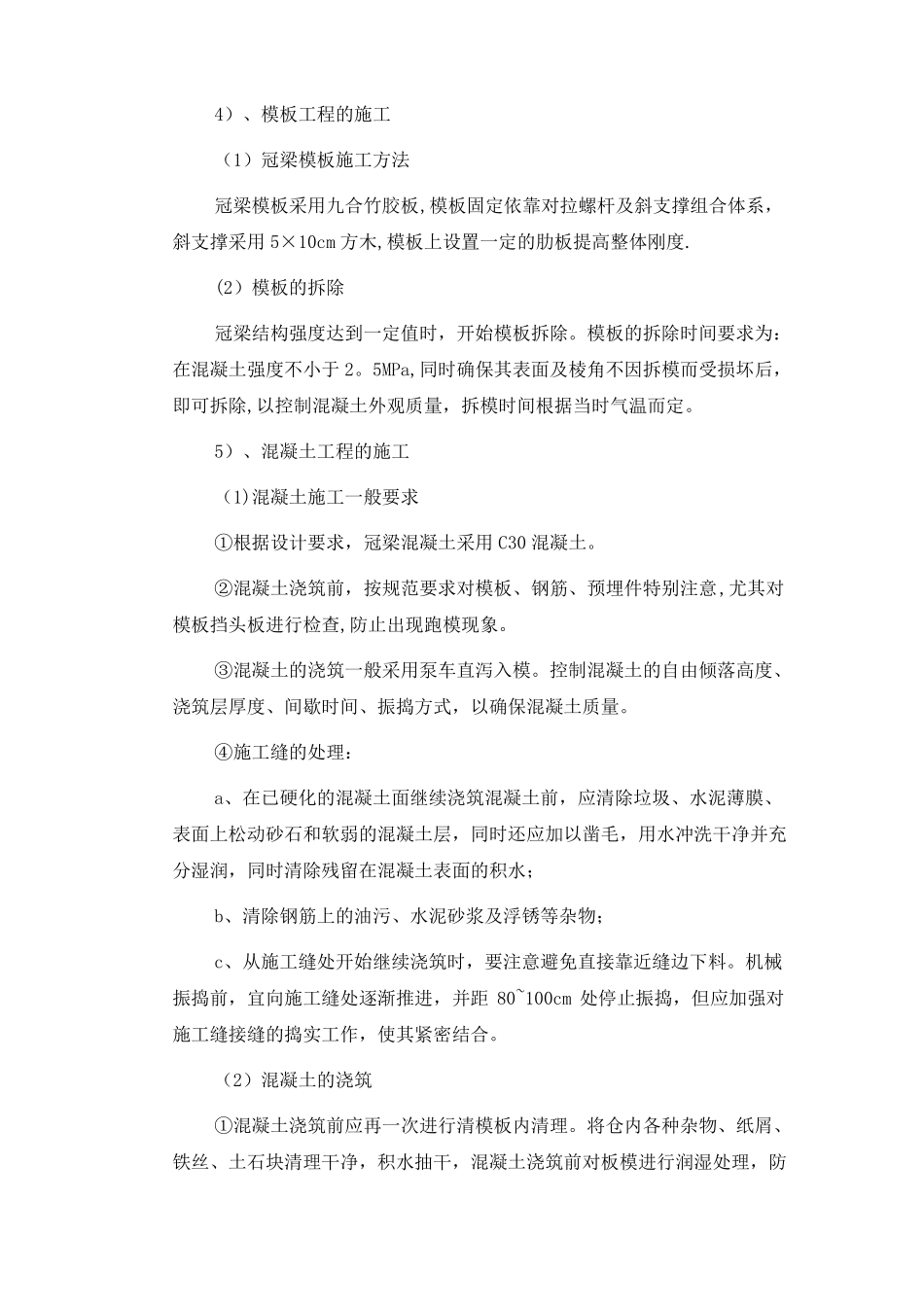

2)、钢筋施工(1)按施工图及技术规范进行冠梁钢筋制做
设置专用钢筋加工棚,钢筋的绑扎、安装在施工现场进行
(2)钢筋加工配料表经复核无误后,方可施工
(3)钢筋加工直接在冠梁部位进行绑扎、焊接,冠梁钢筋制作完成后,经监理及施工员验收合格后,方可开始架设模板进行混凝土浇筑
3)、钢筋的绑扎(1)钢筋绑扎顺序冠梁钢筋的绑扎顺序为:先绑扎下排主筋,再绑扎上排主筋,后绑扎箍筋
(2)钢筋绑扎方法两施工单元之间钢筋主筋接头采用焊接或机械连接,焊接接头的类型需满足《钢筋焊接及验收规程》的要求
机械接头应选择技术成熟的类型,其质量应符合有关规范要求,其他接头可采用搭接接头,搭接长度按有关规范执行
接头位置:受力钢筋
