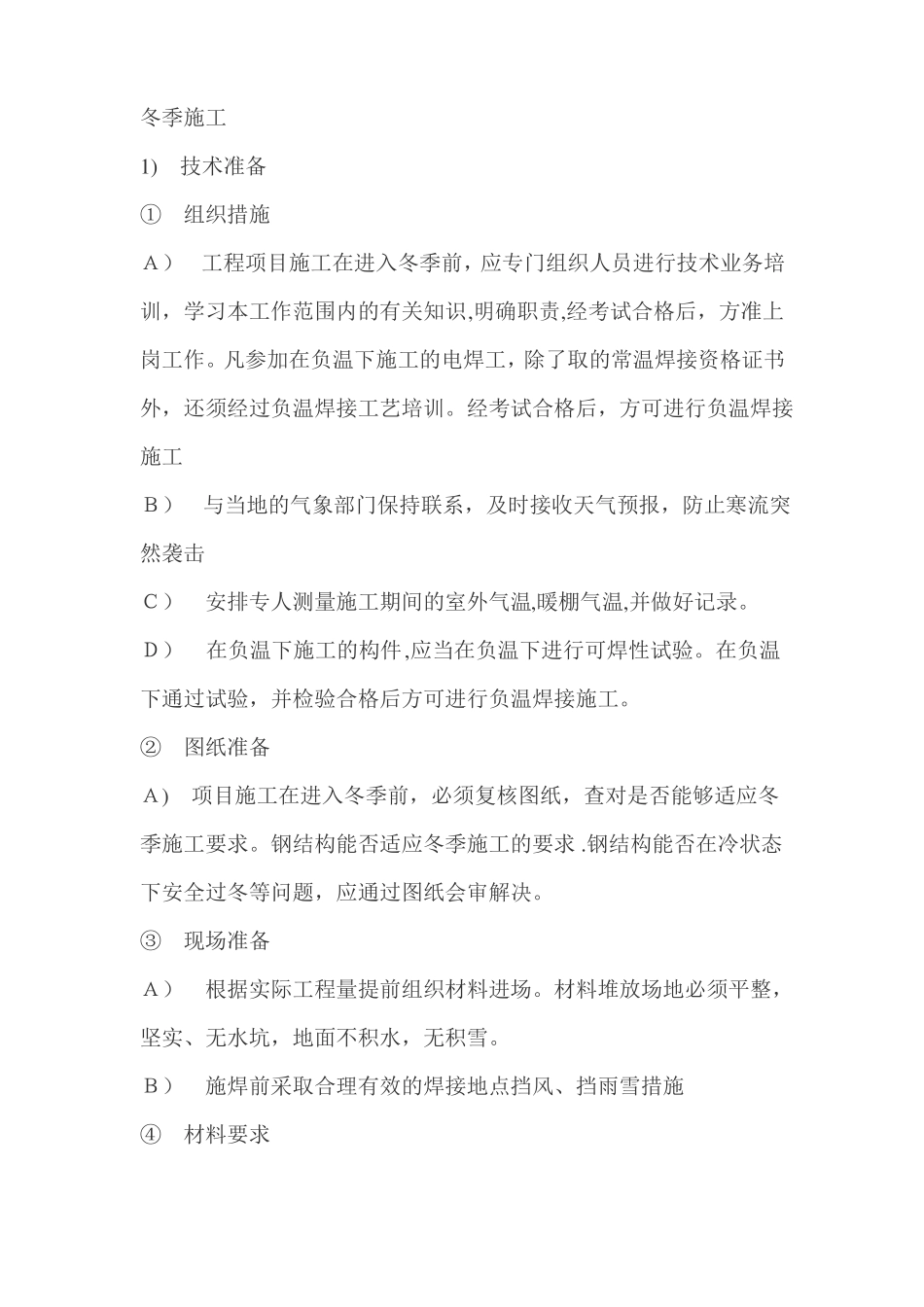

冬季施工1)技术准备①组织措施A)工程项目施工在进入冬季前,应专门组织人员进行技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作
凡参加在负温下施工的电焊工,除了取的常温焊接资格证书外,还须经过负温焊接工艺培训
经考试合格后,方可进行负温焊接施工B)与当地的气象部门保持联系,及时接收天气预报,防止寒流突然袭击C)安排专人测量施工期间的室外气温,暖棚气温,并做好记录
D)在负温下施工的构件,应当在负温下进行可焊性试验
在负温下通过试验,并检验合格后方可进行负温焊接施工
②图纸准备A)项目施工在进入冬季前,必须复核图纸,查对是否能够适应冬季施工要求
钢结构能否适应冬季施工的要求
钢结构能否在冷状态下安全过冬等问题,应通过图纸会审解决
③现场准备A)根据实际工程量提前组织材料进场
材料堆放场地必须平整,坚实、无水坑,地面不积水,无积雪

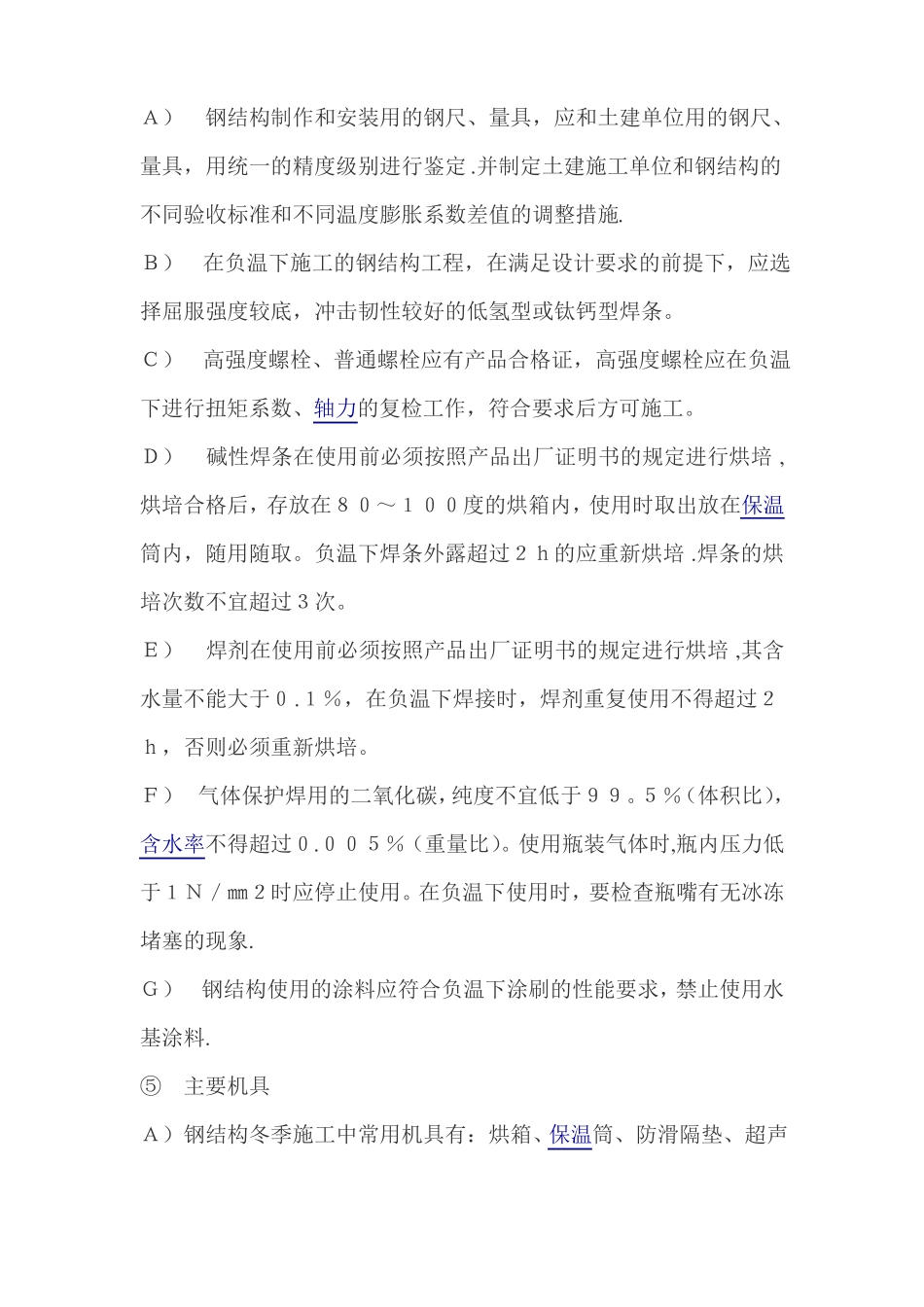

B)施焊前采取合理有效的焊接地点挡风、挡雨雪措施④材料要求A)钢结构制作和安装用的钢尺、量具,应和土建单位用的钢尺、量具,用统一的精度级别进行鉴定
并制定土建施工单位和钢结构的不同验收标准和不同温度膨胀系数差值的调整措施
B)在负温下施工的钢结构工程,在满足设计要求的前提下,应选择屈服强度较底,冲击韧性较好的低氢型或钛钙型焊条
C)高强度螺栓、普通螺栓应有产品合格证,高强度螺栓应在负温下进行扭矩系数、轴力的复检工作,符合要求后方可施工
D)碱性焊条在使用前必须按照产品出厂证明书的规定进行烘培,烘培合格后,存放在80~100度的烘箱内,使用时取出放在保温筒内,随用随取
负温下焊条外露超过2h的应重新烘培
焊条的烘培次数不宜超过3次
E)焊剂在使用前必须按照产品出厂证明书的规定进行烘培,其含水量不能大于0
1%,在负温下焊接时,焊剂重复使用不得超过2h,否则必须重新烘培
F)气体保护焊用的二氧化碳,纯度不宜低于99
