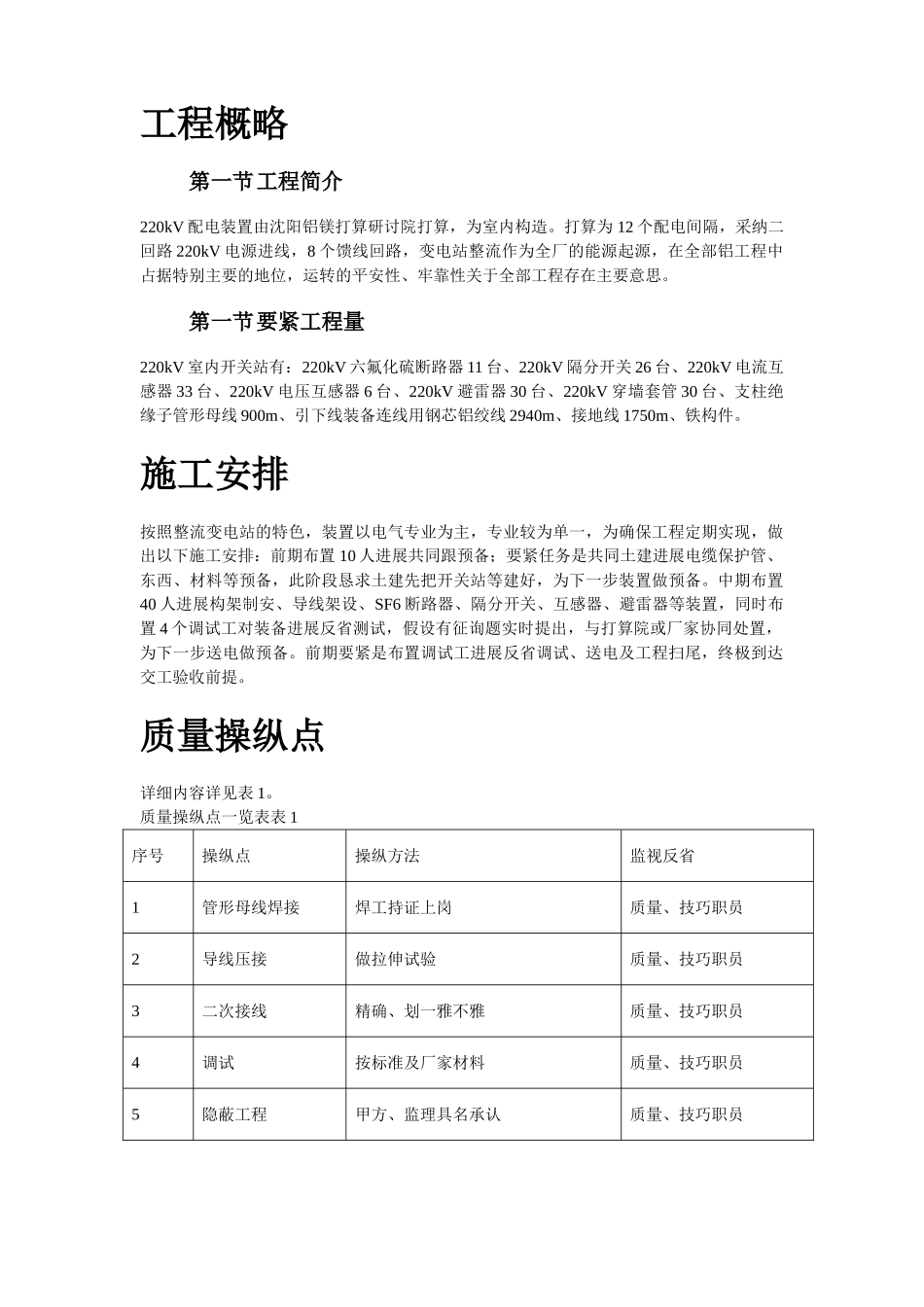

目录工程概略第一节工程简介220kV配电装置由沈阳铝镁打算研讨院打算,为室内构造。打算为12个配电间隔,采纳二回路220kV电源进线,8个馈线回路,变电站整流作为全厂的能源起源,在全部铝工程中占据特别主要的地位,运转的平安性、牢靠性关于全部工程存在主要意思。第一节要紧工程量220kV室内开关站有:220kV六氟化硫断路器11台、220kV隔分开关26台、220kV电流互感器33台、220kV电压互感器6台、220kV避雷器30台、220kV穿墙套管30台、支柱绝缘子管形母线900m、引下线装备连线用钢芯铝绞线2940m、接地线1750m、铁构件。施工安排按照整流变电站的特色,装置以电气专业为主,专业较为单一,为确保工程定期实现,做出以下施工安排:前期布置10人进展共同跟预备;要紧任务是共同土建进展电缆保护管、东西、材料等预备,此阶段恳求土建先把开关站等建好,为下一步装置做预备。中期布置40人进展构架制安、导线架设、SF6断路器、隔分开关、互感器、避雷器等装置,同时布置4个调试工对装备进展反省测试,假设有征询题实时提出,与打算院或厂家协同处置,为下一步送电做预备。前期要紧是布置调试工进展反省调试、送电及工程扫尾,终极到达交工验收前提。质量操纵点详细内容详见表1。质量操纵点一览表表1序号操纵点操纵方法监视反省1管形母线焊接焊工持证上岗质量、技巧职员2导线压接做拉伸试验质量、技巧职员3二次接线精确、划一雅不雅质量、技巧职员4调试按标准及厂家材料质量、技巧职员5隐蔽工程甲方、监理具名承认质量、技巧职员6送电前反省调试及格、清算现场、挂好标记牌质量、技巧职员施工技巧标准及标准4.1GBJ147-90~GBJ149-90、GB50150-91~GB50182-93《电气装置装置工程施工及验收标准汇编》4.2GB50254-96~GB50257-96《电气装置装置工程施工及验收标准》4.3GB50303—2002《修建电气工程施工质量验收标准》4.4YS5417—95《铝母线焊接施工及验收标准》施工预备施工图纸、材料交付→看图→图纸会审→提出装备、材料估算→施工机具预备→技巧交底→材料出场报验施工工序装备支架制安→+支柱绝缘子装置→隔分开关装置→+支柱绝缘子装置→+隔分开关装置→±0.00破体SF6断路装置穿墙套管装置→CT、PT、避雷器装置→装备导线衔接→管形母线装置→照明、防雷接地装置→调试。施工工艺220kV配电装置为两层楼,一楼配电间隔长27m、宽12m、高,装备可直截了当运至每个间隔,二楼装备可通过楼梯间吊装孔运至+破体。本工程220kV高压电器要紧有SF6断路器、隔分开关、避雷器、互感器,装备运至现场后,应进展开箱反省,反省应契合以下恳求:〔1〕一切部件备件及公用东西应完全,无锈蚀或机器损害,瓷铁件应粘合结实,同时规格应契合打算恳求。〔2〕绝缘部件不该变形、受潮、裂纹跟剥落。〔3〕瓷件外表应光滑、无裂纹跟缺损、铸件应无砂眼。〔4〕充油运输的部件不该渗油。〔5〕出厂证件及技巧材料应完全。第一节支架制安除锈刷油→加工下料→装置→接地。〔1〕除锈刷油:平直型钢,采纳手持钢丝刷或磨光机对钢材进展除锈,用洁净的破布或毛刷扫净锈渣;而后刷两道樟丹漆,干后,再刷一道灰谐跟漆,刷漆恳求平均。〔2〕加工下料:按照打算图纸及装备的尺寸恳求下料、钻孔,需求组焊的用电焊焊接成支架,而后打割焊渣,用破布擦洁净后补刷油漆。〔3〕支架装置:有预埋件的那么垫平寻正后直截了当焊上,无预埋件的那么定位划孔眼,用电锤打孔,埋收缩螺栓,放上支架垫平坦,调垂直后紧固,其垂直度跟水平度要契合标准小于1.5%的恳求,装置终了后,补刷樟丹漆跟灰调合漆。〔4〕接地:装置终了后,按照打算及标准焊接接地线,接地线的外表涂以用15~100mm宽度相称的绿色跟黄色相间的条纹。第一节支柱绝缘子装置支柱绝缘子有+、+、+三处。+绝缘子用于装置管形母线,采纳垂直装置。+绝缘子用于结实引下线,采纳水平装置。水平装置的另有+管形母线两真个支柱绝缘子。工艺流程:装置前预备→吊装→装置→防护〔1〕装置前预备:绝缘子装置前应进展外表反省,瓷件、法兰应残缺无裂纹,胶合处填料残缺,结合结实,并按现行国家标准《电气装置装置工程电气装备交代试验标准》的规则试验及格。用仪器丈量出装备...
