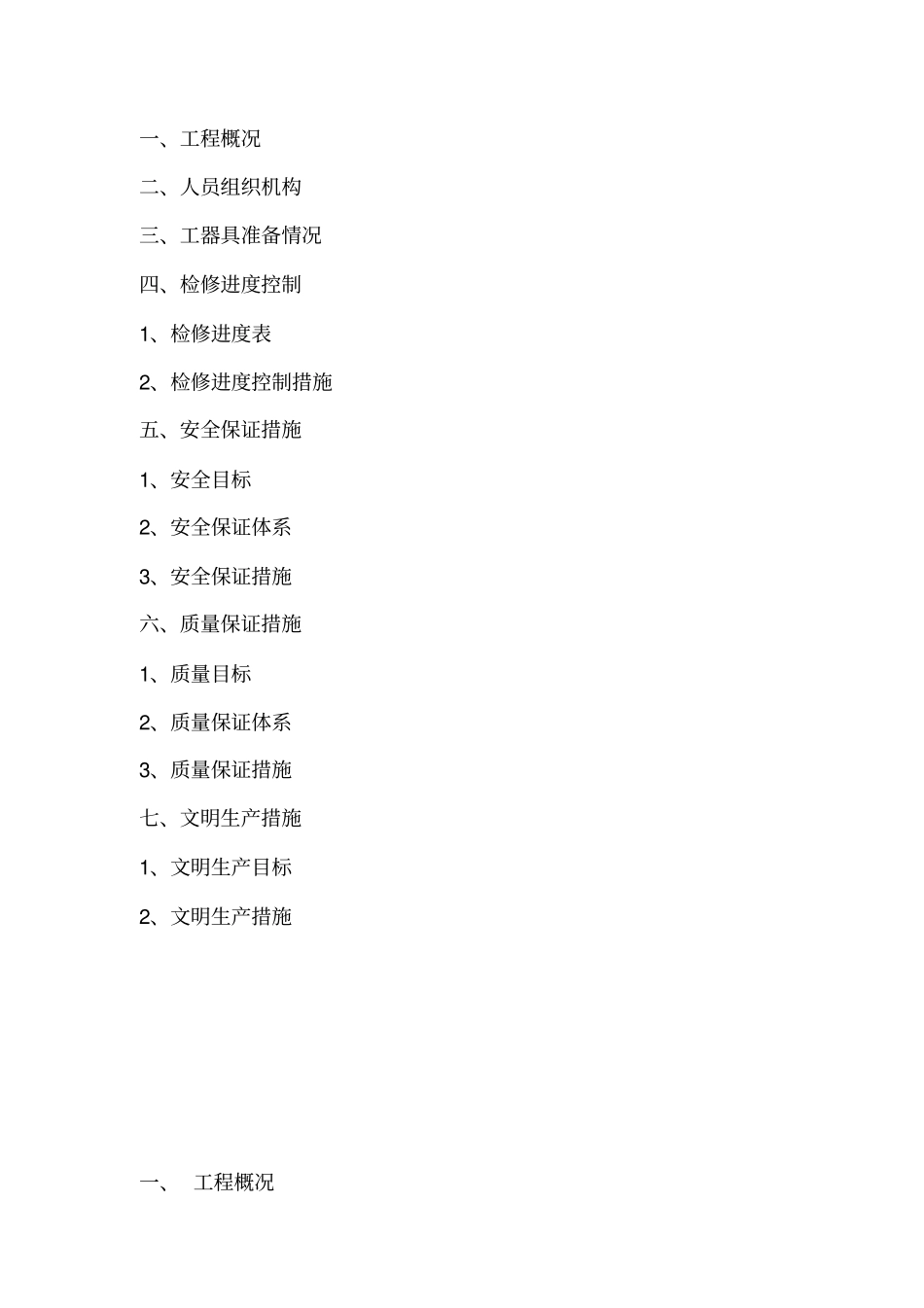

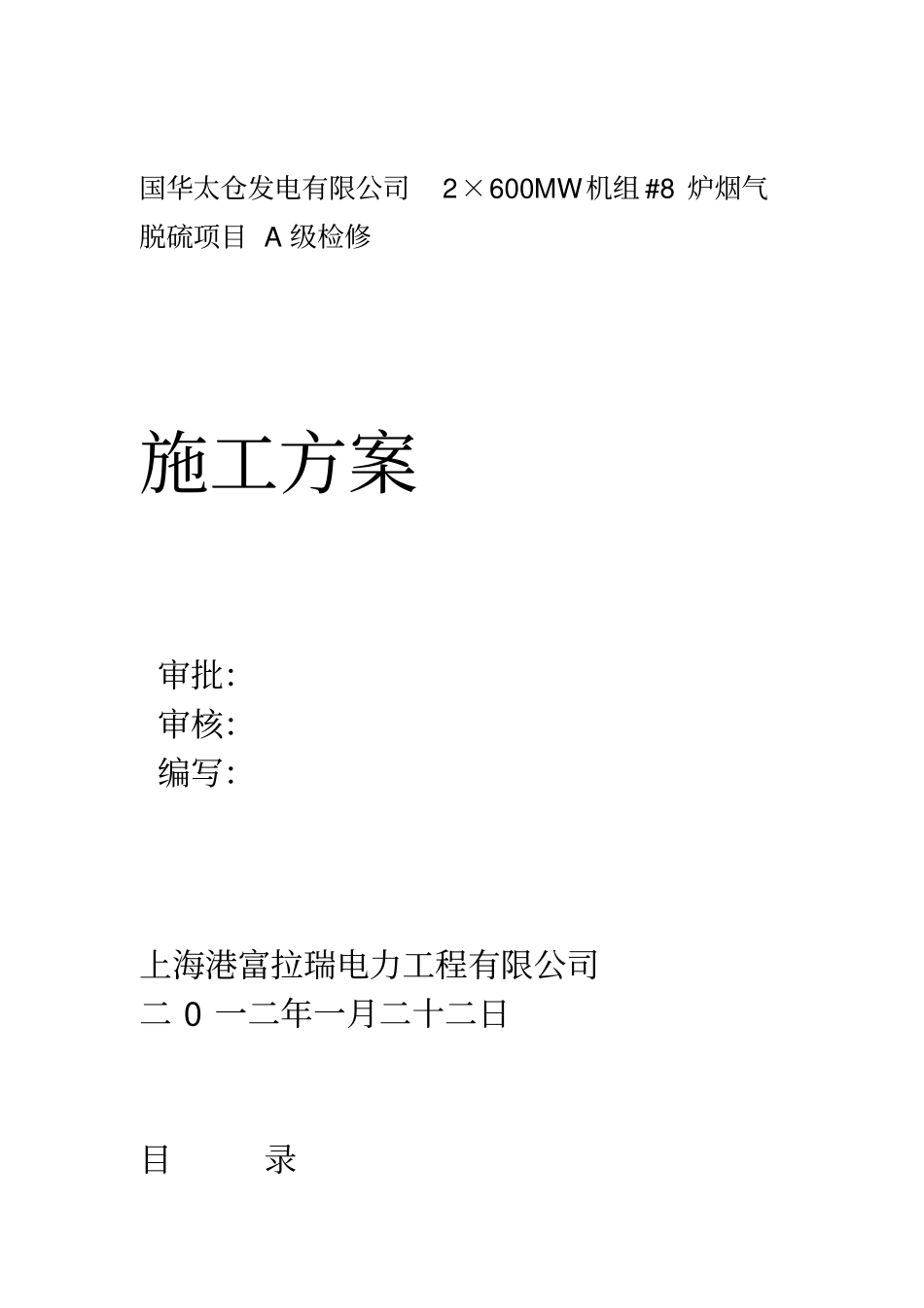

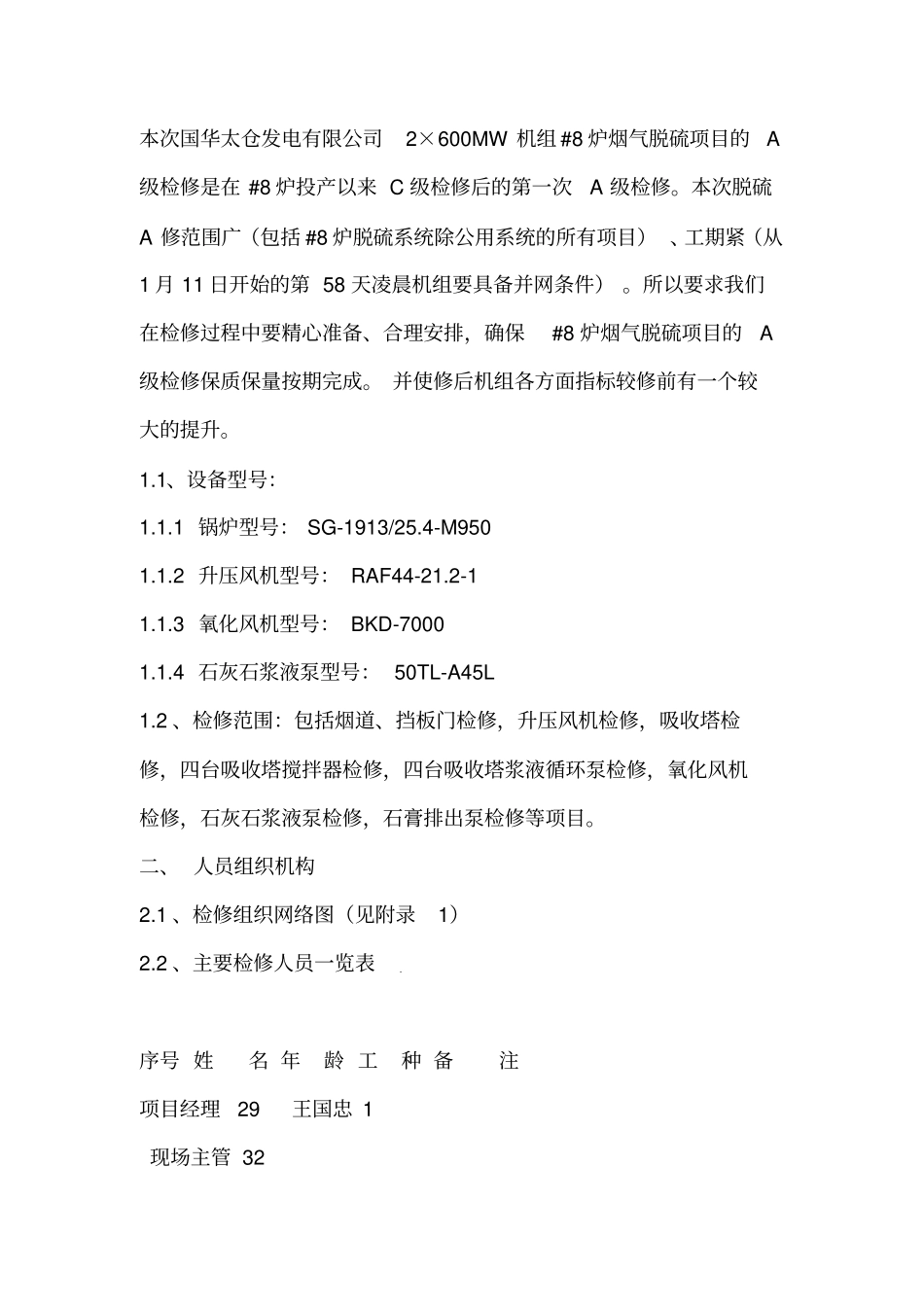

国华太仓发电有限公司2×600MW机组#8炉烟气脱硫项目A级检修施工方案审批:审核:编写:上海港富拉瑞电力工程有限公司二0一二年一月二十二日目录一、工程概况二、人员组织机构三、工器具准备情况四、检修进度控制1、检修进度表2、检修进度控制措施五、安全保证措施1、安全目标2、安全保证体系3、安全保证措施六、质量保证措施1、质量目标2、质量保证体系3、质量保证措施七、文明生产措施1、文明生产目标2、文明生产措施一、工程概况本次国华太仓发电有限公司2×600MW机组#8炉烟气脱硫项目的A级检修是在#8炉投产以来C级检修后的第一次A级检修
本次脱硫A修范围广(包括#8炉脱硫系统除公用系统的所有项目)、工期紧(从1月11日开始的第58天凌晨机组要具备并网条件)
所以要求我们在检修过程中要精心准备、合理安排,确保#8炉烟气脱硫项目的A级检修保质保量按期完成
并使修后机组各方面指标较修前有一个较大的提升
1、设备型号:1
1锅炉型号:SG-1913/25
4-M9501
2升压风机型号:RAF44-21
3氧化风机型号:BKD-70001
4石灰石浆液泵型号:50TL-A45L1
2、检修范围:包括烟道、挡板门检修,升压风机检修,吸收塔检修,四台吸收塔搅拌器检修,四台吸收塔浆液循环泵检修,氧化风机检修,石灰石浆液泵检修,石膏排出泵检修等项目
二、人员组织机构2
1、检修组织网络图(见附录1)2
2、主要检修人员一览表序号姓名年龄工种备注项目经理29王国忠1现场主管32李坚23李子50专职安全机务专史文374电控专王永555质检6朱成46机务班夏养检修钳739机务副班起重428孙小电气班9电45韩召电10孙421128赵志电焊12电焊李法22陈维伟1333起重工注:相关人员资质证书复印件附在最后三、工器具准备情况本次检修没有大型的工器具,所配备的工器具应能满足检
