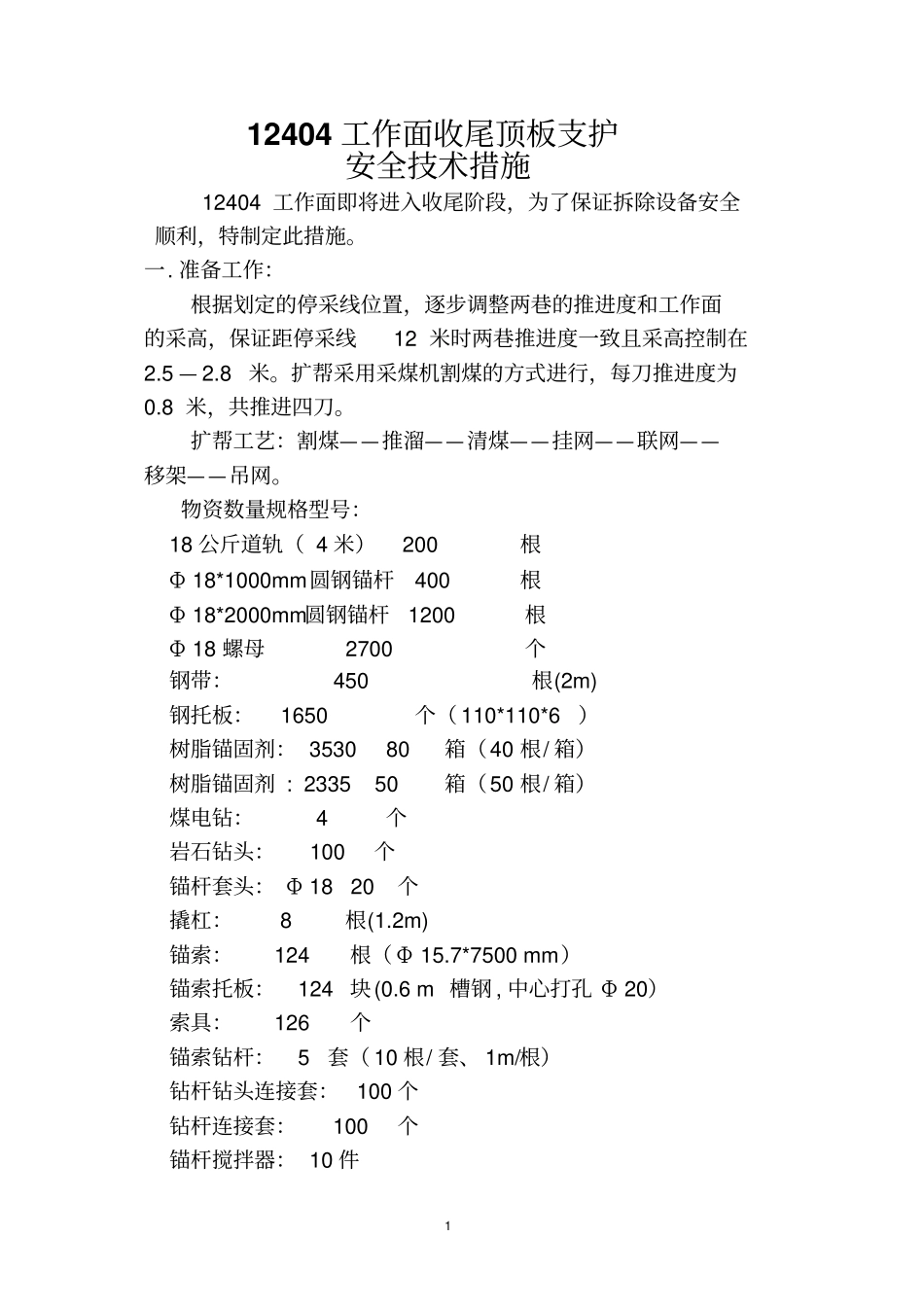

112404工作面收尾顶板支护安全技术措施12404工作面即将进入收尾阶段,为了保证拆除设备安全顺利,特制定此措施
准备工作:根据划定的停采线位置,逐步调整两巷的推进度和工作面的采高,保证距停采线12米时两巷推进度一致且采高控制在2
扩帮采用采煤机割煤的方式进行,每刀推进度为0
8米,共推进四刀
扩帮工艺:割煤——推溜——清煤——挂网——联网——移架——吊网
物资数量规格型号:18公斤道轨(4米)200根Φ18*1000mm圆钢锚杆400根Φ18*2000mm圆钢锚杆1200根Φ18螺母2700个钢带:450根(2m)钢托板:1650个(110*110*6)树脂锚固剂:353080箱(40根/箱)树脂锚固剂:233550箱(50根/箱)煤电钻:4个岩石钻头:100个锚杆套头:Φ1820个撬杠:8根(1
2m)锚索:124根(Φ15
7*7500mm)锚索托板:124块(0

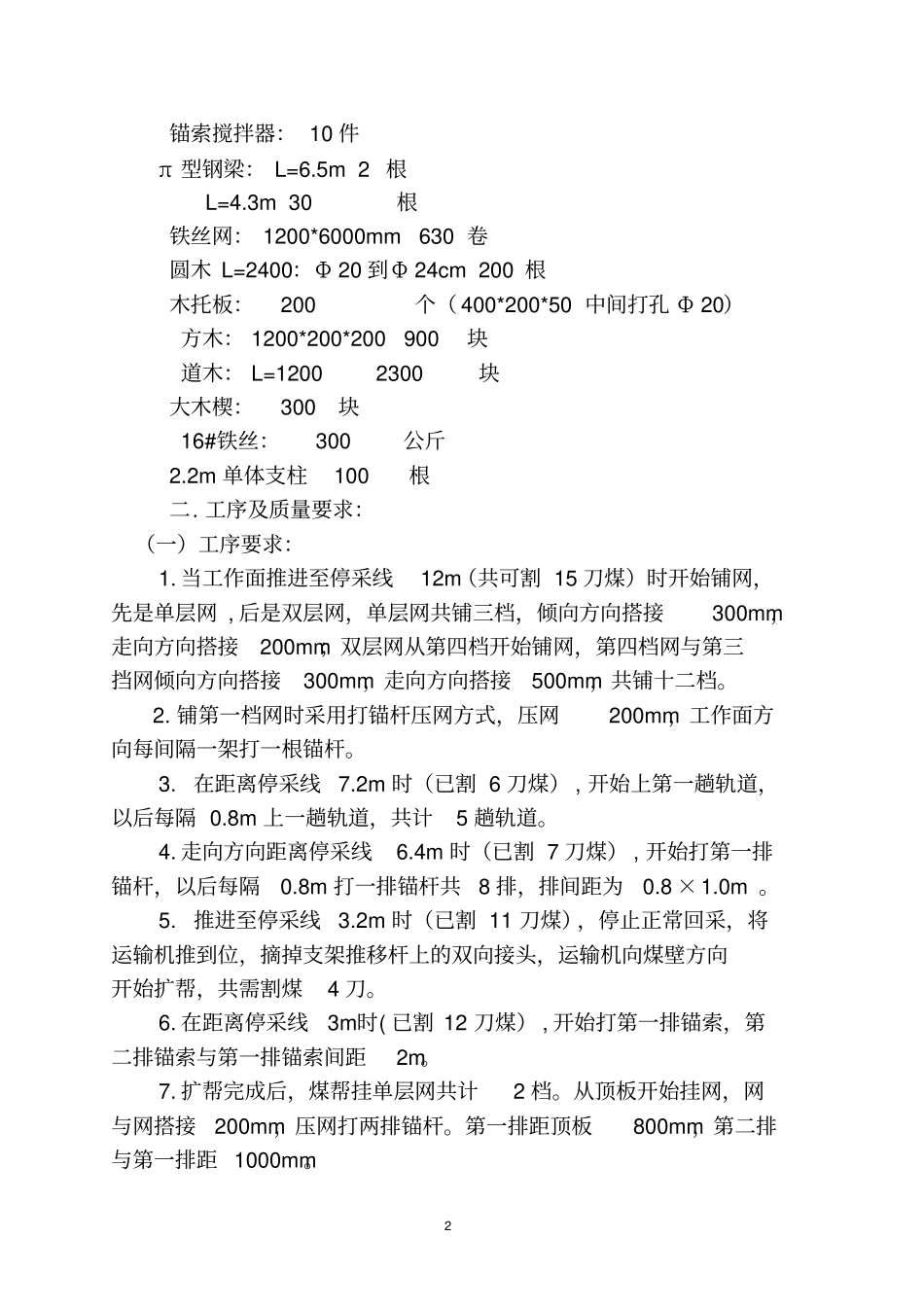

6m槽钢,中心打孔Φ20)索具:126个锚索钻杆:5套(10根/套、1m/根)钻杆钻头连接套:100个钻杆连接套:100个锚杆搅拌器:10件2锚索搅拌器:10件π型钢梁:L=6
5m2根L=4
3m30根铁丝网:1200*6000mm630卷圆木L=2400:Φ20到Φ24cm200根木托板:200个(400*200*50中间打孔Φ20)方木:1200*200*200900块道木:L=12002300块大木楔:300块16#铁丝:300公斤2
2m单体支柱100根二
工序及质量要求:(一)工序要求:1
当工作面推进至停采线12m(共可割15刀煤)时开始铺网,先是单层网,后是双层网,单层网共铺三档,倾向方向搭接300mm,走向方向搭接200mm;双层网从第四档开始铺网,第四档网与第三挡网倾向方向搭接300mm,走向方向搭接500mm,共铺十二档

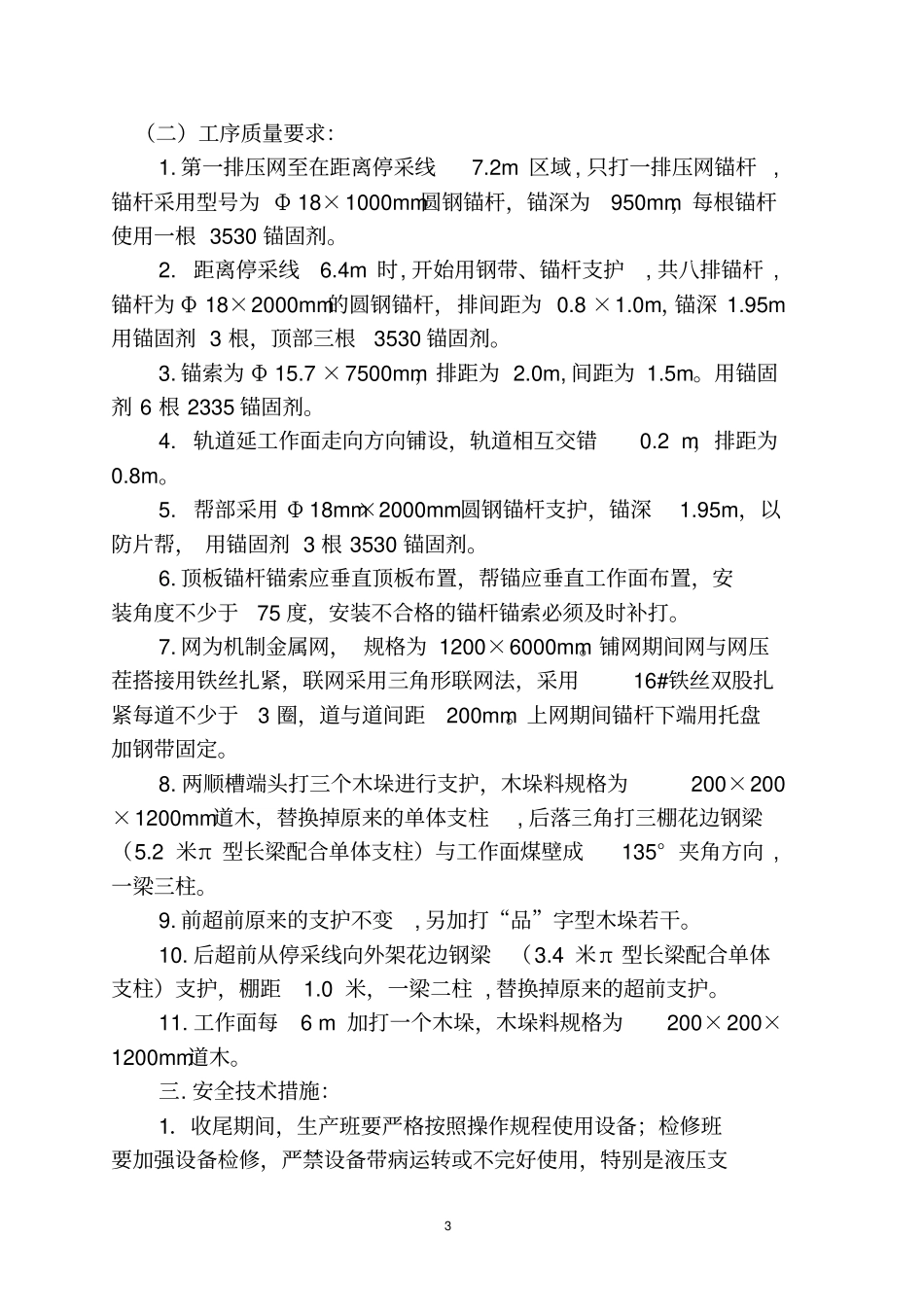

铺第一档网时采用打锚杆压网方式,压网20
