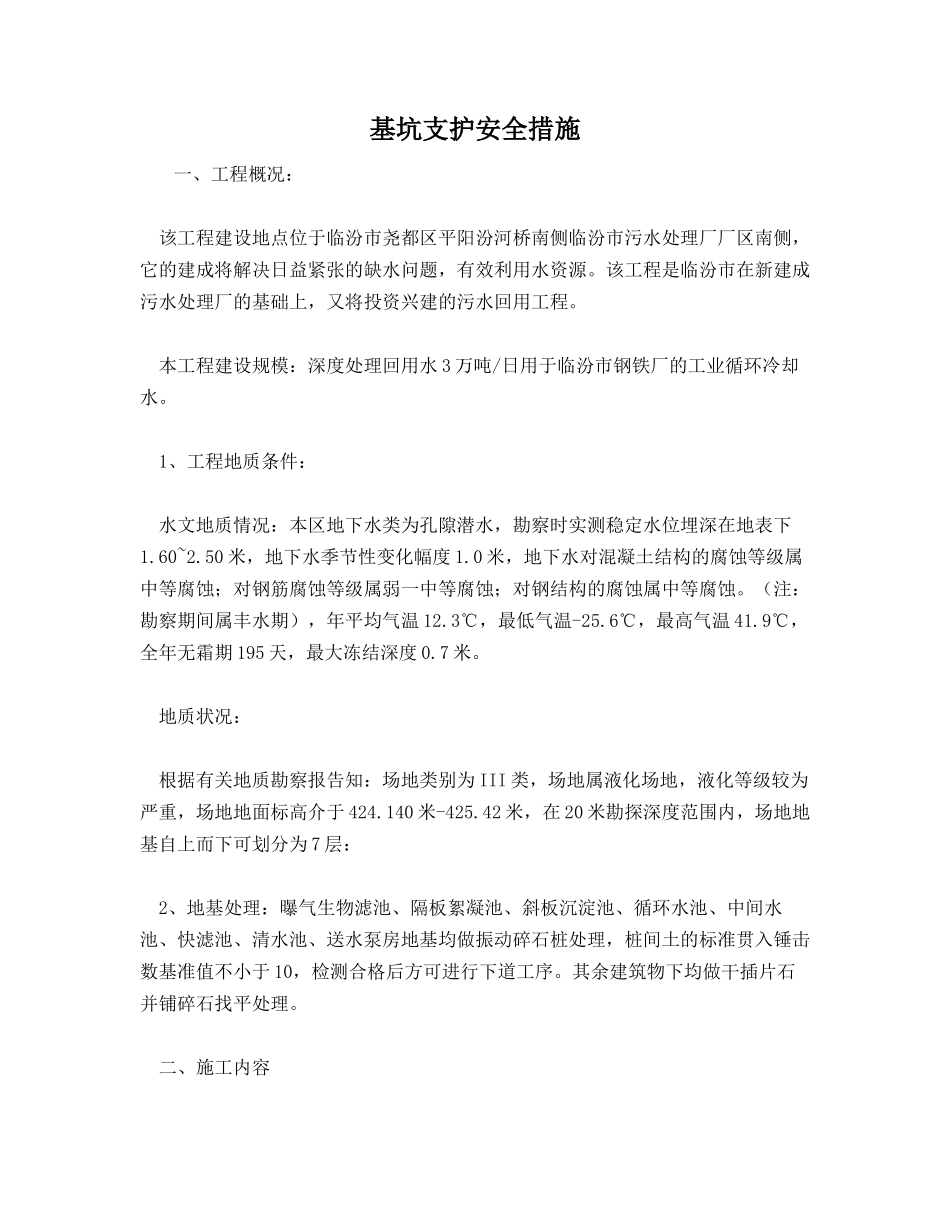

基坑支护安全措施一、工程概况:该工程建设地点位于临汾市尧都区平阳汾河桥南侧临汾市污水处理厂厂区南侧,它的建成将解决日益紧张的缺水问题,有效利用水资源
该工程是临汾市在新建成污水处理厂的基础上,又将投资兴建的污水回用工程
本工程建设规模:深度处理回用水3万吨/日用于临汾市钢铁厂的工业循环冷却水
1、工程地质条件:水文地质情况:本区地下水类为孔隙潜水,勘察时实测稳定水位埋深在地表下1
50米,地下水季节性变化幅度1
0米,地下水对混凝土结构的腐蚀等级属中等腐蚀;对钢筋腐蚀等级属弱一中等腐蚀;对钢结构的腐蚀属中等腐蚀
(注:勘察期间属丰水期),年平均气温12
3℃,最低气温-25
6℃,最高气温41
9℃,全年无霜期195天,最大冻结深度0
地质状况:根据有关地质勘察报告知:场地类别为III类,场地属液化场地,液化等级较为严重,场地地面标高介于424
140米-425
42米,在20米勘探深度范围内,场地地基自上而下可划分为7层:2、地基处理:曝气生物滤池、隔板絮凝池、斜板沉淀池、循环水池、中间水池、快滤池、清水池、送水泵房地基均做振动碎石桩处理,桩间土的标准贯入锤击数基准值不小于10,检测合格后方可进行下道工序
其余建筑物下均做干插片石并铺碎石找平处理

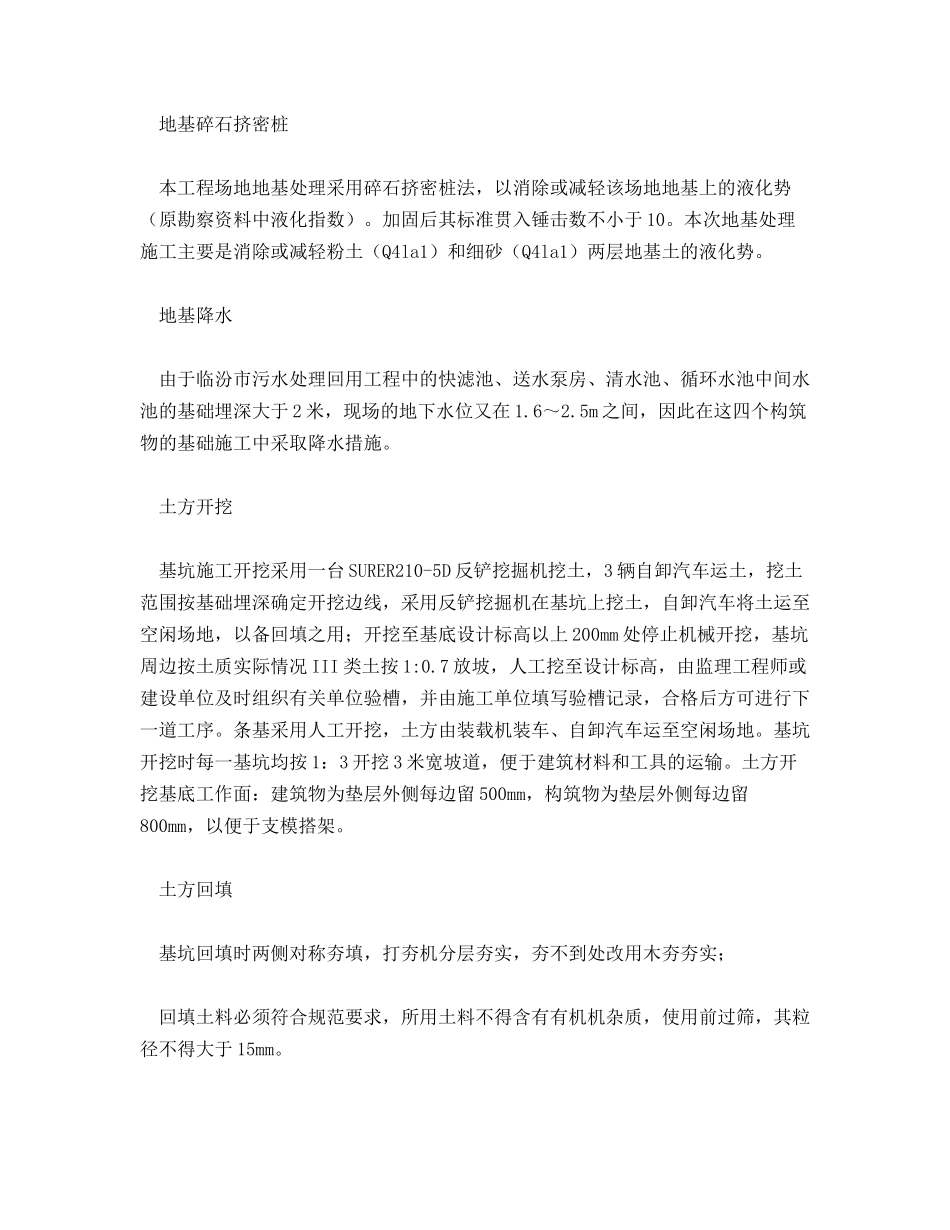

二、施工内容地基碎石挤密桩本工程场地地基处理采用碎石挤密桩法,以消除或减轻该场地地基上的液化势(原勘察资料中液化指数)
加固后其标准贯入锤击数不小于10
本次地基处理施工主要是消除或减轻粉土(Q4la1)和细砂(Q4la1)两层地基土的液化势
地基降水由于临汾市污水处理回用工程中的快滤池、送水泵房、清水池、循环水池中间水池的基础埋深大于2米,现场的地下水位又在1
5m之间,因此在这四个构筑物的基础施工中采取降水措施
土方开挖基坑施工开挖采用一台SURER210-5D反铲挖掘机挖土,3辆自卸汽车运土,挖土范
