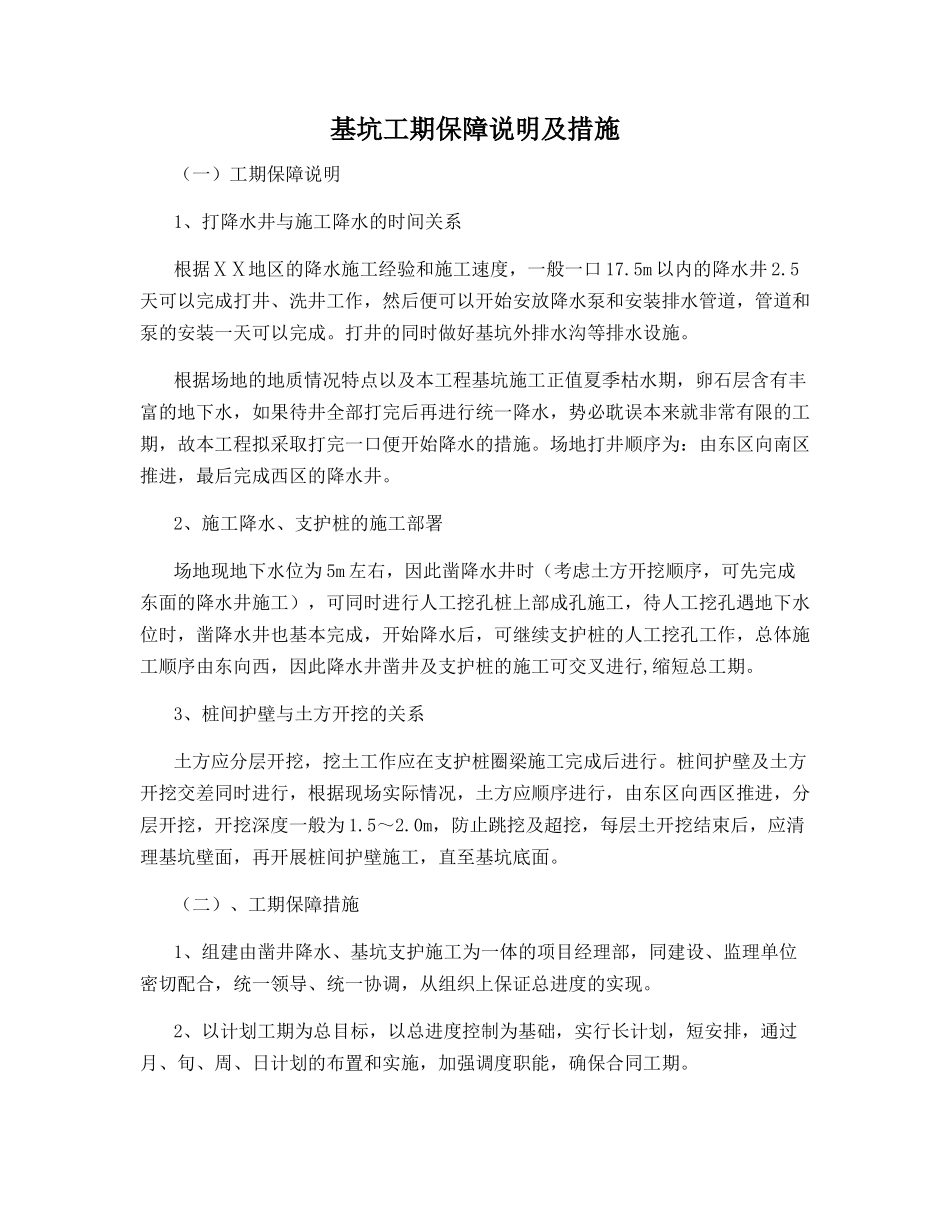

基坑工期保障说明及措施(一)工期保障说明1、打降水井与施工降水的时间关系根据ⅩⅩ地区的降水施工经验和施工速度,一般一口17
5m以内的降水井2
5天可以完成打井、洗井工作,然后便可以开始安放降水泵和安装排水管道,管道和泵的安装一天可以完成
打井的同时做好基坑外排水沟等排水设施
根据场地的地质情况特点以及本工程基坑施工正值夏季枯水期,卵石层含有丰富的地下水,如果待井全部打完后再进行统一降水,势必耽误本来就非常有限的工期,故本工程拟采取打完一口便开始降水的措施
场地打井顺序为:由东区向南区推进,最后完成西区的降水井
2、施工降水、支护桩的施工部署场地现地下水位为5m左右,因此凿降水井时(考虑土方开挖顺序,可先完成东面的降水井施工),可同时进行人工挖孔桩上部成孔施工,待人工挖孔遇地下水位时,凿降水井也基本完成,开始降水后,可继续支护桩的人工挖孔工作,总体施工顺序由东向西,因此降水井凿井及支护桩的施工可交叉进行,缩短总工期
3、桩间护壁与土方开挖的关系土方应分层开挖,挖土工作应在支护桩圈梁施工完成后进行
桩间护壁及土方开挖交差同时进行,根据现场实际情况,土方应顺序进行,由东区向西区推进,分层开挖,开挖深度一般为1
0m,防止跳挖及超挖,每层土开挖结束后,应清理基坑壁面,再开展桩间护壁施工,直至基坑底面
(二)、工期保障措施1、组建由凿井降水、基坑支护施工为一体的项目经理部,同建设、监理单位密切配合,统一领导、统一协调,从组织上保证总进度的实现
2、以计划工期为总目标,以总进度控制为基础,实行长计划,短安排,通过月、旬、周、日计划的布置和实施,加强调度职能,确保合同工期

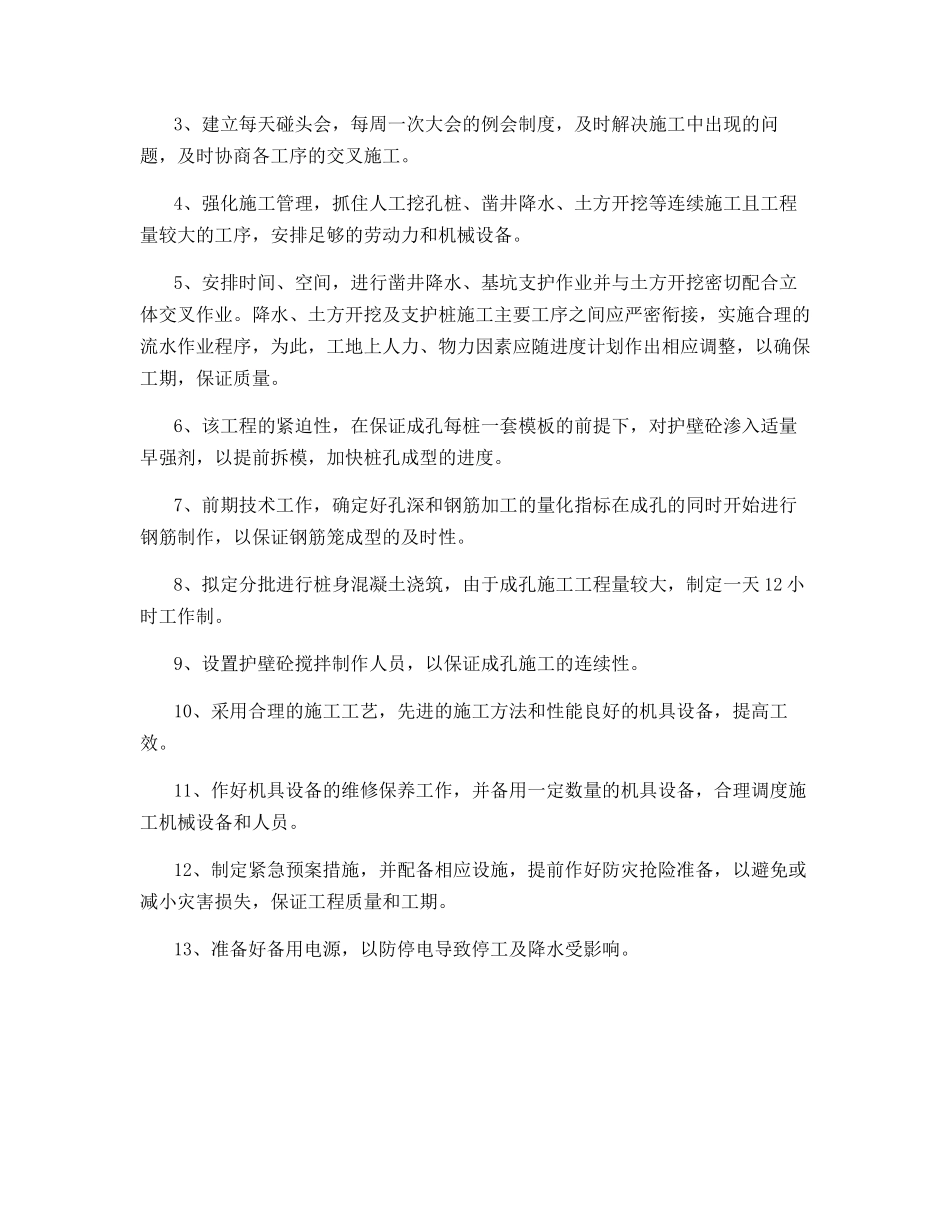

3、建立每天碰头会,每周一次大会的例会制度,及时解决施工中出现的问题,及时协商各工序的交叉施工
4、强化施工管理,抓住人工挖孔桩、凿井降水、土方开挖等连续施工且工程量较大的工序,安排足够的劳动力和机械设备
