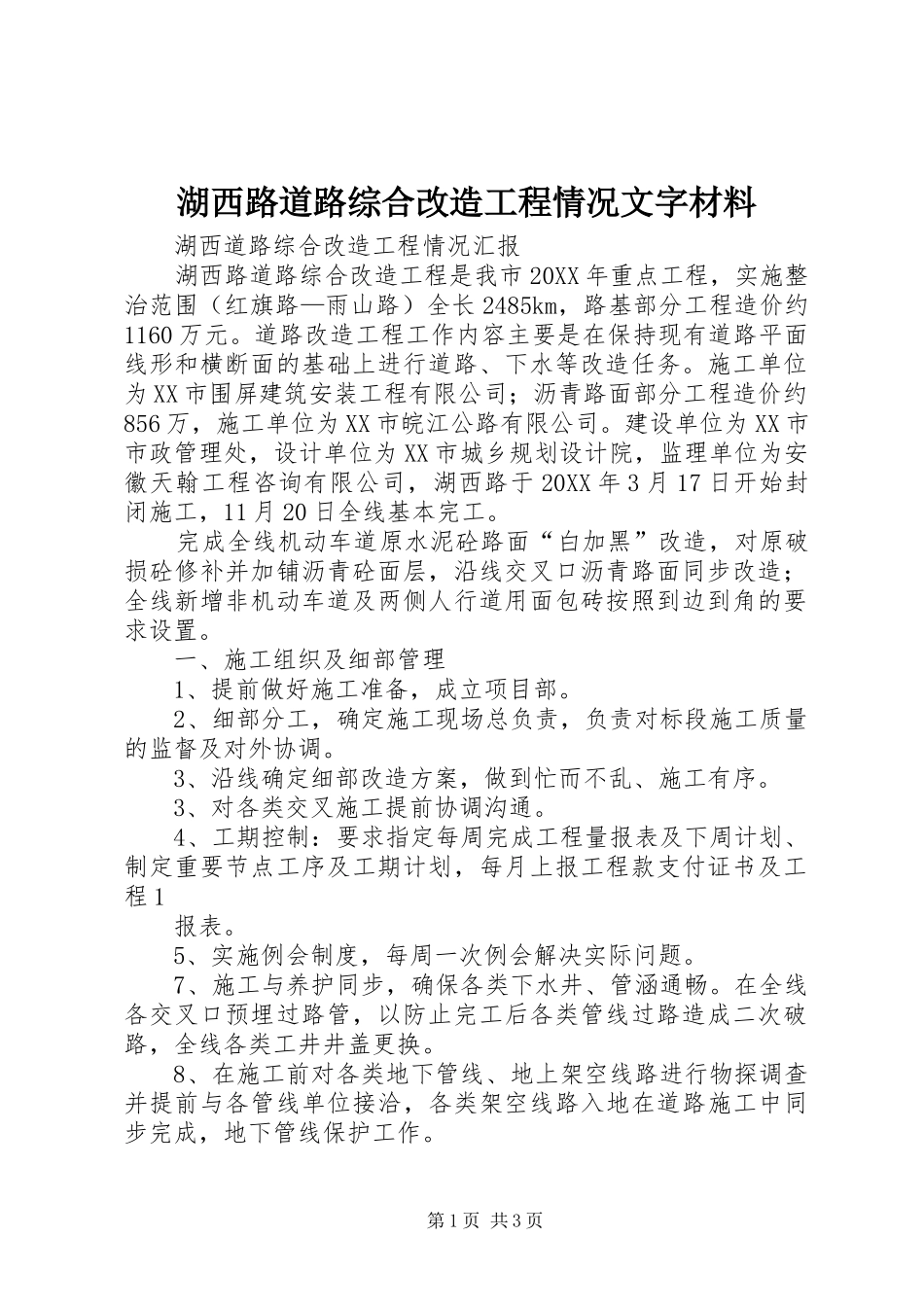

湖西路道路综合改造工程情况文字材料湖西道路综合改造工程情况汇报湖西路道路综合改造工程是我市20XX年重点工程,实施整治范围(红旗路—雨山路)全长2485km,路基部分工程造价约1160万元
道路改造工程工作内容主要是在保持现有道路平面线形和横断面的基础上进行道路、下水等改造任务
施工单位为XX市围屏建筑安装工程有限公司;沥青路面部分工程造价约856万,施工单位为XX市皖江公路有限公司
建设单位为XX市市政管理处,设计单位为XX市城乡规划设计院,监理单位为安徽天翰工程咨询有限公司,湖西路于20XX年3月17日开始封闭施工,11月20日全线基本完工
完成全线机动车道原水泥砼路面“白加黑”改造,对原破损砼修补并加铺沥青砼面层,沿线交叉口沥青路面同步改造;全线新增非机动车道及两侧人行道用面包砖按照到边到角的要求设置
一、施工组织及细部管理1、提前做好施工准备,成立项目部
2、细部分工,确定施工现场总负责,负责对标段施工质量的监督及对外协调
3、沿线确定细部改造方案,做到忙而不乱、施工有序
3、对各类交叉施工提前协调沟通
4、工期控制:要求指定每周完成工程量报表及下周计划、制定重要节点工序及工期计划,每月上报工程款支付证书及工程1报表
5、实施例会制度,每周一次例会解决实际问题
7、施工与养护同步,确保各类下水井、管涵通畅
在全线各交叉口预埋过路管,以防止完工后各类管线过路造成二次破路,全线各类工井井盖更换
8、在施工前对各类地下管线、地上架空线路进行物探调查并提前与各管线单位接洽,各类架空线路入地在道路施工中同步完成,地下管线保护工作

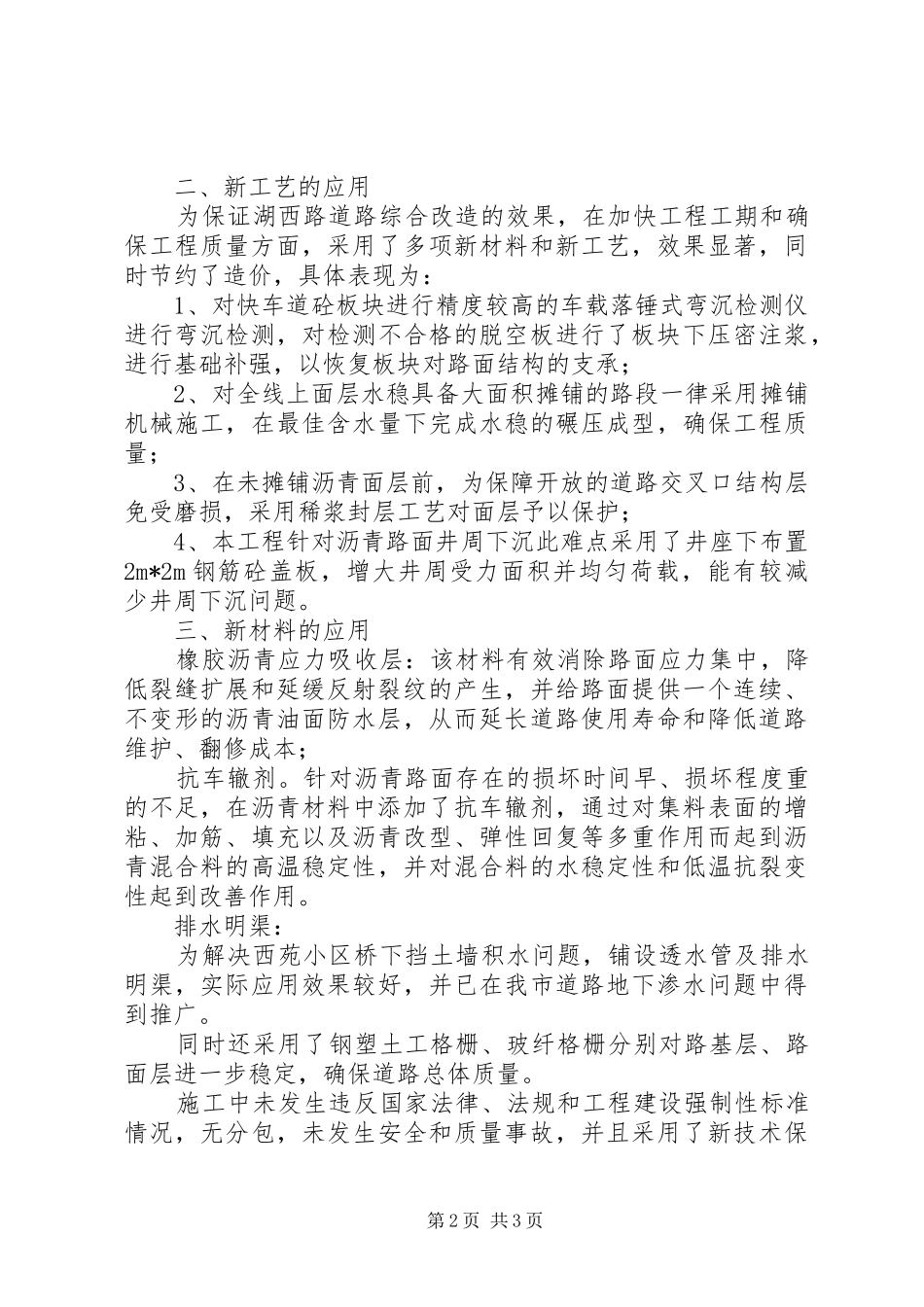

第1页共3页二、新工艺的应用为保证湖西路道路综合改造的效果,在加快工程工期和确保工程质量方面,采用了多项新材料和新工艺,效果显著,同时节约了造价,具体表现为:1、对快车道砼板块进行精度较高的车载落锤式弯沉检测仪进行弯沉检测,对检测不合格的脱空板进行了
