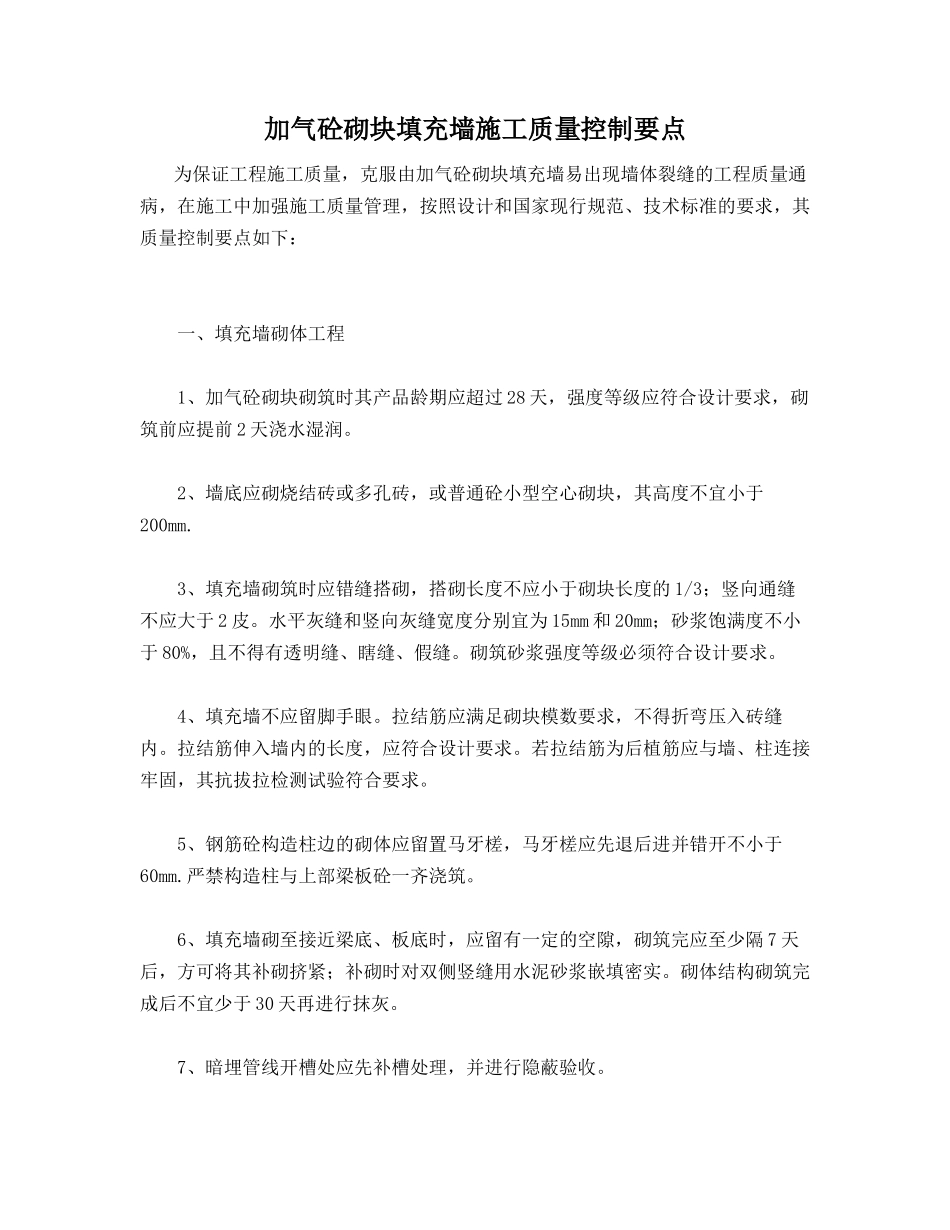

加气砼砌块填充墙施工质量控制要点为保证工程施工质量,克服由加气砼砌块填充墙易出现墙体裂缝的工程质量通病,在施工中加强施工质量管理,按照设计和国家现行规范、技术标准的要求,其质量控制要点如下:一、填充墙砌体工程1、加气砼砌块砌筑时其产品龄期应超过28天,强度等级应符合设计要求,砌筑前应提前2天浇水湿润
2、墙底应砌烧结砖或多孔砖,或普通砼小型空心砌块,其高度不宜小于200mm
3、填充墙砌筑时应错缝搭砌,搭砌长度不应小于砌块长度的1/3;竖向通缝不应大于2皮
水平灰缝和竖向灰缝宽度分别宜为15mm和20mm;砂浆饱满度不小于80%,且不得有透明缝、瞎缝、假缝
砌筑砂浆强度等级必须符合设计要求
4、填充墙不应留脚手眼
拉结筋应满足砌块模数要求,不得折弯压入砖缝内
拉结筋伸入墙内的长度,应符合设计要求
若拉结筋为后植筋应与墙、柱连接牢固,其抗拔拉检测试验符合要求
5、钢筋砼构造柱边的砌体应留置马牙槎,马牙槎应先退后进并错开不小于60mm
严禁构造柱与上部梁板砼一齐浇筑
6、填充墙砌至接近梁底、板底时,应留有一定的空隙,砌筑完应至少隔7天后,方可将其补砌挤紧;补砌时对双侧竖缝用水泥砂浆嵌填密实
砌体结构砌筑完成后不宜少于30天再进行抹灰
7、暗埋管线开槽处应先补槽处理,并进行隐蔽验收

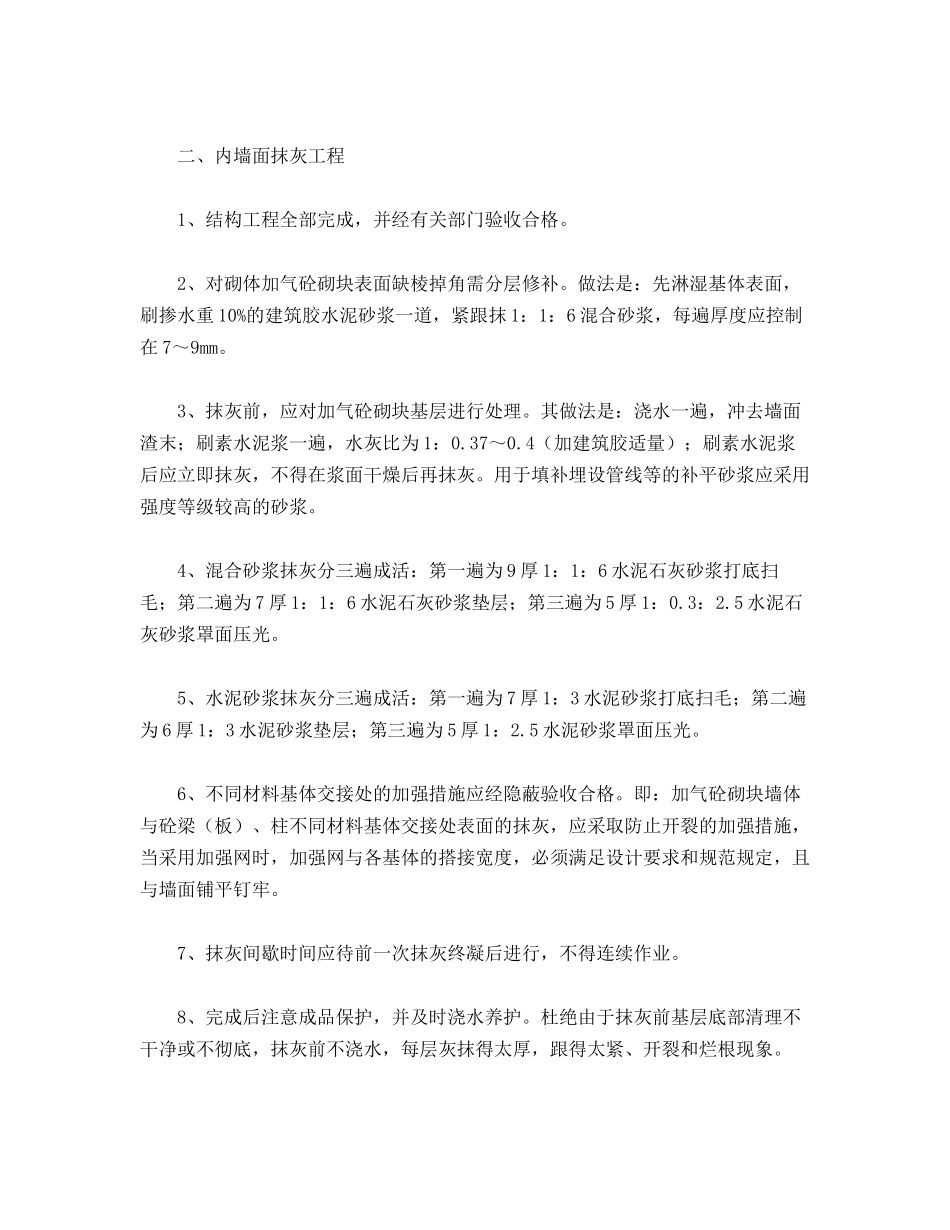

二、内墙面抹灰工程1、结构工程全部完成,并经有关部门验收合格
2、对砌体加气砼砌块表面缺棱掉角需分层修补
做法是:先淋湿基体表面,刷掺水重10%的建筑胶水泥砂浆一道,紧跟抹1:1:6混合砂浆,每遍厚度应控制在7~9mm
3、抹灰前,应对加气砼砌块基层进行处理
其做法是:浇水一遍,冲去墙面渣末;刷素水泥浆一遍,水灰比为1:0
4(加建筑胶适量);刷素水泥浆后应立即抹灰,不得在浆面干燥后再抹灰
用于填补埋设管线等的补平砂浆应采用强度等级较高的砂浆
4、混合砂浆抹灰分三遍成活:第一遍为9厚1:1:
