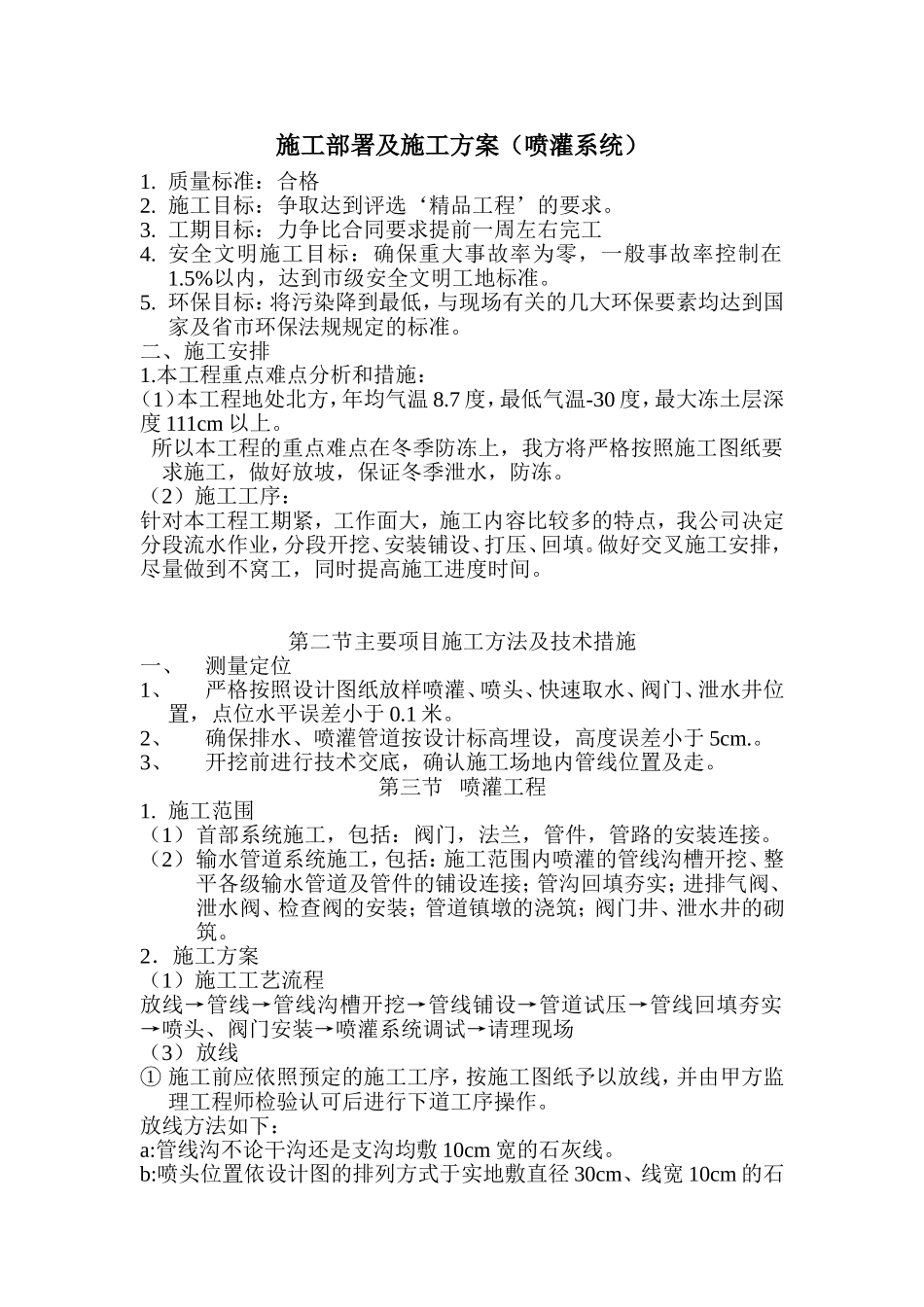

施工部署及施工方案(喷灌系统)1
质量标准:合格2
施工目标:争取达到评选‘精品工程’的要求
工期目标:力争比合同要求提前一周左右完工4
安全文明施工目标:确保重大事故率为零,一般事故率控制在1
5%以内,达到市级安全文明工地标准
环保目标:将污染降到最低,与现场有关的几大环保要素均达到国家及省市环保法规规定的标准
二、施工安排1
本工程重点难点分析和措施:(1)本工程地处北方,年均气温8
7度,最低气温-30度,最大冻土层深度111cm以上
所以本工程的重点难点在冬季防冻上,我方将严格按照施工图纸要求施工,做好放坡,保证冬季泄水,防冻
(2)施工工序:针对本工程工期紧,工作面大,施工内容比较多的特点,我公司决定分段流水作业,分段开挖、安装铺设、打压、回填
做好交叉施工安排,尽量做到不窝工,同时提高施工进度时间
第二节主要项目施工方法及技术措施一、测量定位1、严格按照设计图纸放样喷灌、喷头、快速取水、阀门、泄水井位置,点位水平误差小于0
2、确保排水、喷灌管道按设计标高埋设,高度误差小于5cm
3、开挖前进行技术交底,确认施工场地内管线位置及走

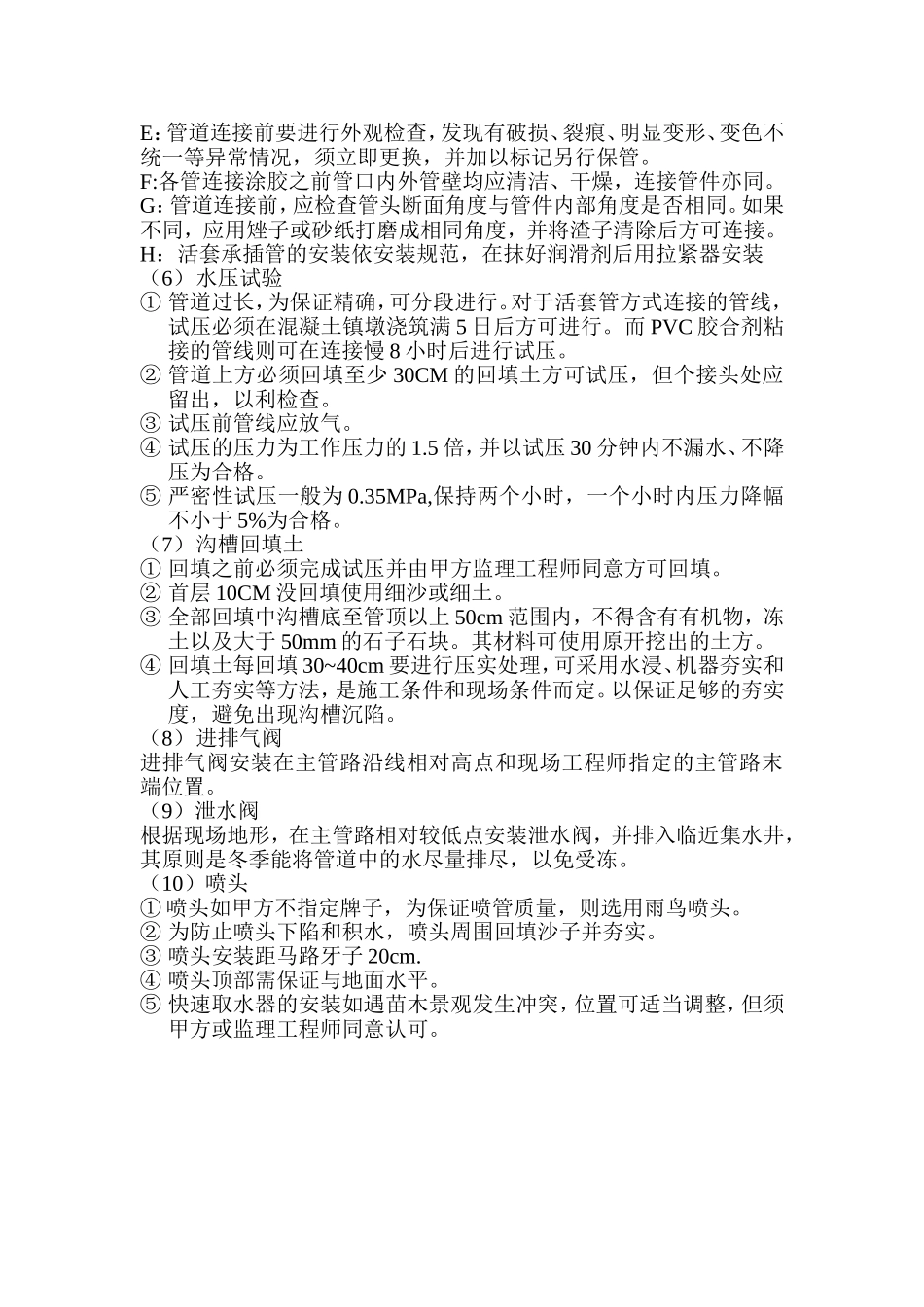

第三节喷灌工程1
施工范围(1)首部系统施工,包括:阀门,法兰,管件,管路的安装连接
(2)输水管道系统施工,包括:施工范围内喷灌的管线沟槽开挖、整平各级输水管道及管件的铺设连接;管沟回填夯实;进排气阀、泄水阀、检查阀的安装;管道镇墩的浇筑;阀门井、泄水井的砌筑
2.施工方案(1)施工工艺流程放线→管线→管线沟槽开挖→管线铺设→管道试压→管线回填夯实→喷头、阀门安装→喷灌系统调试→请理现场(3)放线①施工前应依照预定的施工工序,按施工图纸予以放线,并由甲方监理工程师检验认可后进行下道工序操作
放线方法如下:a:管线沟不论干沟还是支沟均敷10cm宽的石灰线
b:喷头位置依设计图的排列方式于实地敷直径30cm、线宽10c
