施工方案第一章总体思想一、施工程序其建设内容包括直埋式聚氨指保温管道安装,阀门井砌筑,板式换热机组及配套安装及调试,管道及管件安装、阀门安装、管道支架安装、管道及支架防腐保温等

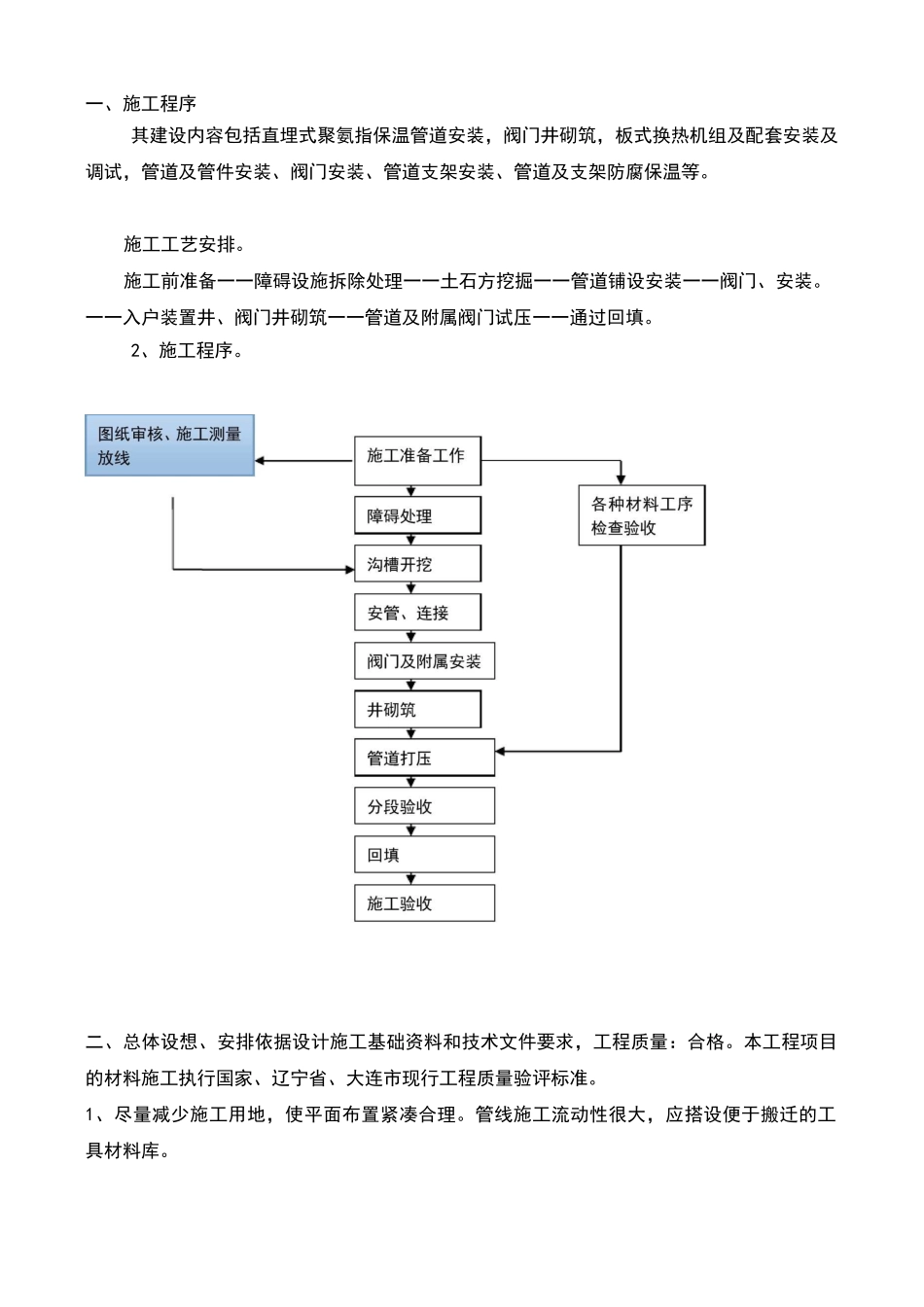

施工工艺安排
施工前准备一一障碍设施拆除处理一一土石方挖掘一一管道铺设安装一一阀门、安装
一一入户装置井、阀门井砌筑一一管道及附属阀门试压一一通过回填
2、施工程序
二、总体设想、安排依据设计施工基础资料和技术文件要求,工程质量:合格
本工程项目的材料施工执行国家、辽宁省、大连市现行工程质量验评标准
1、尽量减少施工用地,使平面布置紧凑合理
管线施工流动性很大,应搭设便于搬迁的工具材料库
2、遇地下文物、通信设施其他管线交叉作业时,应于24小时内及时通知建设单位及相关部门,并采取措施做好现场保护工作
3、施工现场注意防火要求及做好环境卫生工作
4、做好雨季施工方案的预案,防止沟槽坍塌,排水措施切实可行
5、施工质量方面设专职质检员现场旁站,严格按规范规程要求施工,确保管路打压、埋深满足设计要求,保证施工有条不紊
6、避免出现安全事故,设专职安全员,现场检查和安全交底,本着“安全第一,预防为主”的原则和方针安排好生产,对重点、关键部位进行反复检查,防止出现安全隐患
7、砌筑工程采用JZC—350搅拌机,集中搅拌砂浆、混凝土,用于构筑物砌筑
8、打压设备安全可靠,采用4DSY/120--400试压泵两台,自卸汽车用于余土外运
9、施工现场要保持清洁,对于破坏的道板花草树木要及时恢复;做到不影响周围群众的正常生活休息
10、对于末回填的管沟、阀门井室、夜间要设置防护栏、安全警示灯;避免造成安全事故
三、总体设想依据
采用国家及辽宁省现行的施工技术规范
如《建筑施工规范》、《建筑施工手册》、《工程建设标准强制性条文》、《建筑安装工程施工技术操作规程》、《建筑安装工程质量检验评定标准》、《砌体工程施工及验收规
