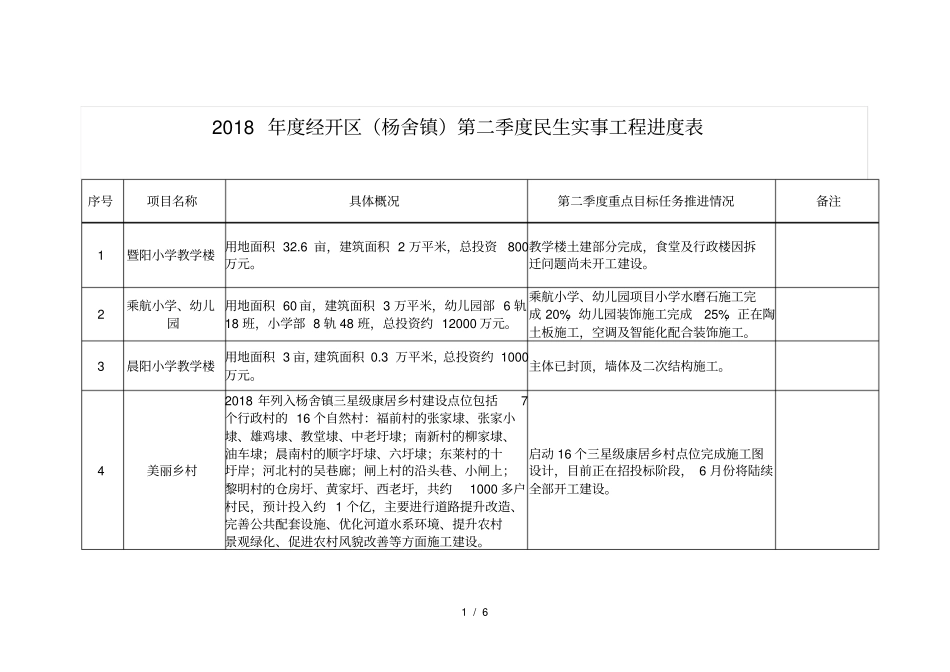

1/62018年度经开区(杨舍镇)第二季度民生实事工程进度表序号项目名称具体概况第二季度重点目标任务推进情况备注1暨阳小学教学楼用地面积32
6亩,建筑面积2万平米,总投资800万元
教学楼土建部分完成,食堂及行政楼因拆迁问题尚未开工建设
2乘航小学、幼儿园用地面积60亩,建筑面积3万平米,幼儿园部6轨18班,小学部8轨48班,总投资约12000万元

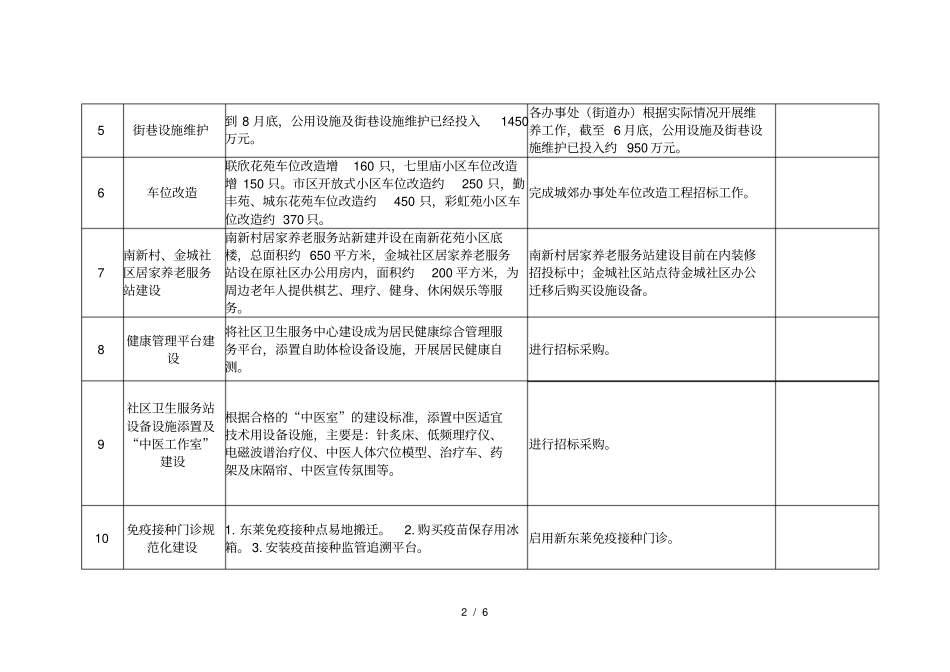

乘航小学、幼儿园项目小学水磨石施工完成20%,幼儿园装饰施工完成25%,正在陶土板施工,空调及智能化配合装饰施工
3晨阳小学教学楼用地面积3亩,建筑面积0
3万平米,总投资约1000万元
主体已封顶,墙体及二次结构施工
4美丽乡村2018年列入杨舍镇三星级康居乡村建设点位包括7个行政村的16个自然村:福前村的张家埭、张家小埭、雄鸡埭、教堂埭、中老圩埭;南新村的柳家埭、油车埭;晨南村的顺字圩埭、六圩埭;东莱村的十圩岸;河北村的吴巷廊;闸上村的沿头巷、小闸上;黎明村的仓房圩、黄家圩、西老圩,共约1000多户村民,预计投入约1个亿,主要进行道路提升改造、完善公共配套设施、优化河道水系环境、提升农村景观绿化、促进农村风貌改善等方面施工建设
启动16个三星级康居乡村点位完成施工图设计,目前正在招投标阶段,6月份将陆续全部开工建设

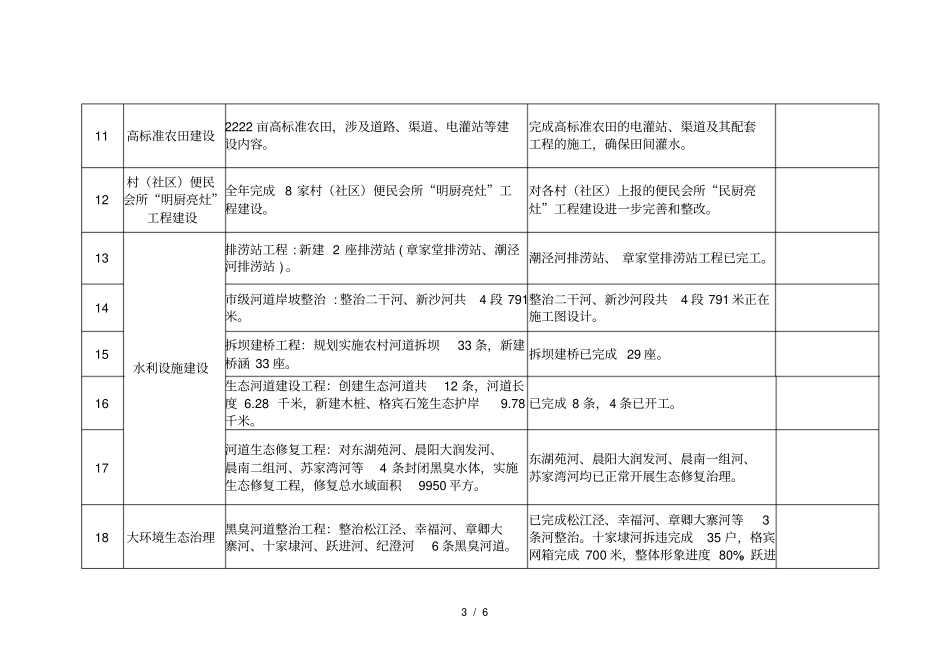

2/65街巷设施维护到8月底,公用设施及街巷设施维护已经投入1450万元
各办事处(街道办)根据实际情况开展维养工作,截至6月底,公用设施及街巷设施维护已投入约950万元
6车位改造联欣花苑车位改造增160只,七里庙小区车位改造增150只
市区开放式小区车位改造约250只,勤丰苑、城东花苑车位改造约450只,彩虹苑小区车位改造约370只
完成城郊办事处车位改造工程招标工作
7南新村、金城社区居家养老服务站建设南新村居家养老服务站新建并设在南新花苑小区底楼,总面积约650平方米,金城社区居家养老服务站设在原社区办
