风力发电项目可行性研究报告、编制依据:1、根据图纸设计的要求进行施工
2、建设部发放《混凝土结构工程施工质量验收规范》
3、国家电力公司发放《电力施工质量检验及评定标准》4、电力建设安全规程
5、施工组织设计书二、工程概况:本工程B标段共11个风机基础,风机基础全部为钢筋混凝土基础,基础垫层混凝土设计强度为C15,基础混凝土设计强度为C35,基础采用定型钢质模板,以保证混凝土表面光洁度、平整度和整体性良好
序号机具名称规格单位数量进场时间退场时间备注1经纬仪TDJRE台12014
92水准仪SETZ台12014
93全站仪瑞得TRS-822台12014
94振捣棒50mm台52014
125弯曲机GW40台22014
126切割机GQ32台22014

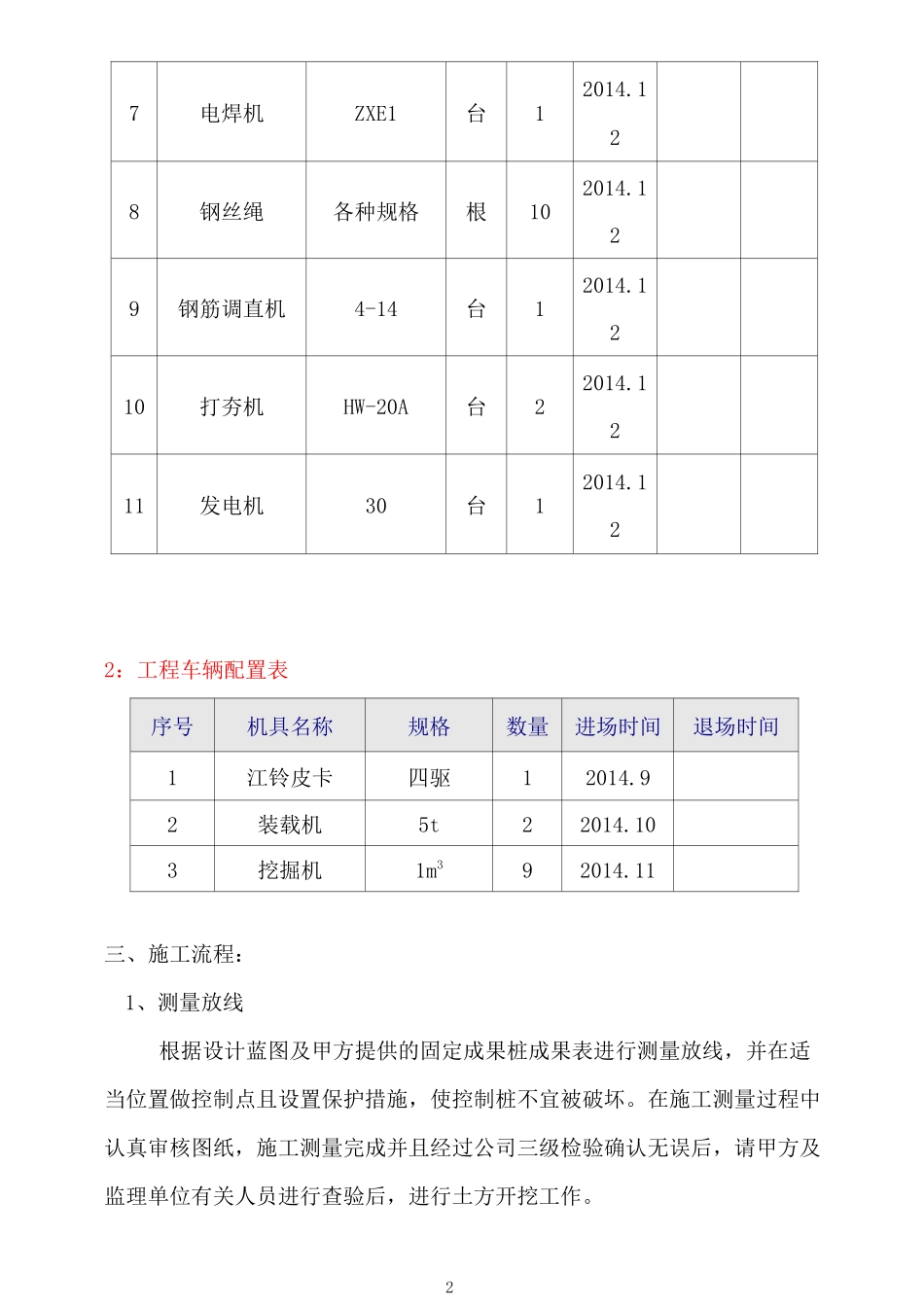

1227电焊机ZXE1台12014
128钢丝绳各种规格根102014
129钢筋调直机4-14台12014
1210打夯机HW-20A台22014
1211发电机30台12014
122:工程车辆配置表序号机具名称规格数量进场时间退场时间1江铃皮卡四驱12014
92装载机5t22014
103挖掘机1m392014
11三、施工流程:1、测量放线根据设计蓝图及甲方提供的固定成果桩成果表进行测量放线,并在适当位置做控制点且设置保护措施,使控制桩不宜被破坏
在施工测量过程中认真审核图纸,施工测量完成并且经过公司三级检验确认无误后,请甲方及监理单位有关人员进行查验后,进行土方开挖工作

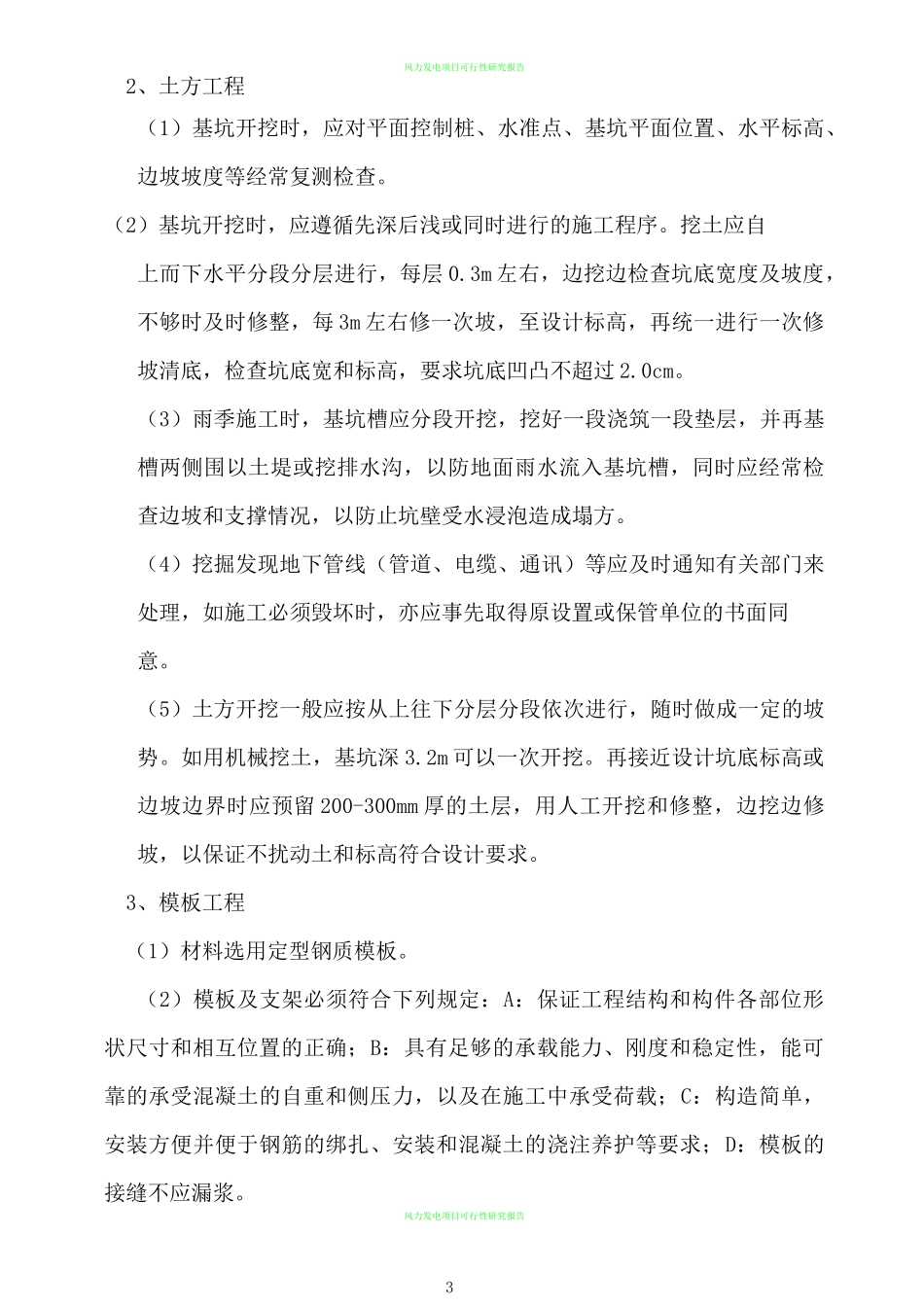

3风力发电项目可行性研究报告2、土方工程(1)基坑开挖时,应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常复测检查
(2)基坑开挖时,应遵循先深后浅或同时进行的施工程序
挖土应自上而下水平分段分层进行,每层0
3m左右,边挖边检查坑底宽度及坡度,不够时及时修整,每3m左右修一次坡,至设计标高,再统一进行一次修坡清底,检查坑底宽和标高,
