0目录一、编制依据二、工程概况三、施工部署四、施工准备五、施工技术措施及专业配合六、对施工现场潮湿问题的处理八、质量要求九、验收程序十、质量保证体系十一、施工现场安全保护措施十二、安全文明施工现场主管1人电工1人技工3人1一:编制依据1、冶金部《防腐蚀工程施工操作规程》2、中国玻璃钢协会《玻璃钢设计》二:工程概况罐内表面设计玻璃钢两遍,本方案采用做法为二布四涂三:施工部署1、施工人员计划配置项目部经理1人安全员1人裁布1人2、施工顺序2
1先刷顶,再刷罐体,后做罐底,最后做管道
2进度计划2
1确定罐体制造验收合格后三周内施工完毕
四:施工准备1、技术准备:施工管理人员要认真阅读施工工艺标准及设计要求
与具体施工人员做好技术交底,认真按设计要求施工
2、施工操作面要求通风良好,采用大风量风机
3、送风:将进风风机设在水罐外面空气流通顺畅的地方,用风管接通风机的进口,进风风管的另一端接到有新鲜空气的地方向里面送风,这样可以保证向罐内吹新鲜空气
风机的出口接通在罐内5、工具准备轴流风机2台配料桶2个25W应急灯2个低压行灯3套低压配电柜1台浸布大盆2个脚手架1套角磨机1件2工作面上或不易通风的地方

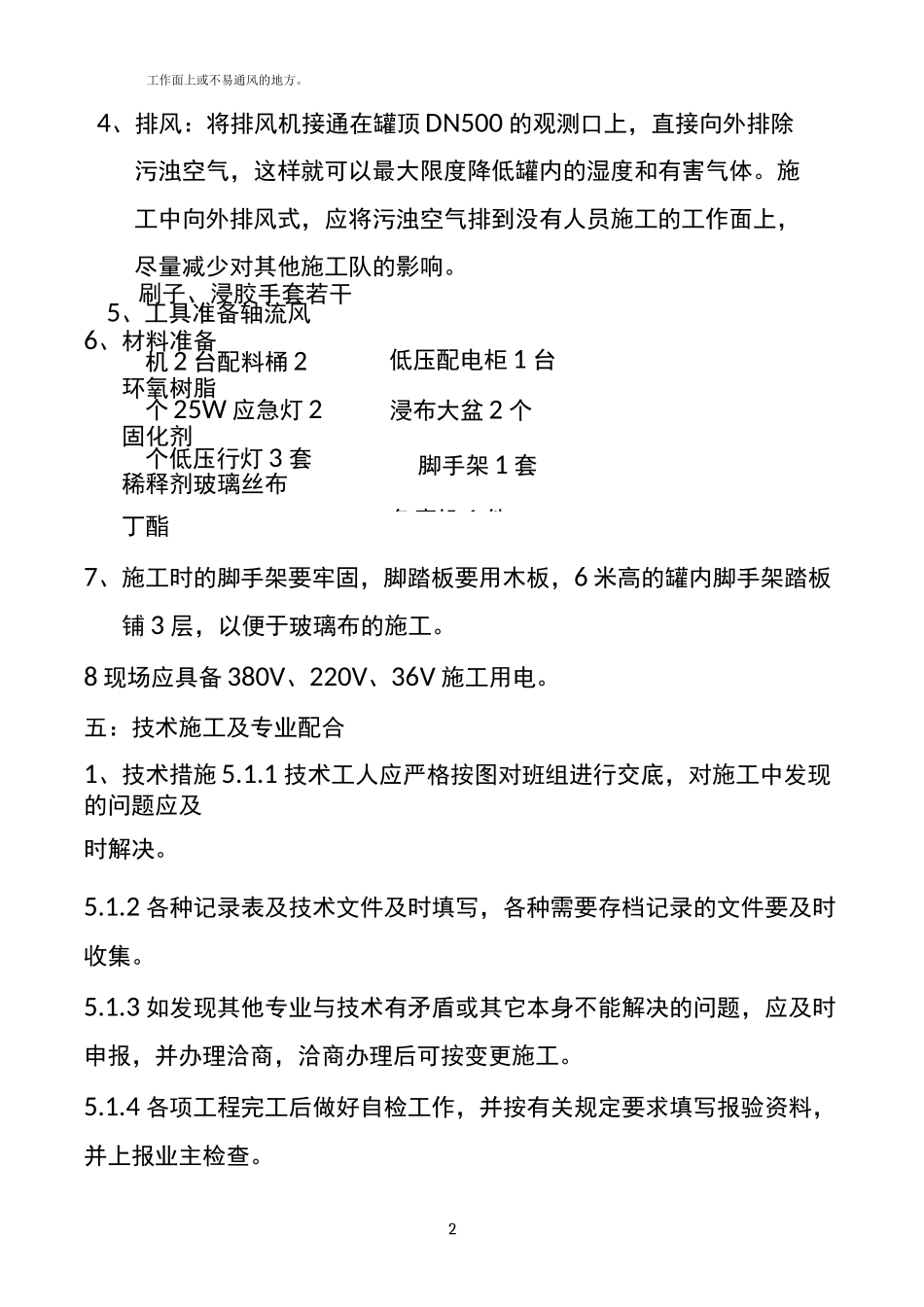

4、排风:将排风机接通在罐顶DN500的观测口上,直接向外排除污浊空气,这样就可以最大限度降低罐内的湿度和有害气体
施工中向外排风式,应将污浊空气排到没有人员施工的工作面上,尽量减少对其他施工队的影响
刷子、浸胶手套若干6、材料准备环氧树脂固化剂稀释剂玻璃丝布丁酯7、施工时的脚手架要牢固,脚踏板要用木板,6米高的罐内脚手架踏板铺3层,以便于玻璃布的施工
8现场应具备380V、220V、36V施工用电
五:技术施工及专业配合1、技术措施5
1技术工人应严格按图对班组进行交底,对施工中发现的问题应及时解决
2各种记录表及技术文件及时填写,各种需要存档记录的文件要及时收
