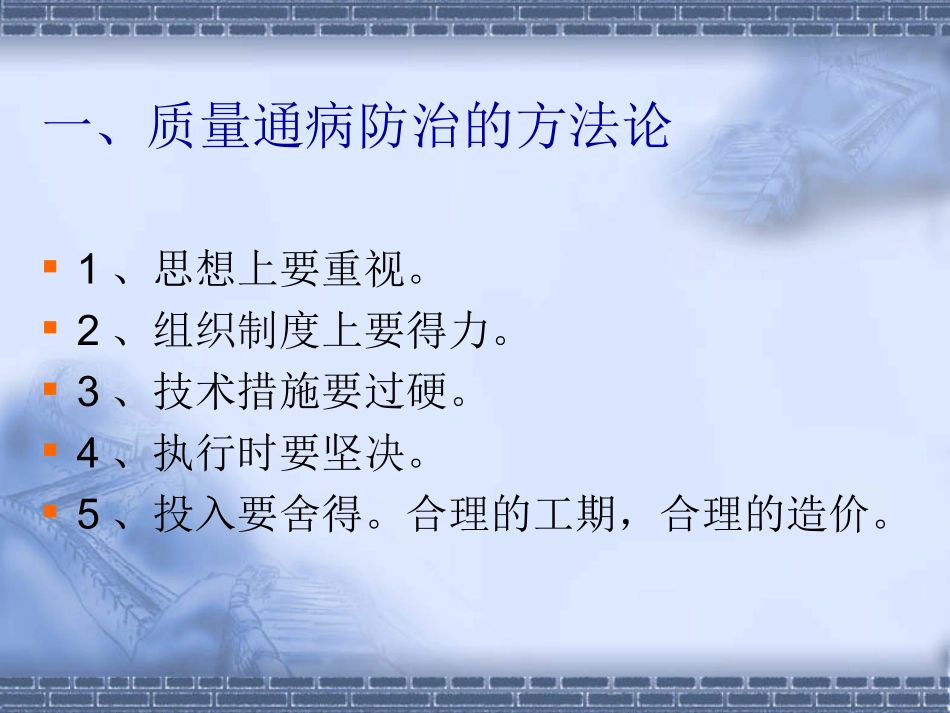

《东莞市住宅工程质量通病防治手册》一、质量通病防治的方法论1、思想上要重视
2、组织制度上要得力
3、技术措施要过硬
4、执行时要坚决
5、投入要舍得
合理的工期,合理的造价

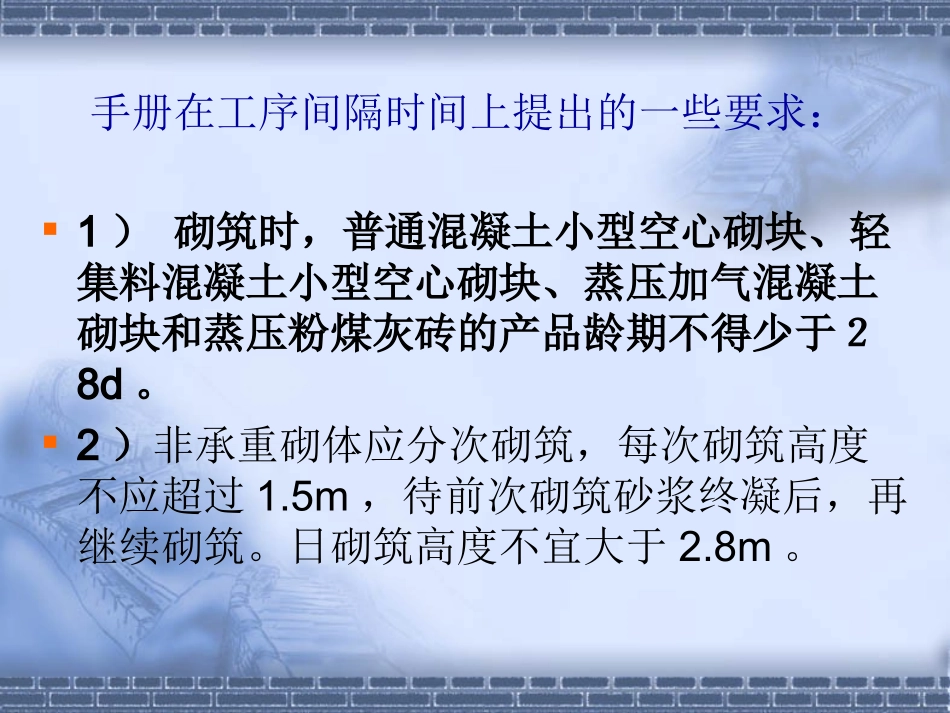

手册在工序间隔时间上提出的一些要求:1)砌筑时,普通混凝土小型空心砌块、轻集料混凝土小型空心砌块、蒸压加气混凝土砌块和蒸压粉煤灰砖的产品龄期不得少于28d
2)非承重砌体应分次砌筑,每次砌筑高度不应超过1
5m,待前次砌筑砂浆终凝后,再继续砌筑
日砌筑高度不宜大于2
3)非承重砌体砌至梁、板底时,应预留一定空隙约200mm,间隔至少7d后再补砌顶紧
4)砌体结构砌筑完成后不得少于20d后才能进行抹灰施工
5)外墙内保温工程外抹灰必须分层进行,严禁一遍成活
施工时每层抹灰厚度宜控制在10mm以内
外墙粉刷各层接缝位置应错开,并设置在混凝土梁、柱中部
每一遍抹灰前,应对前一遍抹灰的质量检查处理
空鼓应重粉,只裂不空应用水泥素浆封闭
两层间的施工间距时间不应小于2d
二、防治手册的使用方法1、住宅工程质量通病的控制方法、措施和要求,除执行本措施外,还应执行国家、省现行有关建筑工程法律、法规、规范和工程技术标准等的规定,包括《广东省住宅工程质量通病防治技术措施二十条》
2、存在错漏之处,恳请指正
它说明了几个问题:二、防治手册的使用方法1)编些者的水平有限
2)解决的问题有限
质量通病,工程完工后常见的、影响安全和使用功能及外观质量的缺陷
3)就是防治手册宣称要解决的问题,我们也只是取舍了一些关键的做法或做得不够的地方,作了一个强调,不是面面具到
三、防治手册的特色1、与不良质量行为扣分相结合,得到了市住建局的大力支持
2、技术措施与管理措施相结合
1)施工单位要有专项施工方案,比如构造柱、屋面防水、抹灰工程的施工方案
2)监理规划或监理实施细则应有有关质量通病的
