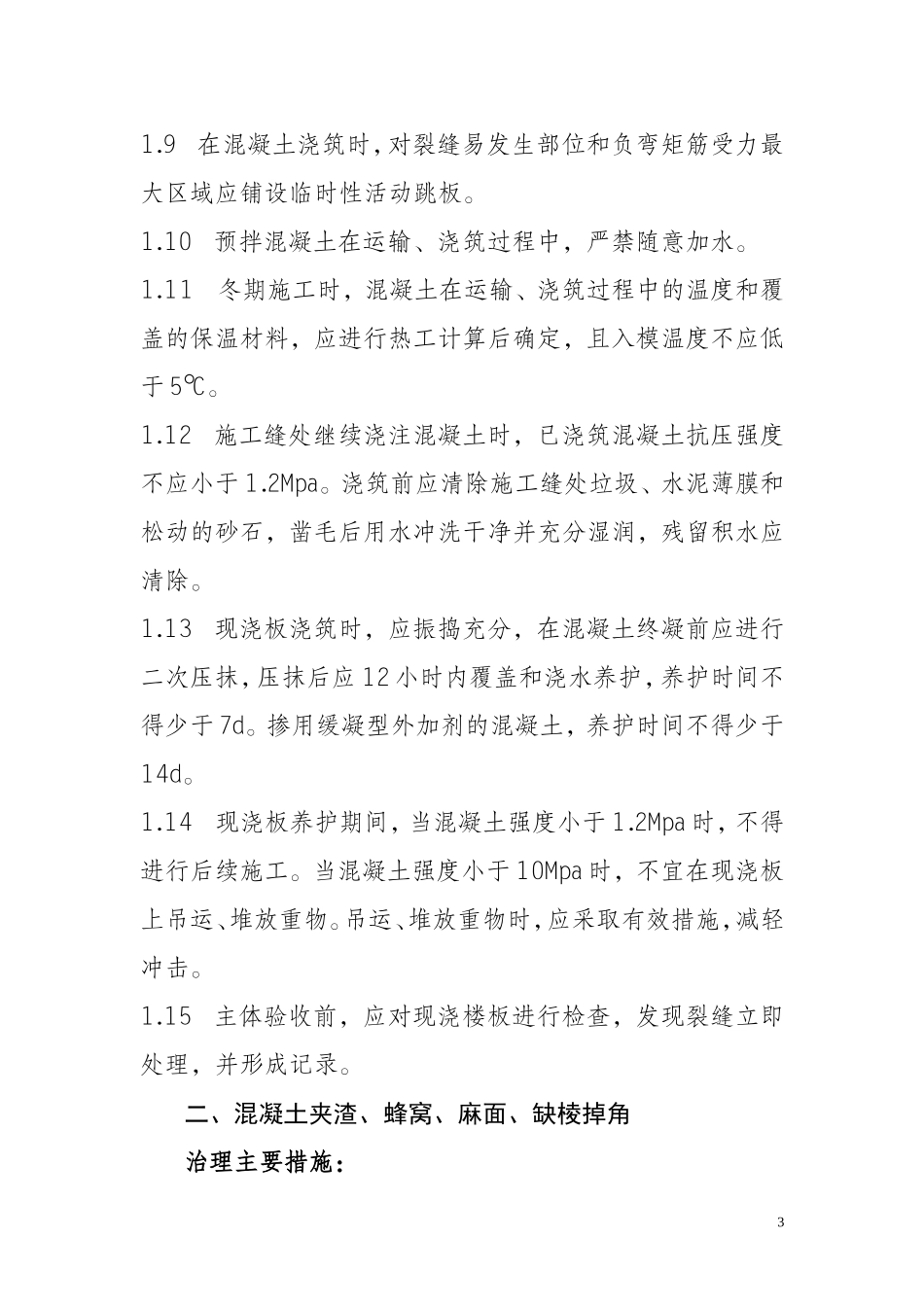

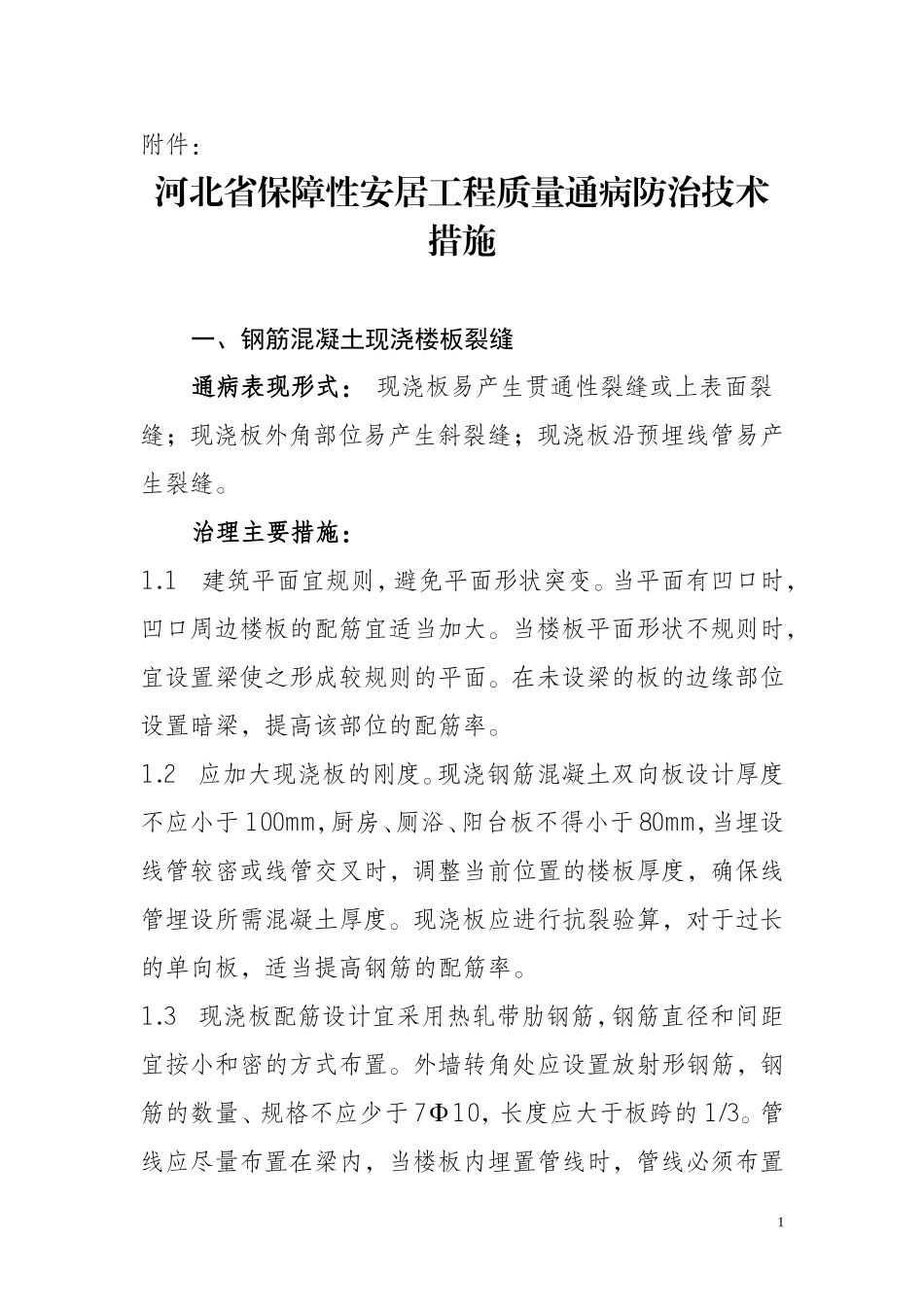

附件:河北省保障性安居工程质量通病防治技术措施一、钢筋混凝土现浇楼板裂缝通病表现形式:现浇板易产生贯通性裂缝或上表面裂缝;现浇板外角部位易产生斜裂缝;现浇板沿预埋线管易产生裂缝
治理主要措施:1
1建筑平面宜规则,避免平面形状突变
当平面有凹口时,凹口周边楼板的配筋宜适当加大
当楼板平面形状不规则时,宜设置梁使之形成较规则的平面
在未设梁的板的边缘部位设置暗梁,提高该部位的配筋率
2应加大现浇板的刚度
现浇钢筋混凝土双向板设计厚度不应小于100mm,厨房、厕浴、阳台板不得小于80mm,当埋设线管较密或线管交叉时,调整当前位置的楼板厚度,确保线管埋设所需混凝土厚度
现浇板应进行抗裂验算,对于过长的单向板,适当提高钢筋的配筋率
3现浇板配筋设计宜采用热轧带肋钢筋,钢筋直径和间距宜按小和密的方式布置
外墙转角处应设置放射形钢筋,钢筋的数量、规格不应少于7Φ10,长度应大于板跨的1/3

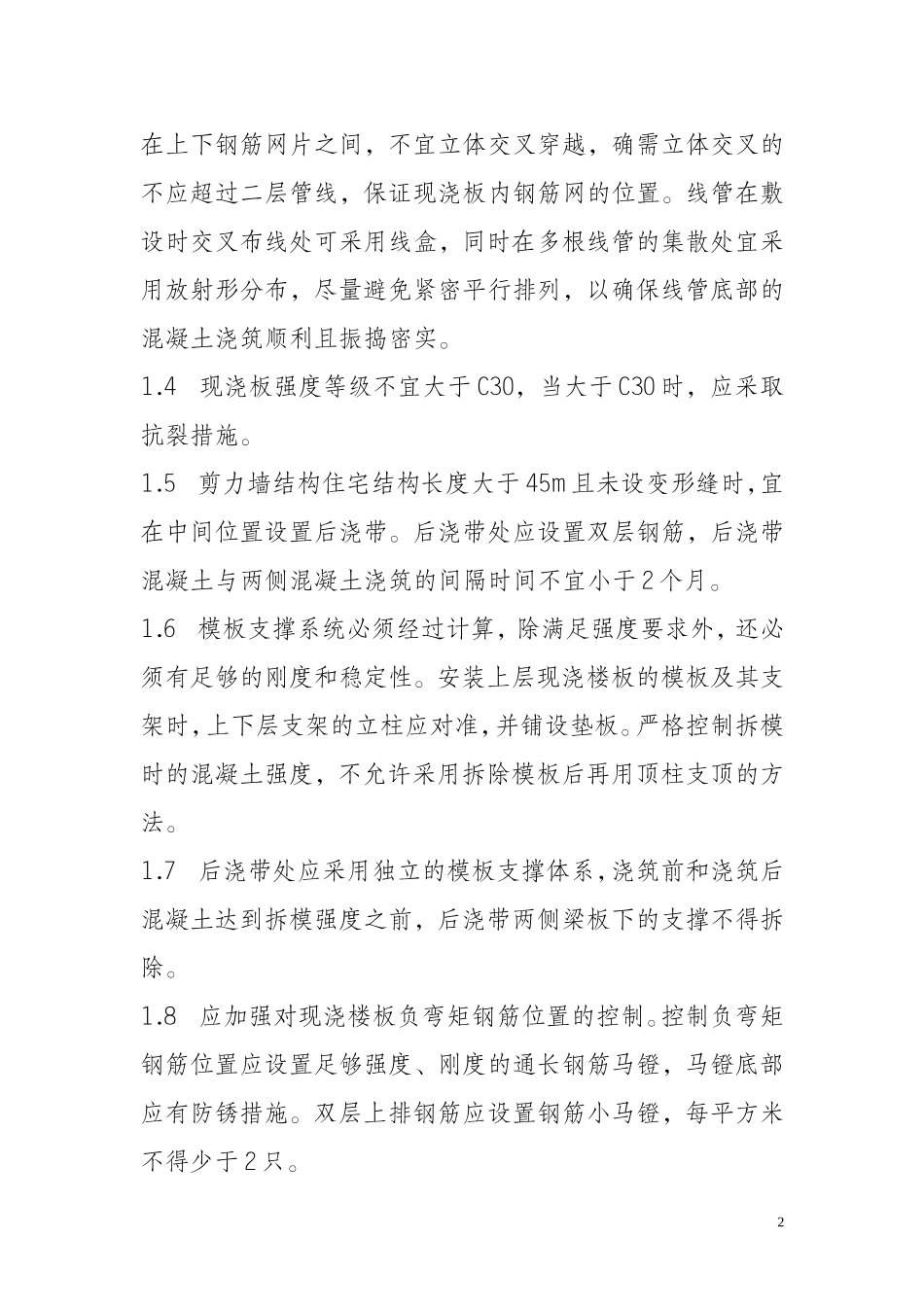

管线应尽量布置在梁内,当楼板内埋置管线时,管线必须布置1在上下钢筋网片之间,不宜立体交叉穿越,确需立体交叉的不应超过二层管线,保证现浇板内钢筋网的位置
线管在敷设时交叉布线处可采用线盒,同时在多根线管的集散处宜采用放射形分布,尽量避免紧密平行排列,以确保线管底部的混凝土浇筑顺利且振捣密实
4现浇板强度等级不宜大于C30,当大于C30时,应采取抗裂措施
5剪力墙结构住宅结构长度大于45m且未设变形缝时,宜在中间位置设置后浇带
后浇带处应设置双层钢筋,后浇带混凝土与两侧混凝土浇筑的间隔时间不宜小于2个月
6模板支撑系统必须经过计算,除满足强度要求外,还必须有足够的刚度和稳定性
安装上层现浇楼板的模板及其支架时,上下层支架的立柱应对准,并铺设垫板
严格控制拆模时的混凝土强度,不允许采用拆除模板后再用顶柱支顶的方法
7后浇带处应采用独立的模板支撑体系,浇筑前和浇筑后混凝土达到拆模强度
