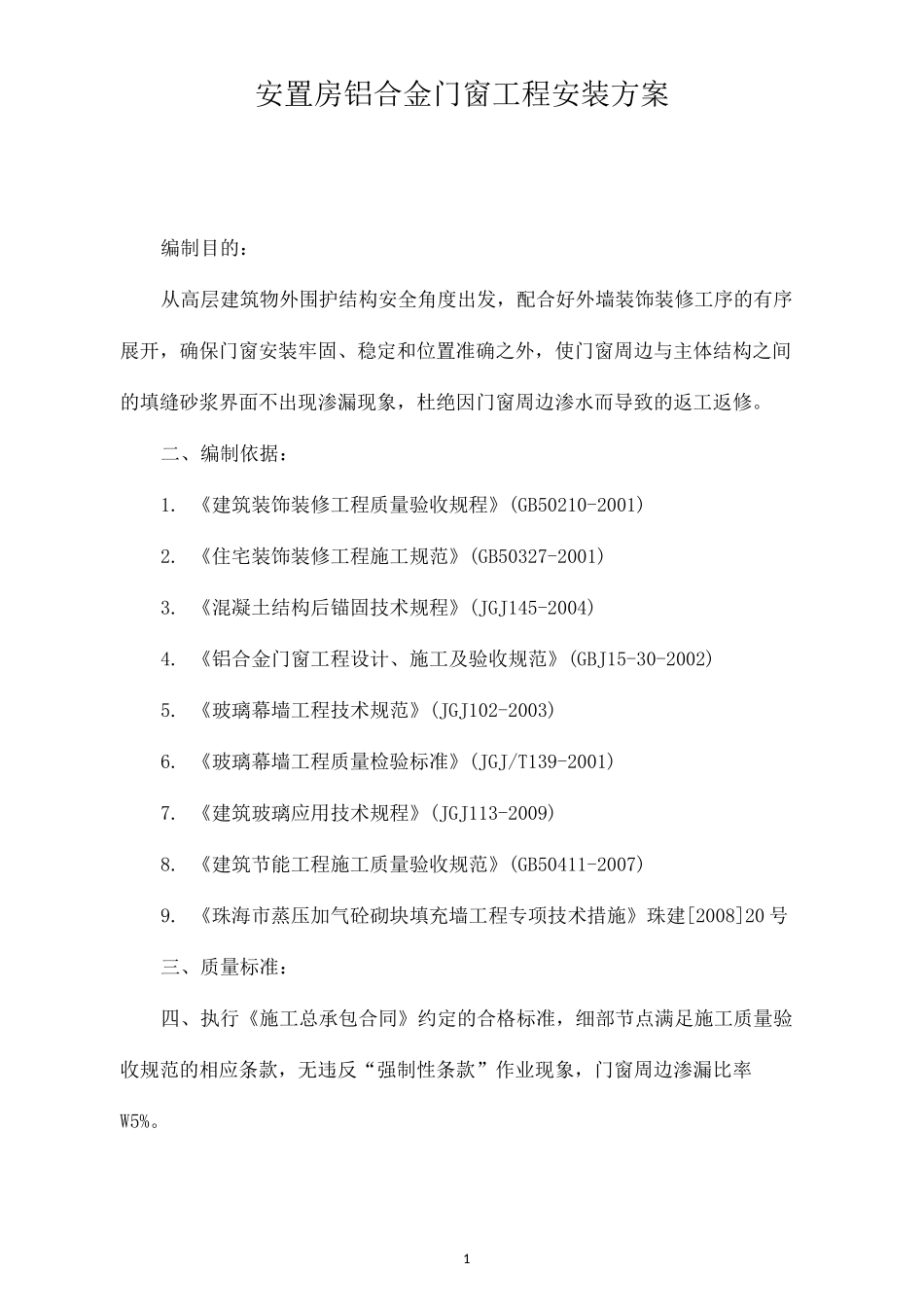

1安置房铝合金门窗工程安装方案编制目的:从高层建筑物外围护结构安全角度出发,配合好外墙装饰装修工序的有序展开,确保门窗安装牢固、稳定和位置准确之外,使门窗周边与主体结构之间的填缝砂浆界面不出现渗漏现象,杜绝因门窗周边渗水而导致的返工返修
二、编制依据:1
《建筑装饰装修工程质量验收规程》(GB50210-2001)2
《住宅装饰装修工程施工规范》(GB50327-2001)3
《混凝土结构后锚固技术规程》(JGJ145-2004)4
《铝合金门窗工程设计、施工及验收规范》(GBJ15-30-2002)5
《玻璃幕墙工程技术规范》(JGJ102-2003)6
《玻璃幕墙工程质量检验标准》(JGJ/T139-2001)7
《建筑玻璃应用技术规程》(JGJ113-2009)8
《建筑节能工程施工质量验收规范》(GB50411-2007)9
《珠海市蒸压加气砼砌块填充墙工程专项技术措施》珠建[2008]20号三、质量标准:四、执行《施工总承包合同》约定的合格标准,细部节点满足施工质量验收规范的相应条款,无违反“强制性条款”作业现象,门窗周边渗漏比率W5%

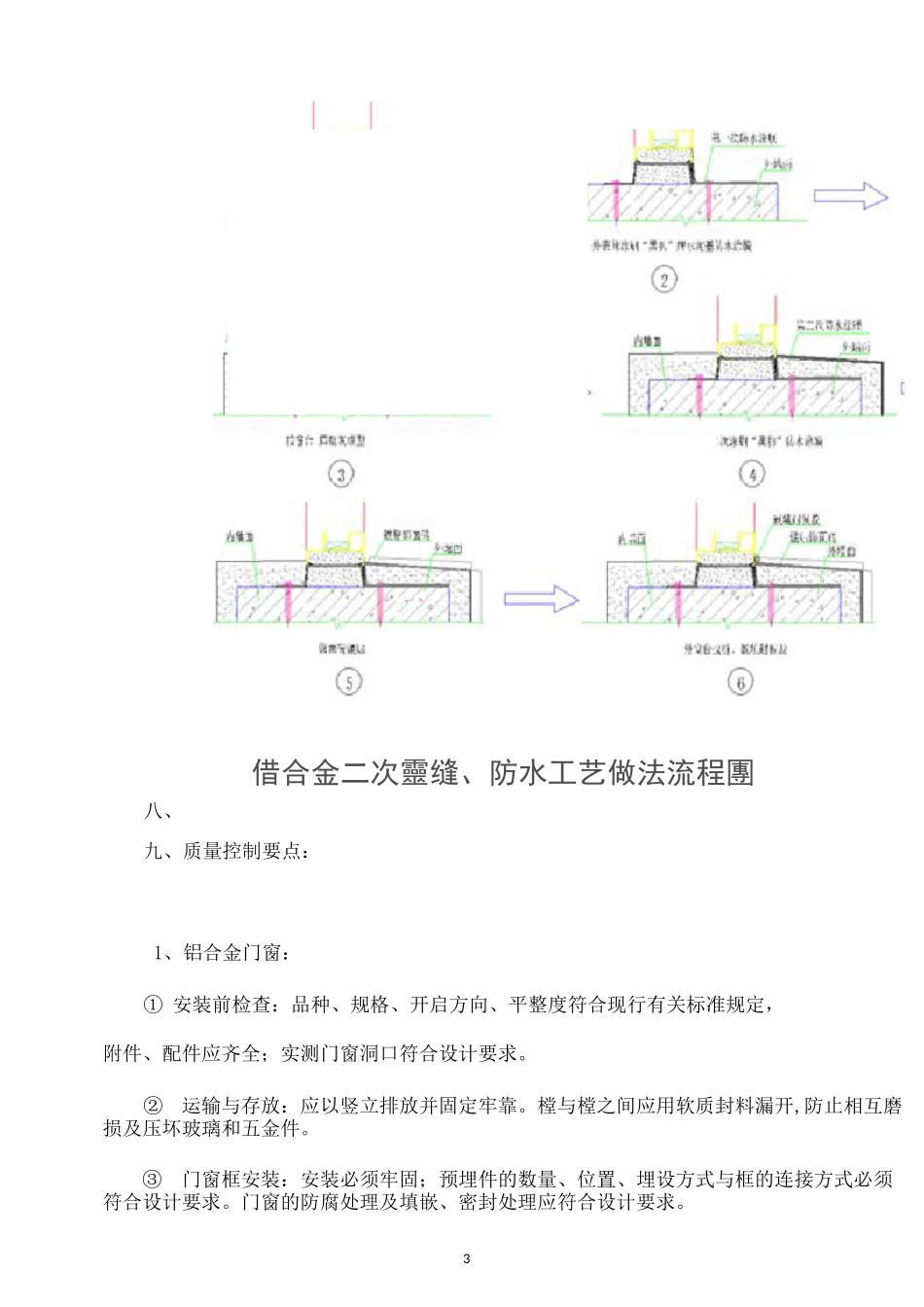

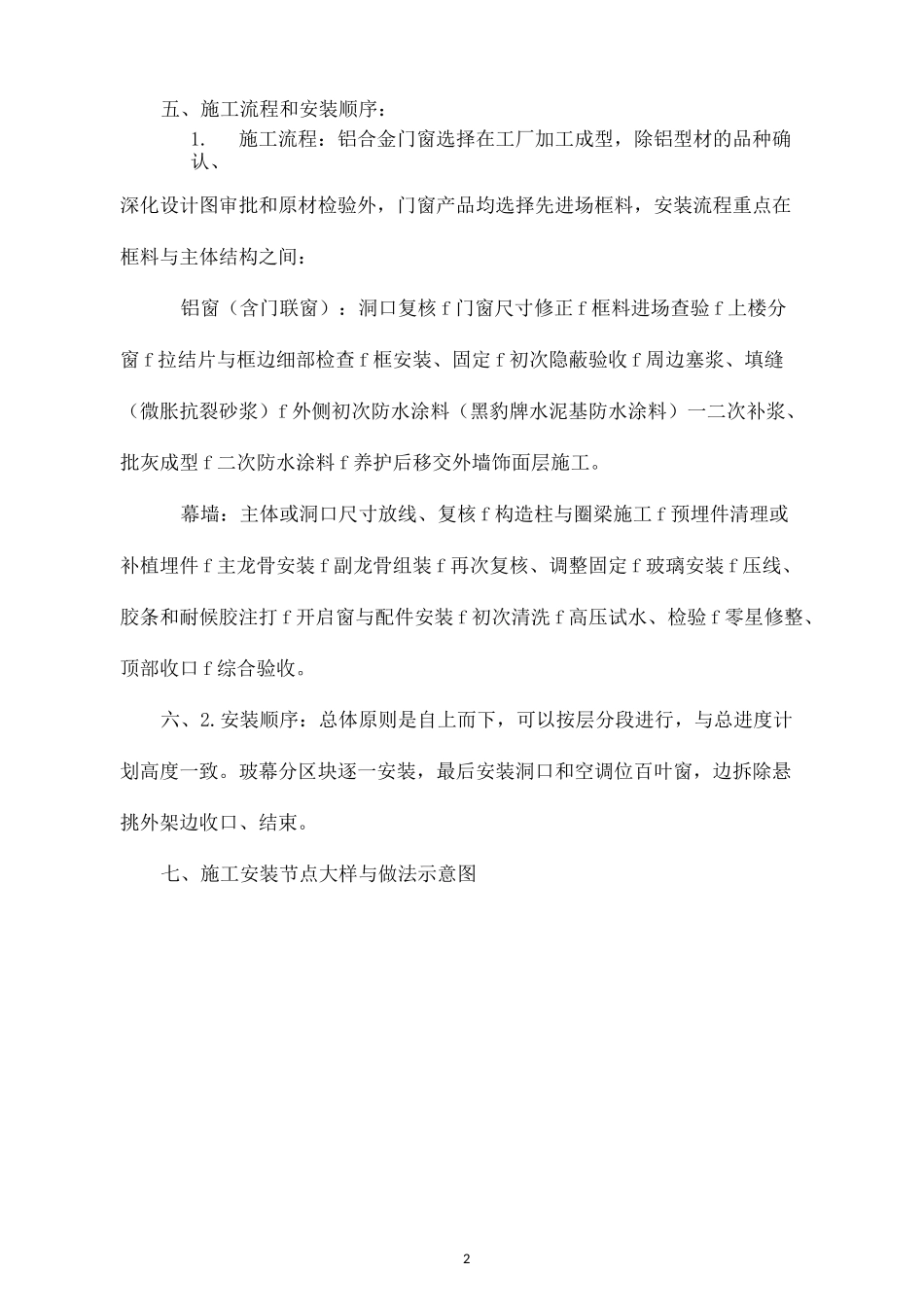

2五、施工流程和安装顺序:1
施工流程:铝合金门窗选择在工厂加工成型,除铝型材的品种确认、深化设计图审批和原材检验外,门窗产品均选择先进场框料,安装流程重点在框料与主体结构之间:铝窗(含门联窗):洞口复核f门窗尺寸修正f框料进场查验f上楼分窗f拉结片与框边细部检查f框安装、固定f初次隐蔽验收f周边塞浆、填缝(微胀抗裂砂浆)f外侧初次防水涂料(黑豹牌水泥基防水涂料)一二次补浆、批灰成型f二次防水涂料f养护后移交外墙饰面层施工
