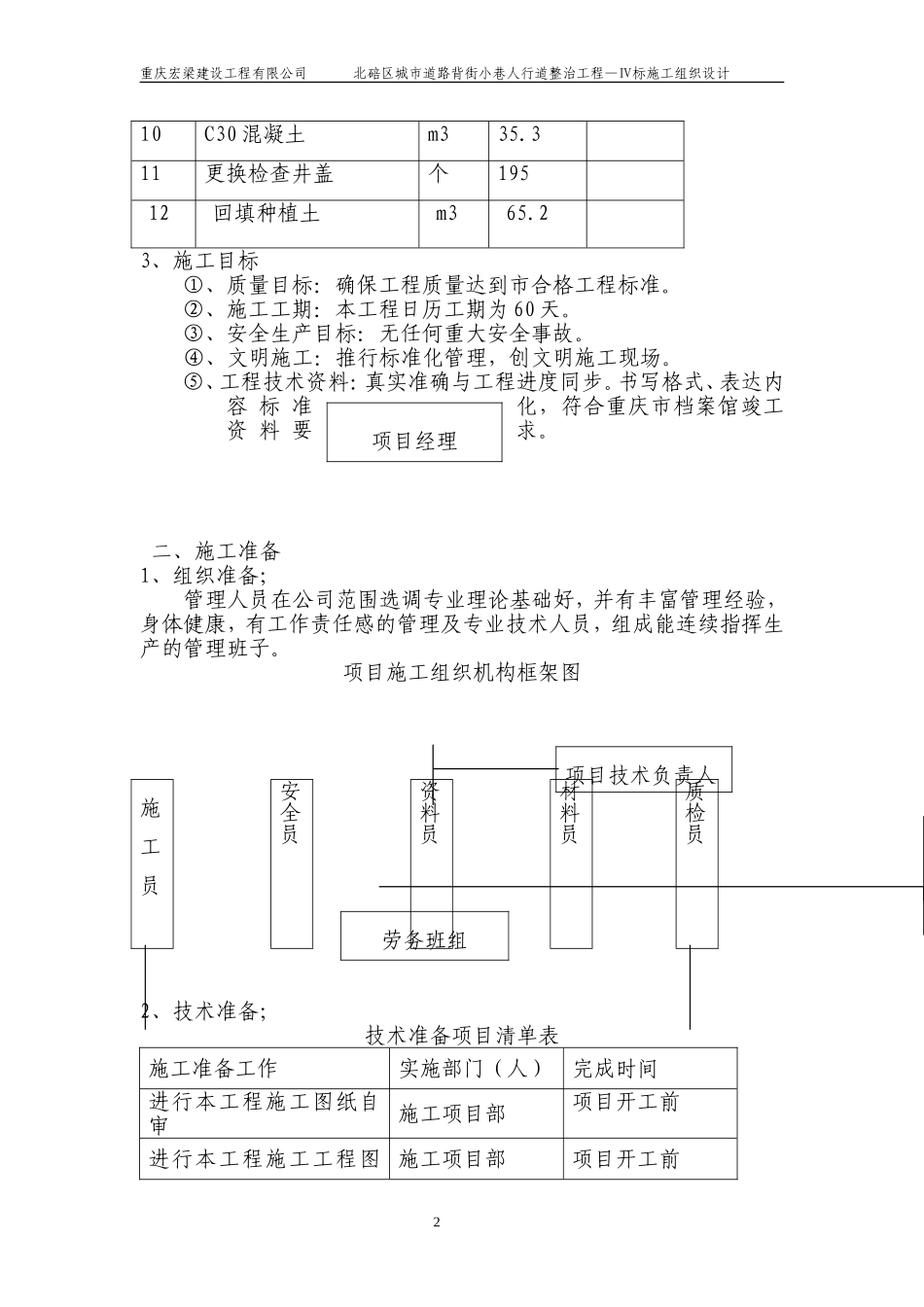

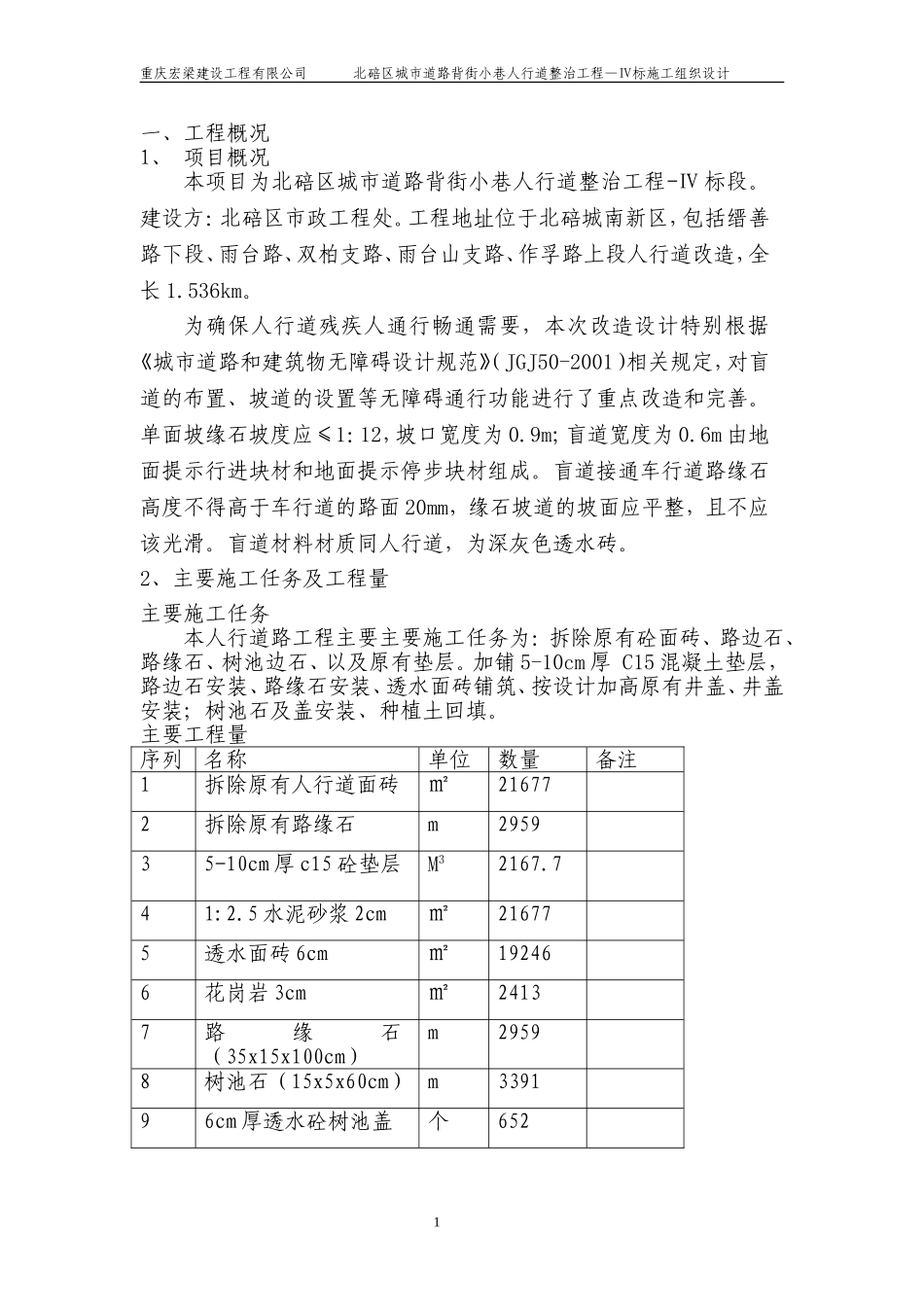

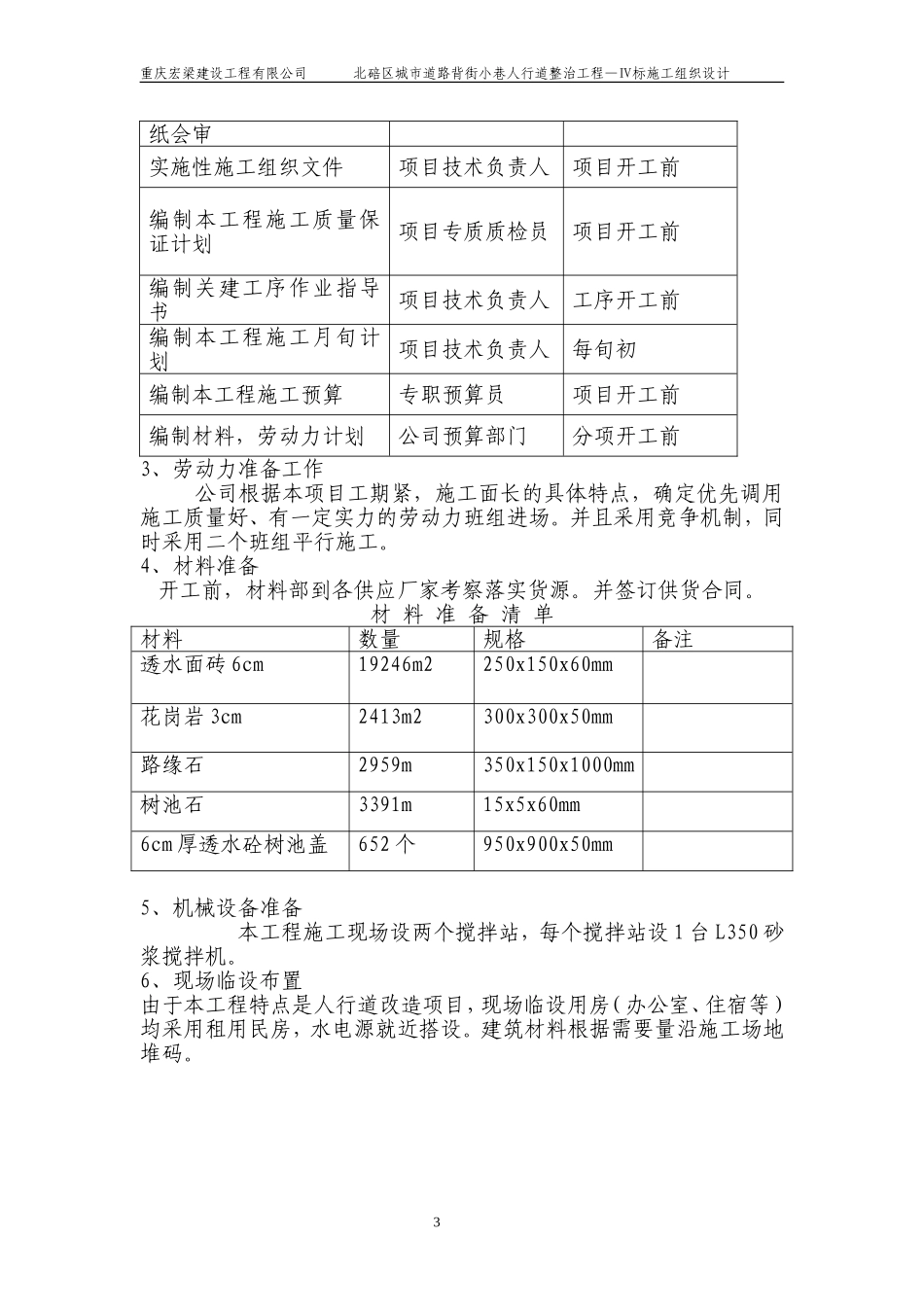

重庆宏梁建设工程有限公司北碚区城市道路背街小巷人行道整治工程—Ⅳ标施工组织设计一、工程概况1、项目概况本项目为北碚区城市道路背街小巷人行道整治工程-Ⅳ标段。建设方:北碚区市政工程处。工程地址位于北碚城南新区,包括缙善路下段、雨台路、双柏支路、雨台山支路、作孚路上段人行道改造,全长1.536km。为确保人行道残疾人通行畅通需要,本次改造设计特别根据《城市道路和建筑物无障碍设计规范》(JGJ50-2001)相关规定,对盲道的布置、坡道的设置等无障碍通行功能进行了重点改造和完善。单面坡缘石坡度应≤1:12,坡口宽度为0.9m;盲道宽度为0.6m由地面提示行进块材和地面提示停步块材组成。盲道接通车行道路缘石高度不得高于车行道的路面20mm,缘石坡道的坡面应平整,且不应该光滑。盲道材料材质同人行道,为深灰色透水砖。2、主要施工任务及工程量主要施工任务本人行道路工程主要主要施工任务为:拆除原有砼面砖、路边石、路缘石、树池边石、以及原有垫层。加铺5-10cm厚C15混凝土垫层,路边石安装、路缘石安装、透水面砖铺筑、按设计加高原有井盖、井盖安装;树池石及盖安装、种植土回填。主要工程量序列名称单位数量备注1拆除原有人行道面砖㎡216772拆除原有路缘石m295935-10cm厚c15砼垫层M32167.741:2.5水泥砂浆2cm㎡216775透水面砖6cm㎡192466花岗岩3cm㎡24137路缘石(35x15x100cm)m29598树池石(15x5x60cm)m339196cm厚透水砼树池盖个6521重庆宏梁建设工程有限公司北碚区城市道路背街小巷人行道整治工程—Ⅳ标施工组织设计10C30混凝土m335.311更换检查井盖个19512回填种植土m365.23、施工目标①、质量目标:确保工程质量达到市合格工程标准。②、施工工期:本工程日历工期为60天。③、安全生产目标:无任何重大安全事故。④、文明施工:推行标准化管理,创文明施工现场。⑤、工程技术资料:真实准确与工程进度同步。书写格式、表达内容标准化,符合重庆市档案馆竣工资料要求。二、施工准备1、组织准备;管理人员在公司范围选调专业理论基础好,并有丰富管理经验,身体健康,有工作责任感的管理及专业技术人员,组成能连续指挥生产的管理班子。项目施工组织机构框架图2、技术准备;技术准备项目清单表施工准备工作实施部门(人)完成时间进行本工程施工图纸自审施工项目部项目开工前进行本工程施工工程图施工项目部项目开工前2项目经理施工员安全员资料员材料员质检员项目技术负责人劳务班组重庆宏梁建设工程有限公司北碚区城市道路背街小巷人行道整治工程—Ⅳ标施工组织设计纸会审实施性施工组织文件项目技术负责人项目开工前编制本工程施工质量保证计划项目专质质检员项目开工前编制关建工序作业指导书项目技术负责人工序开工前编制本工程施工月旬计划项目技术负责人每旬初编制本工程施工预算专职预算员项目开工前编制材料,劳动力计划公司预算部门分项开工前3、劳动力准备工作公司根据本项目工期紧,施工面长的具体特点,确定优先调用施工质量好、有一定实力的劳动力班组进场。并且采用竞争机制,同时采用二个班组平行施工。4、材料准备开工前,材料部到各供应厂家考察落实货源。并签订供货合同。材料准备清单材料数量规格备注透水面砖6cm19246m2250x150x60mm花岗岩3cm2413m2300x300x50mm路缘石2959m350x150x1000mm树池石3391m15x5x60mm6cm厚透水砼树池盖652个950x900x50mm5、机械设备准备本工程施工现场设两个搅拌站,每个搅拌站设1台L350砂浆搅拌机。6、现场临设布置由于本工程特点是人行道改造项目,现场临设用房(办公室、住宿等)均采用租用民房,水电源就近搭设。建筑材料根据需要量沿施工场地堆码。3重庆宏梁建设工程有限公司北碚区城市道路背街小巷人行道整治工程—Ⅳ标施工组织设计三、主要施工工艺1,、施工段划分本道路改造工程每100m为一个施工段,采用二道三个班组平行流水施工。2、路缘石、路边石、树池石道路路缘石、树池石、路边石为花岗岩芝麻白,表面为亚光面,路缘石、路边石两节间采用1:3水泥砂浆砌筑,确保砂浆饱满,白水泥勾缝,缝宽0.6cm土0.1cm,安装在直道上应笔直,弯道上应圆顺,无折角,顶面应平整无错开,不得阻水。根据设计要求路缘...
