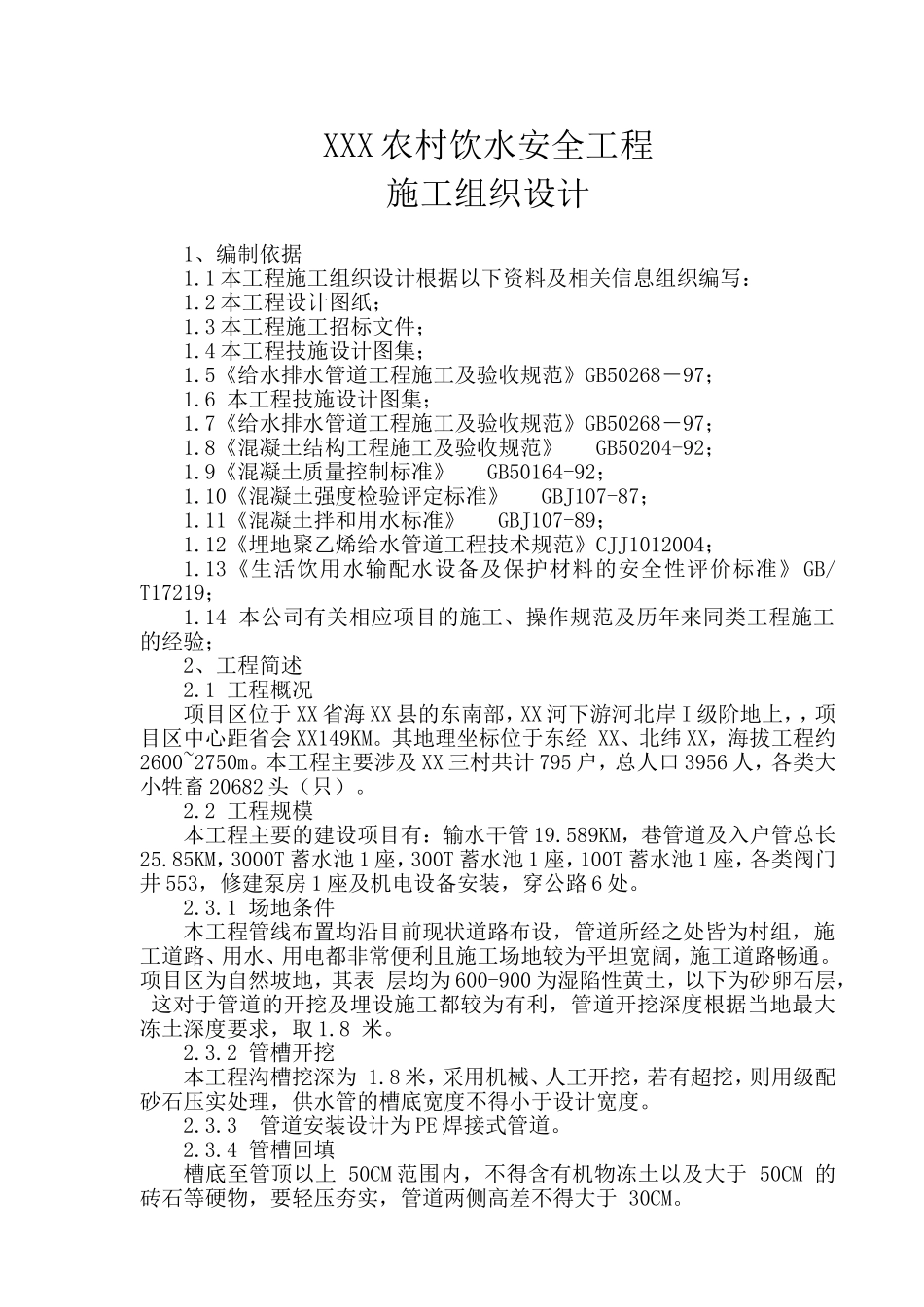

XXX农村饮水安全工程施工组织设计1、编制依据1
1本工程施工组织设计根据以下资料及相关信息组织编写:1
2本工程设计图纸;1
3本工程施工招标文件;1
4本工程技施设计图集;1
5《给水排水管道工程施工及验收规范》GB50268-97;1
6本工程技施设计图集;1
7《给水排水管道工程施工及验收规范》GB50268-97;1
8《混凝土结构工程施工及验收规范》GB50204-92;1
9《混凝土质量控制标准》GB50164-92;1
10《混凝土强度检验评定标准》GBJ107-87;1
11《混凝土拌和用水标准》GBJ107-89;1
12《埋地聚乙烯给水管道工程技术规范》CJJ1012004;1
13《生活饮用水输配水设备及保护材料的安全性评价标准》GB/T17219;1
14本公司有关相应项目的施工、操作规范及历年来同类工程施工的经验;2、工程简述2
1工程概况项目区位于XX省海XX县的东南部,XX河下游河北岸I级阶地上,,项目区中心距省会XX149KM
其地理坐标位于东经XX、北纬XX,海拔工程约2600~2750m
本工程主要涉及XX三村共计795户,总人口3956人,各类大小牲畜20682头(只)
2工程规模本工程主要的建设项目有:输水干管19
589KM,巷管道及入户管总长25
85KM,3000T蓄水池1座,300T蓄水池1座,100T蓄水池1座,各类阀门井553,修建泵房1座及机电设备安装,穿公路6处
1场地条件本工程管线布置均沿目前现状道路布设,管道所经之处皆为村组,施工道路、用水、用电都非常便利且施工场地较为平坦宽阔,施工道路畅通
项目区为自然坡地,其表层均为600-900为湿陷性黄土,以下为砂卵石层,这对于管道的开挖及埋设施工都较为有利,管道开挖深度根据当地最大冻土深度要求,取1
2管槽开挖本工程沟槽挖深为1

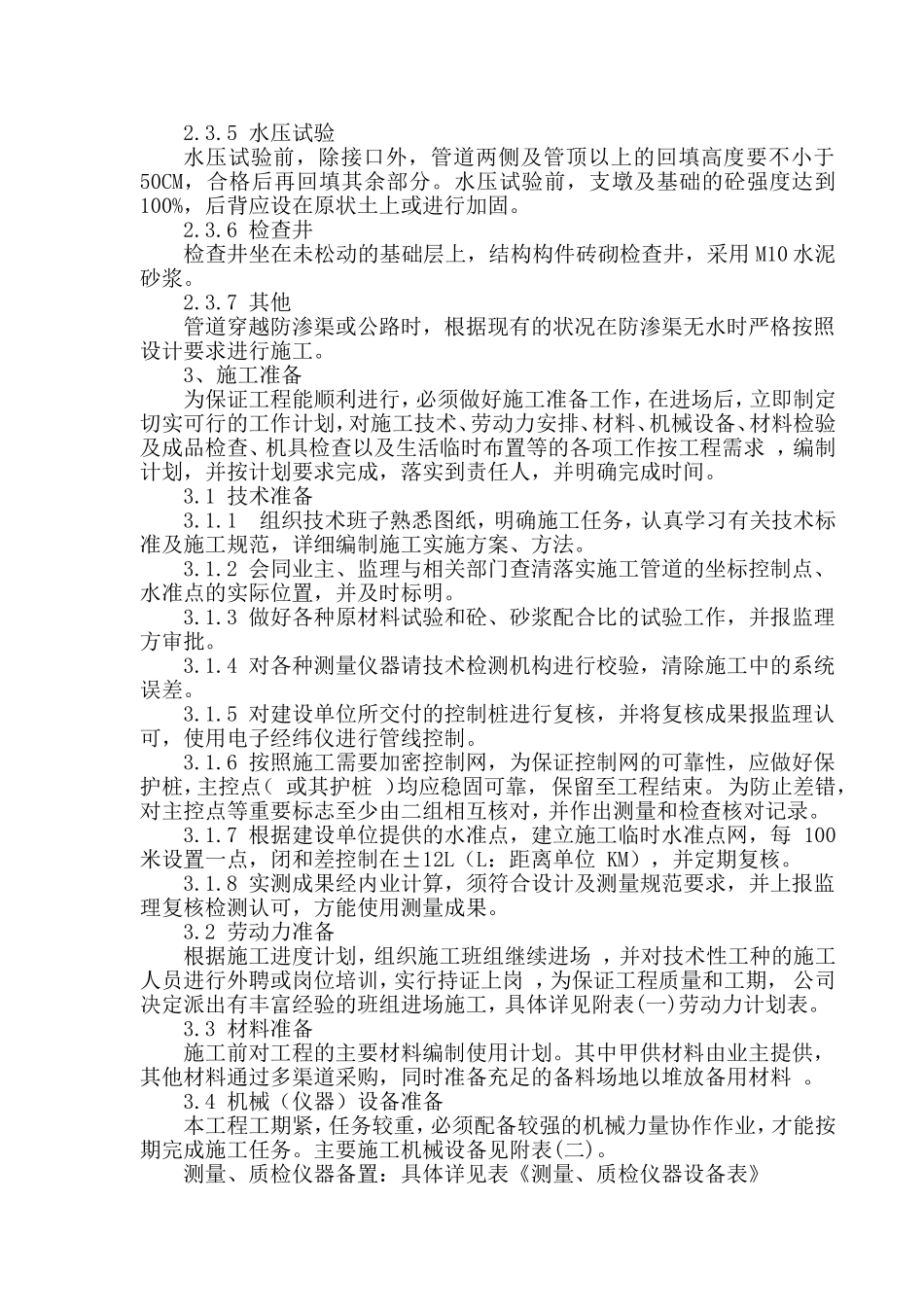

8米,采用机械
