区建筑工务和土地开发中心工作总结报告今年以来,在xx区党工委、管委会的正确领导下,我中心紧紧围绕XX县区下达的年度投资计划,抓住高新东、高新西产业配套宿舍等重点项目建设目标,以点带面,强力推进政府工程建设,较好地完成了各项工作任务
一批医院、学校、市政道路竣工投入使用,为缓解市民看病难、上学难、出行难发挥了重要作用
截至20XX年11月,中心组织实施的工程项目共有89项,投资总额为127
其中,新开工项目9项,完工项目48项,累计完成投资67
13亿元,本年度已完成投资8
2583亿元
完成项目招标30项,其中施工招标审计标底价总计6
49亿元,中标价总计5
64亿元,中标价平均下浮13
一、20XX年工作情况(一)重点推进民生工程建设,提升群众生活水平一是扎实推进学校医院建设,着力改善教育医疗环境

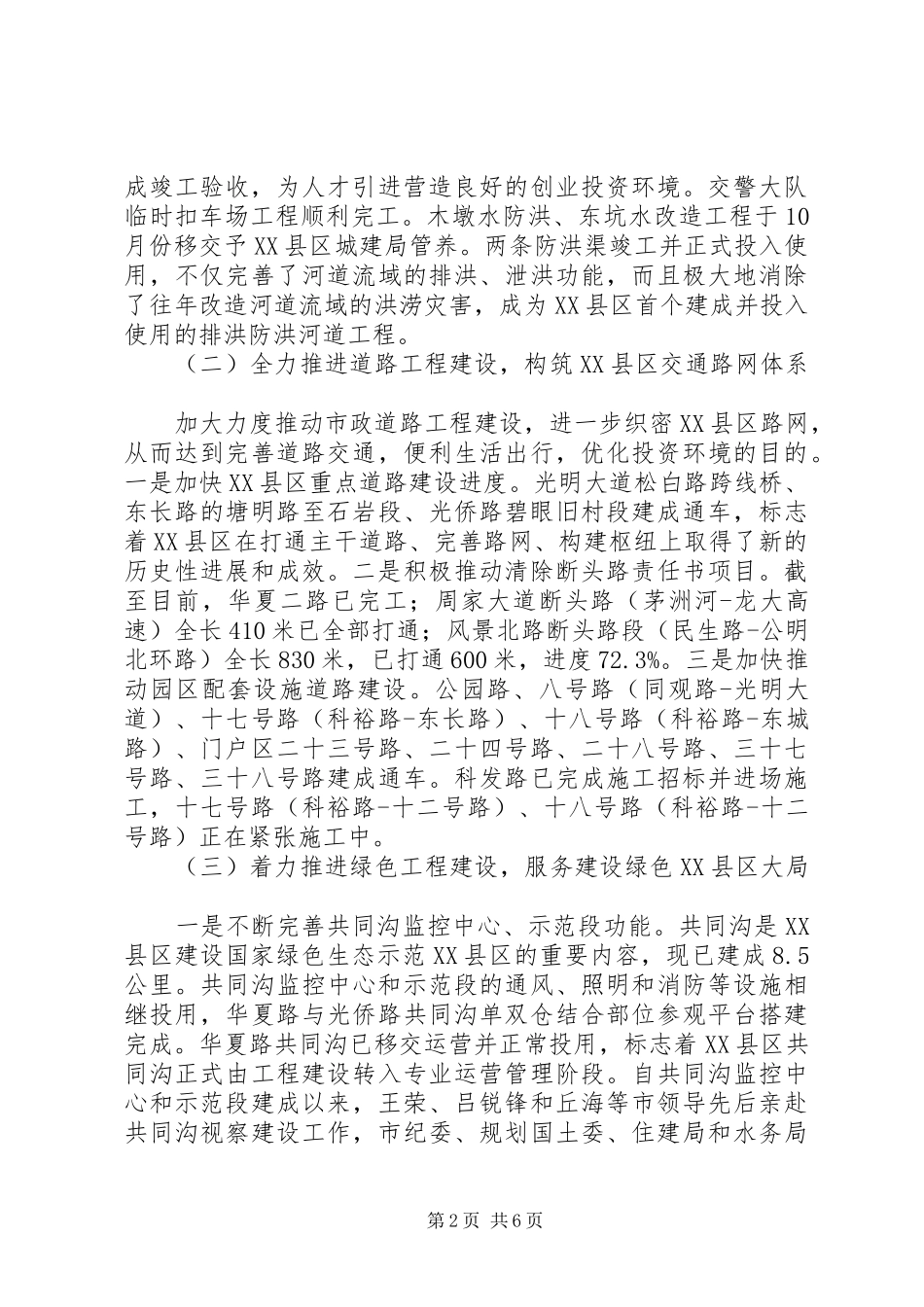

公明实验学校初中部于9月初交付使用,确保了学校如期正常开学
光明XX县区高级中学整体改造二期工程部分校舍已改造完毕并交付校方使用
光明中学高中部改扩建工程已开工并完成临时设施搭设
光明XX县区中心医院续建一期工程辅助用房工程已完成并投入使用,住院楼完成地下室基础工程施工
XX县区人民医院扩建工程已完成基坑支护结构和桩基工程施工
二是全力建设文化体育设施,着力丰富群众文体生活
XX县区群众体育中心承接今年XX县区第一届全民健身运动会赛事,该项目现已进入收尾阶段,将于年底前交付使用,为运动会赛事的完美落幕打下坚实基础;XX县区城市及社区绿道网工程一期工程竣工验收,为XX县区居民又增添了一个休闲健身场所
三是稳步推进保障住房建设,着力解决住房困难问题
高新东、高新西产业配套宿舍比计划工期提前3个月实现主体结构封顶,已全面进入设备安装、装饰施工阶段
公明钟表产业集聚基地配套员工宿舍比计划工期提前1个季度实现主体工程开工,已完成地基与基础工程28
四是有序推进公共
