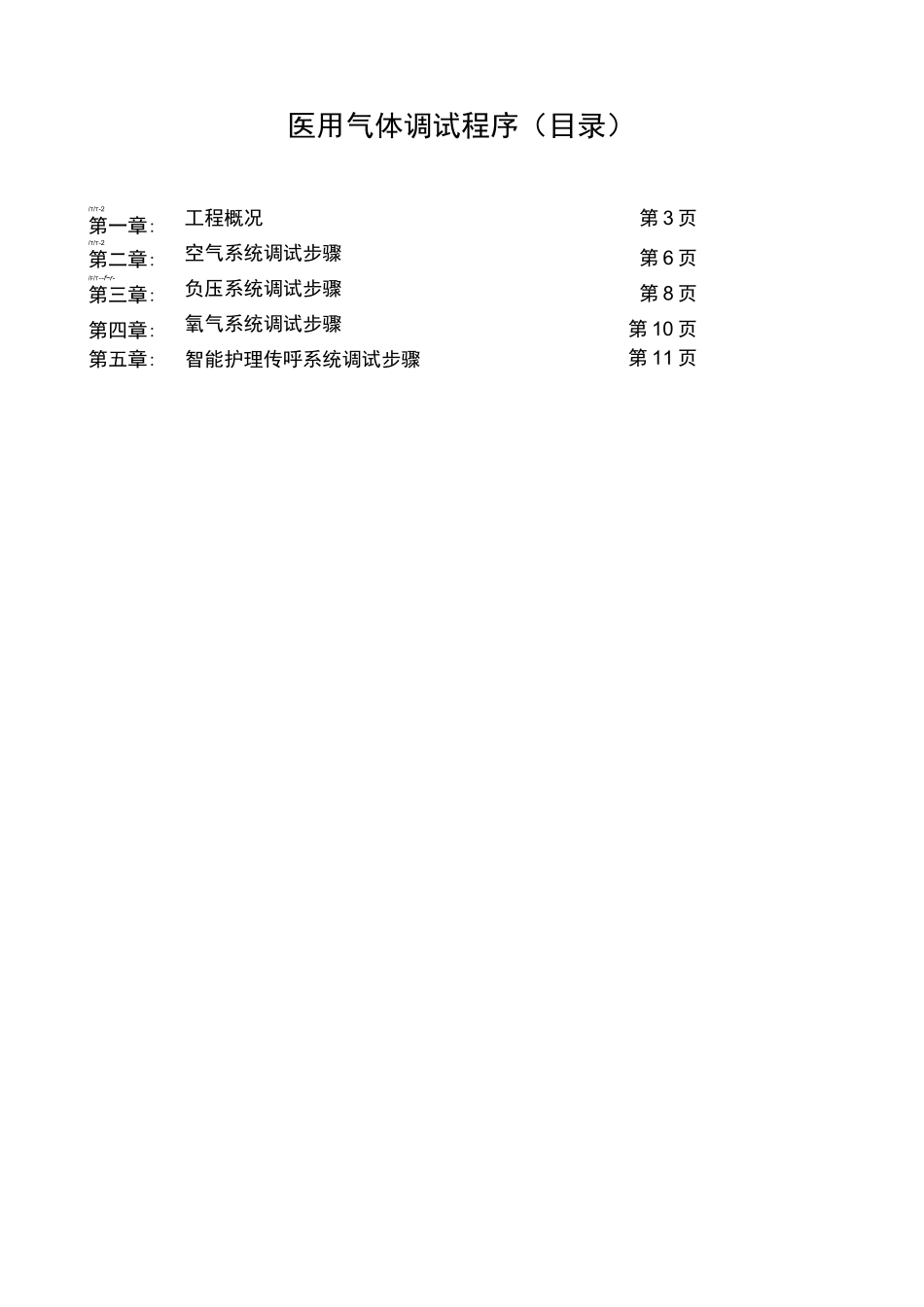

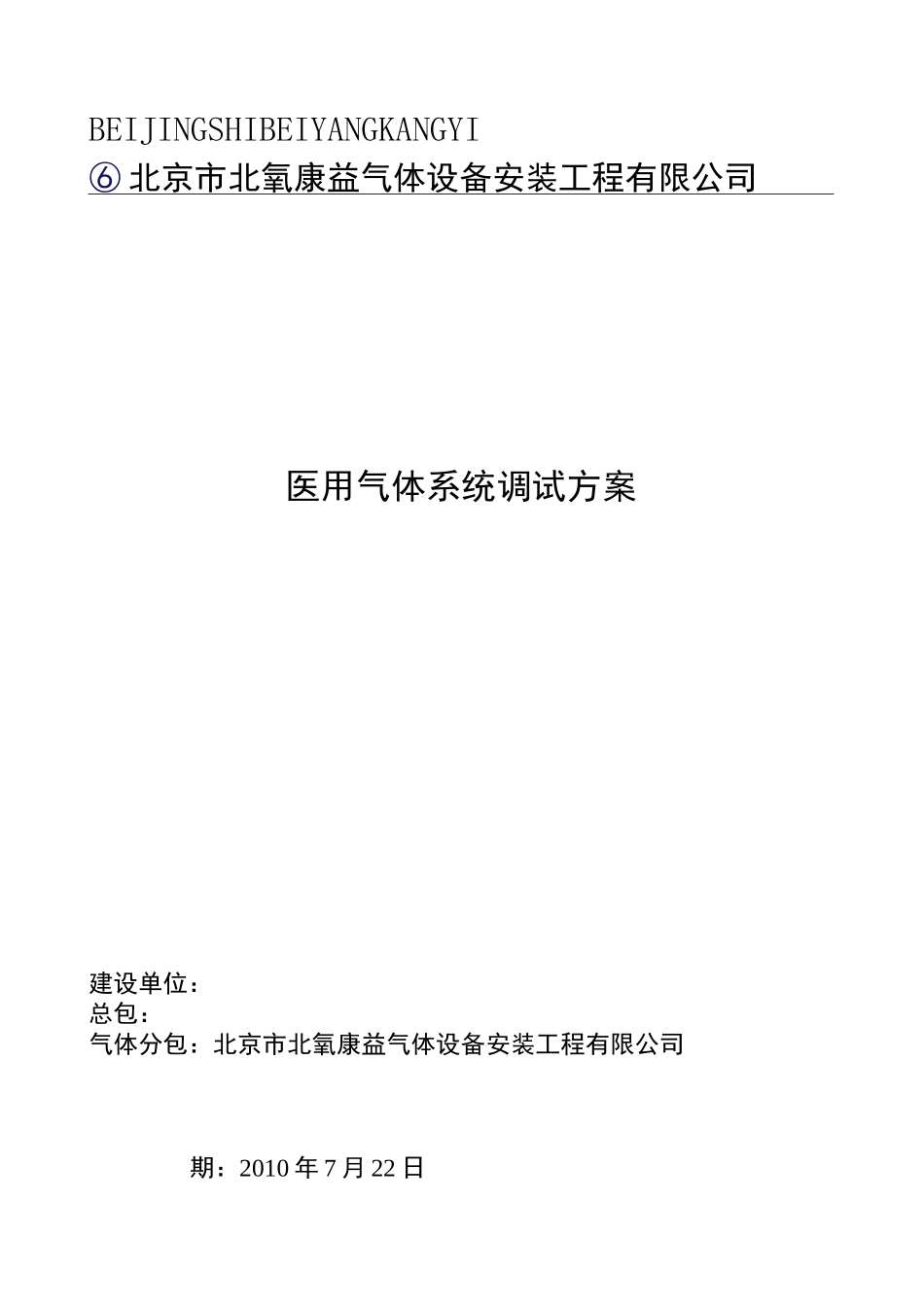

BEIJINGSHIBEIYANGKANGYI⑥北京市北氧康益气体设备安装工程有限公司医用气体系统调试方案建设单位:总包:气体分包:北京市北氧康益气体设备安装工程有限公司期:2010年7月22日医用气体调试程序(目录)/T/T-2第一章:工程概况第3页/T/T-2第二章:空气系统调试步骤第6页/F/T--f~r-第三章:负压系统调试步骤第8页第四章:氧气系统调试步骤第10页第五章:智能护理传呼系统调试步骤第11页第一章工程概况本工程为秦皇岛市第一医院外科病房楼医用气体工程,位于秦皇岛市文化路22号,地上22层、框架-核心筒结构,地下室1层为机房及设备层

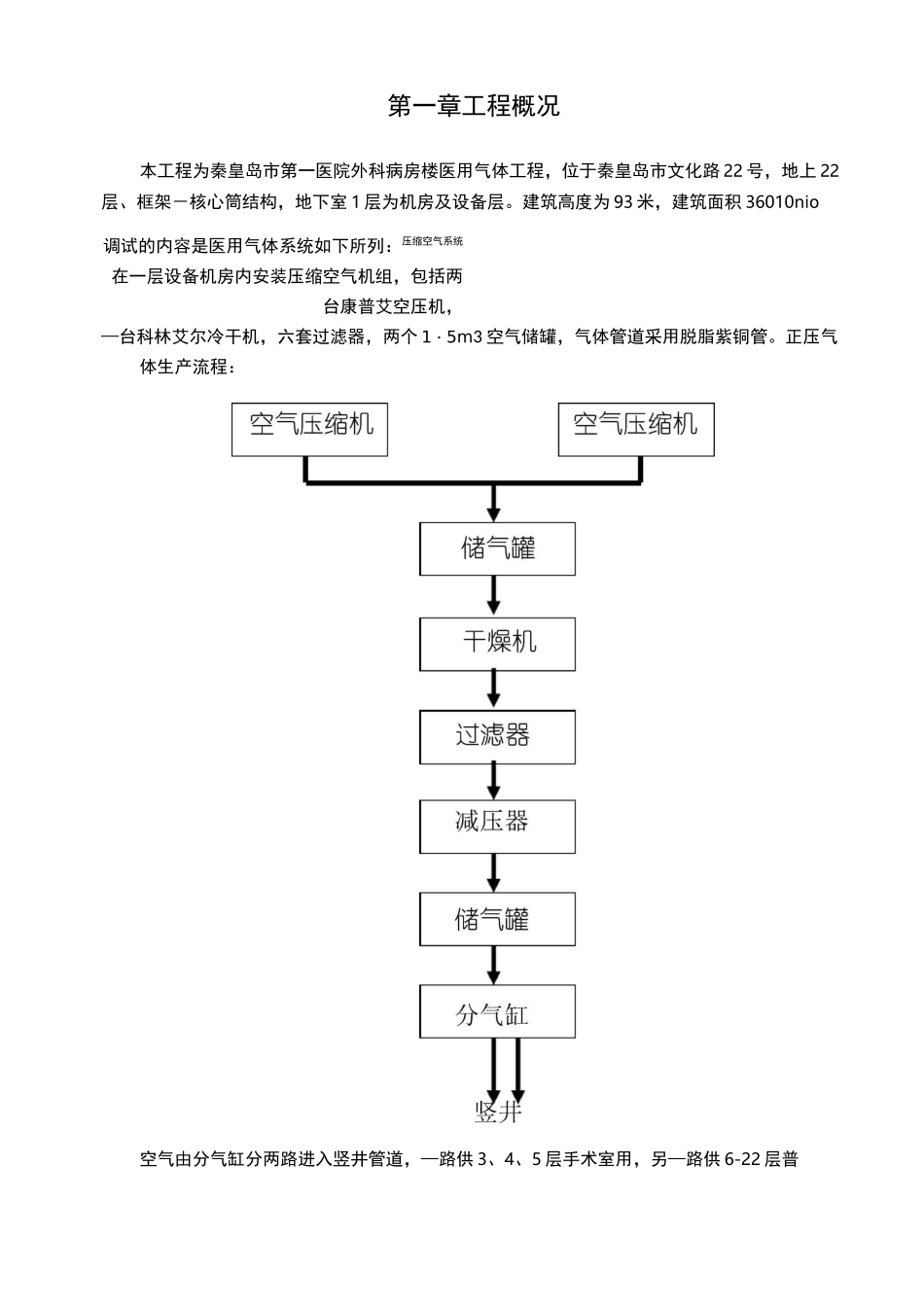

建筑高度为93米,建筑面积36010nio调试的内容是医用气体系统如下所列:压缩空气系统在一层设备机房内安装压缩空气机组,包括两台康普艾空压机,—台科林艾尔冷干机,六套过滤器,两个1・5m3空气储罐,气体管道采用脱脂紫铜管
正压气体生产流程:空气由分气缸分两路进入竖井管道,—路供3、4、5层手术室用,另—路供6-22层普负压水环式真空水环式真空通病房用
负压系统:负压机组设备设置在设备间内,包括两台水环式真空泵,一台汽水分离器,两个负压罐,负压产生的气体通过设备层间排除室外
负压工艺流程:竖井负压罐气水分离器通过设备层排除室外负压气体分两路进入竖井,一路供3、4、5层手术室,一路供6-22层普通病房使用
集中供氧系统:氧气气源由原液氧站提供,通过增加新的氧气管道送至地下一层设备间内
经过减压装置后,气体压力降至0
45Mpa-0
55Mpa之间,在分两路送至竖井内,一路供3、4、5层手术室用,一路供6-22层普通病房使用
由液氧站供氧气减压装气体出口r气体出口,气体增补出口医用传呼系统:采用亚华智能护理通讯系统,6-22层每层设置一台传呼主机,一台显示屏,每个床位一台分机,每个卫*间一台紧急呼叫按钮
传呼主机放置在护士台并配
