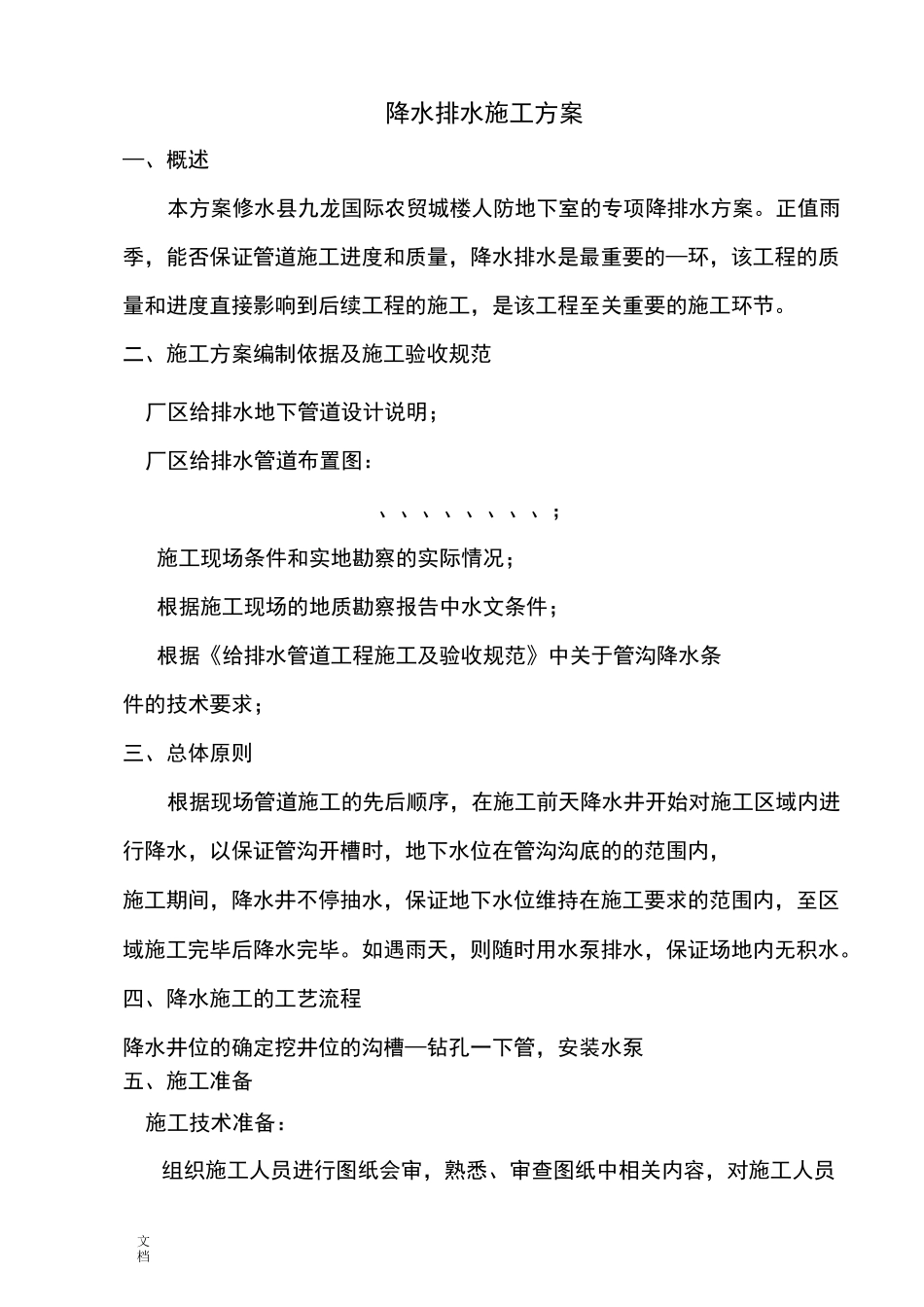

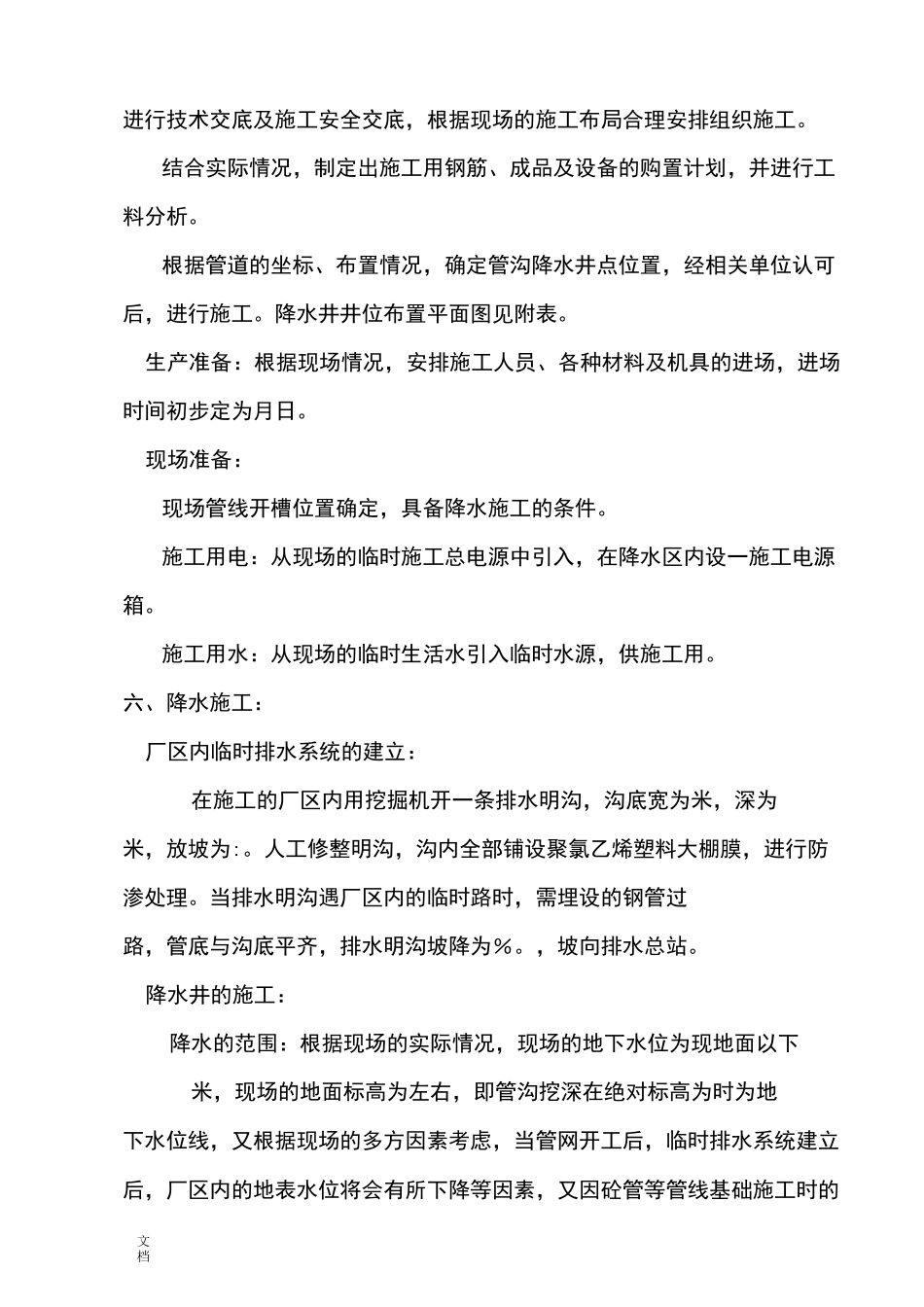

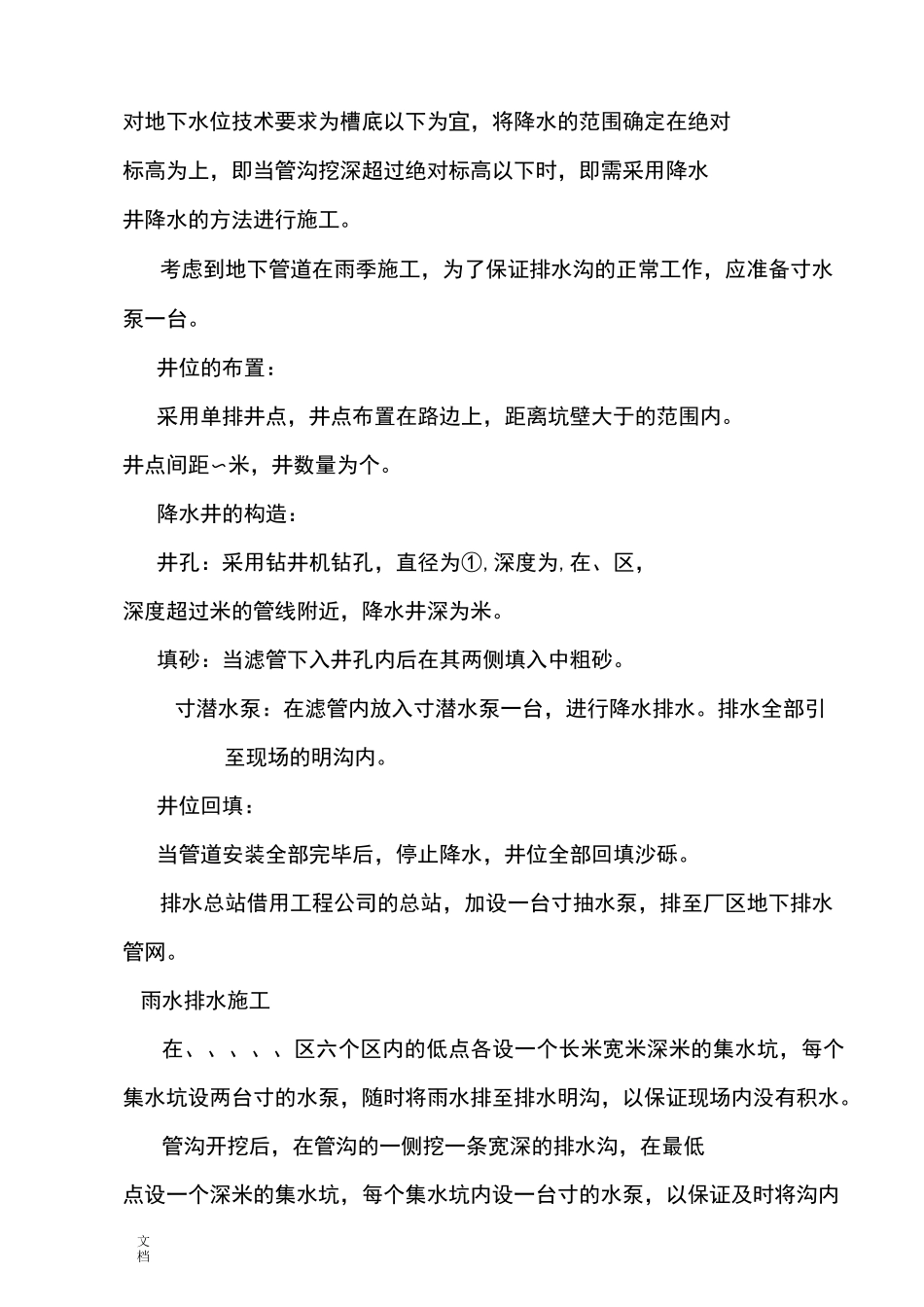

文档降水排水施工方案—、概述本方案修水县九龙国际农贸城楼人防地下室的专项降排水方案。正值雨季,能否保证管道施工进度和质量,降水排水是最重要的—环,该工程的质量和进度直接影响到后续工程的施工,是该工程至关重要的施工环节。二、施工方案编制依据及施工验收规范厂区给排水地下管道设计说明;厂区给排水管道布置图:、、、、、、、、;施工现场条件和实地勘察的实际情况;根据施工现场的地质勘察报告中水文条件;根据《给排水管道工程施工及验收规范》中关于管沟降水条件的技术要求;三、总体原则根据现场管道施工的先后顺序,在施工前天降水井开始对施工区域内进行降水,以保证管沟开槽时,地下水位在管沟沟底的的范围内,施工期间,降水井不停抽水,保证地下水位维持在施工要求的范围内,至区域施工完毕后降水完毕。如遇雨天,则随时用水泵排水,保证场地内无积水。四、降水施工的工艺流程降水井位的确定挖井位的沟槽—钻孔一下管,安装水泵五、施工准备施工技术准备:组织施工人员进行图纸会审,熟悉、审查图纸中相关内容,对施工人员文档进行技术交底及施工安全交底,根据现场的施工布局合理安排组织施工。结合实际情况,制定出施工用钢筋、成品及设备的购置计划,并进行工料分析。根据管道的坐标、布置情况,确定管沟降水井点位置,经相关单位认可后,进行施工。降水井井位布置平面图见附表。生产准备:根据现场情况,安排施工人员、各种材料及机具的进场,进场时间初步定为月日。现场准备:现场管线开槽位置确定,具备降水施工的条件。施工用电:从现场的临时施工总电源中引入,在降水区内设一施工电源箱。施工用水:从现场的临时生活水引入临时水源,供施工用。六、降水施工:厂区内临时排水系统的建立:在施工的厂区内用挖掘机开一条排水明沟,沟底宽为米,深为米,放坡为:。人工修整明沟,沟内全部铺设聚氯乙烯塑料大棚膜,进行防渗处理。当排水明沟遇厂区内的临时路时,需埋设的钢管过路,管底与沟底平齐,排水明沟坡降为%。,坡向排水总站。降水井的施工:降水的范围:根据现场的实际情况,现场的地下水位为现地面以下米,现场的地面标高为左右,即管沟挖深在绝对标高为时为地下水位线,又根据现场的多方因素考虑,当管网开工后,临时排水系统建立后,厂区内的地表水位将会有所下降等因素,又因砼管等管线基础施工时的文档对地下水位技术要求为槽底以下为宜,将降水的范围确定在绝对标高为上,即当管沟挖深超过绝对标高以下时,即需采用降水井降水的方法进行施工。考虑到地下管道在雨季施工,为了保证排水沟的正常工作,应准备寸水泵一台。井位的布置:采用单排井点,井点布置在路边上,距离坑壁大于的范围内。井点间距〜米,井数量为个。降水井的构造:井孔:采用钻井机钻孔,直径为①,深度为,在、区,深度超过米的管线附近,降水井深为米。填砂:当滤管下入井孔内后在其两侧填入中粗砂。寸潜水泵:在滤管内放入寸潜水泵一台,进行降水排水。排水全部引至现场的明沟内。井位回填:当管道安装全部完毕后,停止降水,井位全部回填沙砾。排水总站借用工程公司的总站,加设一台寸抽水泵,排至厂区地下排水管网。雨水排水施工在、、、、、区六个区内的低点各设一个长米宽米深米的集水坑,每个集水坑设两台寸的水泵,随时将雨水排至排水明沟,以保证现场内没有积水。管沟开挖后,在管沟的一侧挖一条宽深的排水沟,在最低点设一个深米的集水坑,每个集水坑内设一台寸的水泵,以保证及时将沟内文档雨水排至地上明沟内。七、安全生产文明施工(一)安全生产承诺()项目部将认真贯彻执行国家、施工所在地的有关健康、安全与环境法律、法规,项目部的健康、安全与环境方针、目标以及业主提出的相关要求。()为健康、安全与环境管理体系有效运行提供强有力的领导和必要的资源保证。()关心员工健康和安全,创造良好的作业环境,树立一流的企业形象。()营造良好的健康、安全与环境企业文化,强化员工的健康、安全与环境意识,不断提高员工的健康、安全与环境表现水平。()指定项目部各级安全监督,加强项目健康、安全与环境管理体系运行的监督管理。强化风险管理,...
