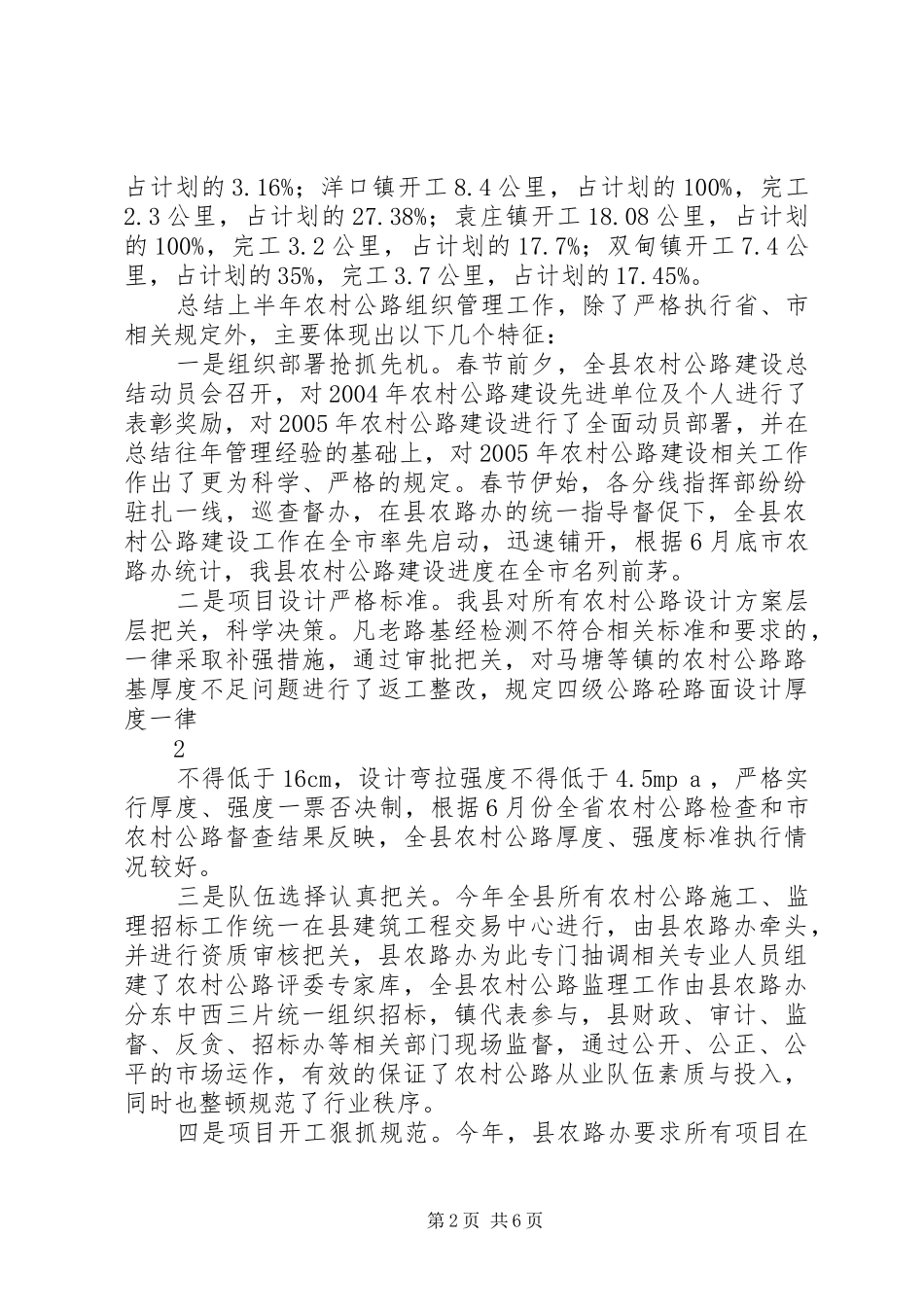

上半年共青团工作总结与上半年农村公路养护工作总结农村公路建设上半年工作总结XX县区农路办2005年7月15日2005年是我县农村公路建设的关键一年
根据年初工作部署与要求,今年将突出质量管理,严格计划控制,确保全面实现“村村通等级化公路”目标
上半年,在各级领导的关心支持下,在全体参建者的共同努力下,全县农村公路建设紧紧围绕年初既定目标,克服了管理人手少、资金短缺等诸多困难,难中求进
目前,全县农村公路建设已全面铺开,组织管理工作基本规范有序,工程质量呈稳步上升趋势,为确保我县年底前圆满实现“村村通等级化公路”目标奠定了坚实基础
2005年,我县农村公路建设总任务为240
12公里,截止6月底,我县共开工201
77公里,开工里程占年度计划的84
03%,完工里程108
68公里(目前是125
5公里),占年度计划的45

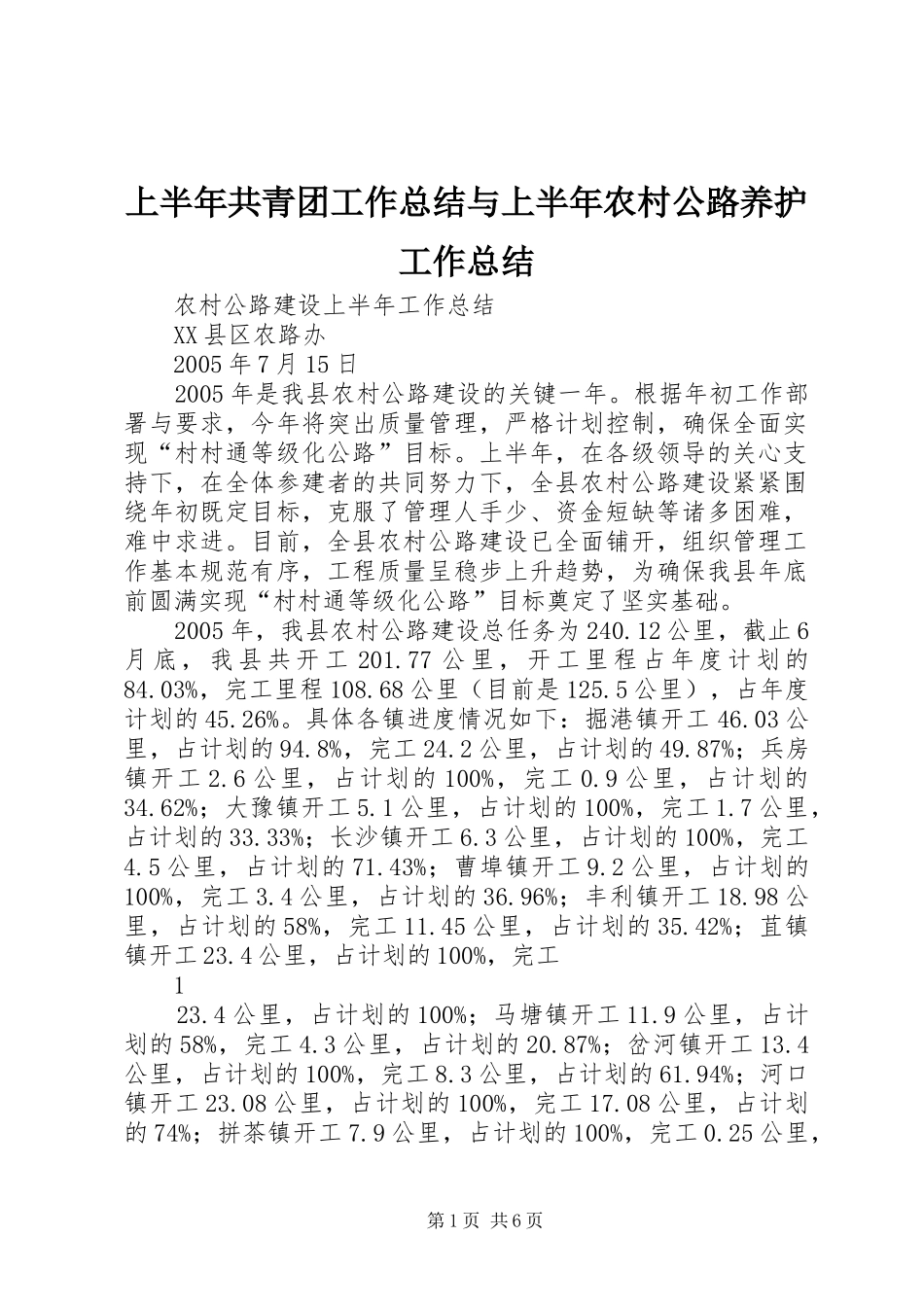

具体各镇进度情况如下:掘港镇开工46
03公里,占计划的94
8%,完工24
2公里,占计划的49
87%;兵房镇开工2
6公里,占计划的100%,完工0
9公里,占计划的34
62%;大豫镇开工5
1公里,占计划的100%,完工1
7公里,占计划的33
33%;长沙镇开工6
3公里,占计划的100%,完工4
5公里,占计划的71
43%;曹埠镇开工9
2公里,占计划的100%,完工3
4公里,占计划的36
96%;丰利镇开工18
98公里,占计划的58%,完工11
45公里,占计划的35
42%;苴镇镇开工23
4公里,占计划的100%,完工123
4公里,占计划的100%;马塘镇开工11
9公里,占计划的58%,完工4
3公里,占计划的20
87%;岔河镇开工13
4公里,占计划的100%,完工8
3公里,占计划的61
94%;河口镇开工23
08公里,占计划的100%,完工17
08公里,占计划的74%;拼茶镇开工7
9公里,占计划的100%
