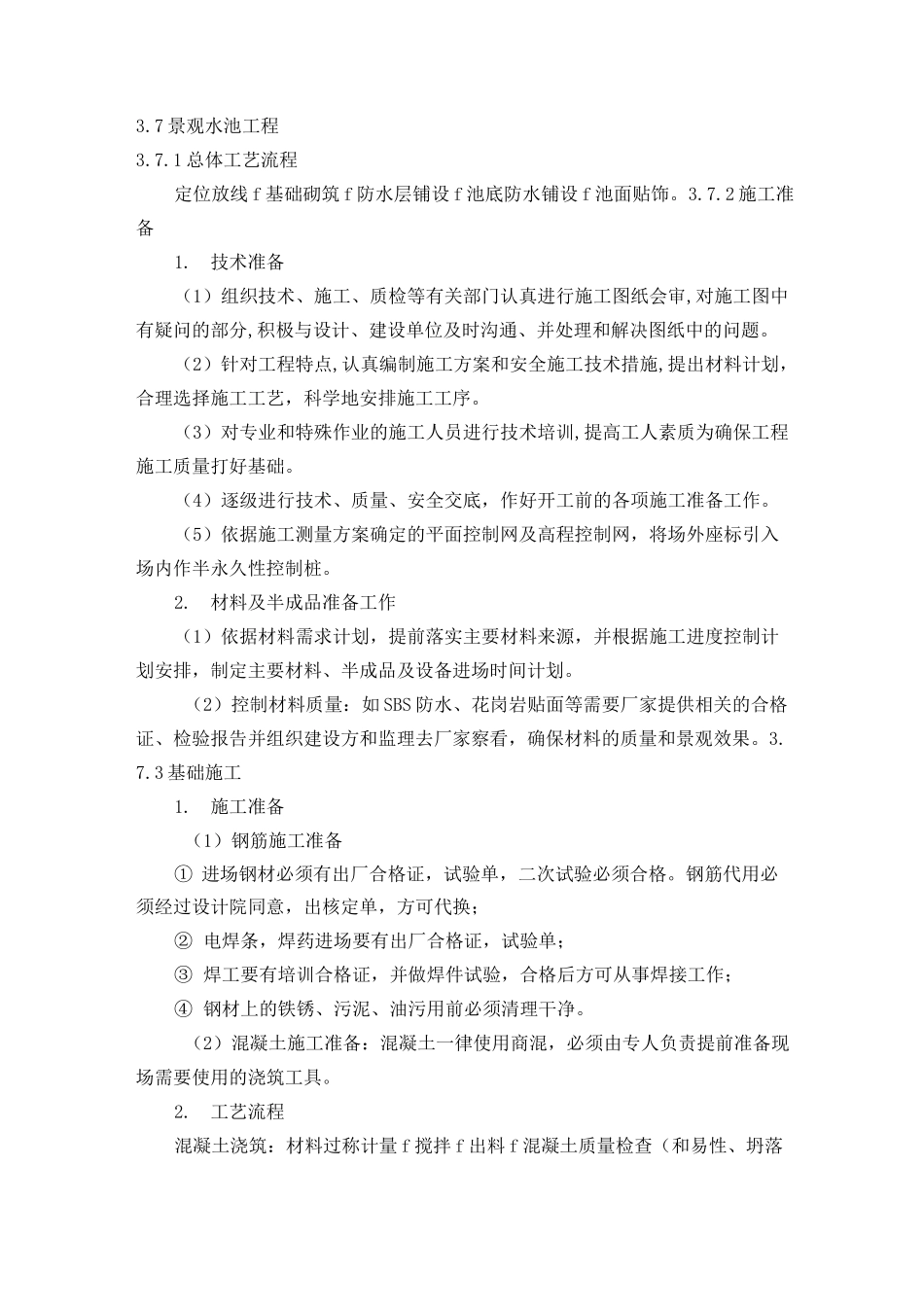

7景观水池工程3
1总体工艺流程定位放线f基础砌筑f防水层铺设f池底防水铺设f池面贴饰
2施工准备1
技术准备(1)组织技术、施工、质检等有关部门认真进行施工图纸会审,对施工图中有疑问的部分,积极与设计、建设单位及时沟通、并处理和解决图纸中的问题
(2)针对工程特点,认真编制施工方案和安全施工技术措施,提出材料计划,合理选择施工工艺,科学地安排施工工序
(3)对专业和特殊作业的施工人员进行技术培训,提高工人素质为确保工程施工质量打好基础
(4)逐级进行技术、质量、安全交底,作好开工前的各项施工准备工作
(5)依据施工测量方案确定的平面控制网及高程控制网,将场外座标引入场内作半永久性控制桩
材料及半成品准备工作(1)依据材料需求计划,提前落实主要材料来源,并根据施工进度控制计划安排,制定主要材料、半成品及设备进场时间计划
(2)控制材料质量:如SBS防水、花岗岩贴面等需要厂家提供相关的合格证、检验报告并组织建设方和监理去厂家察看,确保材料的质量和景观效果

3基础施工1
施工准备(1)钢筋施工准备①进场钢材必须有出厂合格证,试验单,二次试验必须合格
钢筋代用必须经过设计院同意,出核定单,方可代换;②电焊条,焊药进场要有出厂合格证,试验单;③焊工要有培训合格证,并做焊件试验,合格后方可从事焊接工作;④钢材上的铁锈、污泥、油污用前必须清理干净
(2)混凝土施工准备:混凝土一律使用商混,必须由专人负责提前准备现场需要使用的浇筑工具
工艺流程混凝土浇筑:材料过称计量f搅拌f出料f混凝土质量检查(和易性、坍落度、试块制作)f现场运输f浇筑f振捣f找平f吊直
质量要求钢材强度,钢筋规格,绑扎方式,拉结筋预埋件位置必须符合设计要求
钢筋绑扎牢固,位置准确,接头、锚固长度符合规范要求;(1)搭接长度的末端距钢筋弯折处不得小于钢筋直径的10倍,接头不宜位于构件
