基层处理—►涂刷底层树脂1
2操作要点湿込基层处理丝布>固化、修整固化、养水池玻璃钢防腐施工工法郭涛王炳胜郭富宣前言化工建设中的防腐做法通常为涂刷防腐涂料或衬玻璃钢,来达到防腐要求,因涂刷防腐涂料使用年限有限,故而衬玻璃钢做法较为普遍,施工方法也多种多样,本工法主要介绍在钢筋混凝土池体上衬玻璃钢的施工方法
本工法参考89年贵溪化肥厂磷酸萃取槽防腐衬里以及2005年于九江蓝星有机硅项目盐酸处理池施工经验,在2010年云南新立氯化法钛白粉项目事故水池内衬玻璃钢防腐中经改进已获得成熟经验
2010年云南新立氯化法钛白粉项目事故水池经采用本工法施工,在工程质量、工程进度上取得非常不错的效益,得到建设单位、监理单位的认可
现将本工法总结出来,旨在为今后遇到类似工程的施工,提供可靠的依据
1施工工艺流程施工流程遵循先池顶后池壁的原则,具体施工流程如下:将露在外面的对拉达到栓和厚度筋切除至混凝土表面,并用磨光机将切除部位磨光滑
b模板接缝处的凹凸及蜂窝麻面用环氧砂浆面找平
c池壁内阴阳角以及预留管口部位都需磨成或用环氧砂浆填成R=10环氧树脂腻子找

涂刷罩面树脂圆弧(见示意图)梆献理哪日飙飙理2
1通风与保温装置环氧玻璃钢的胶体材料大多为易燃物,有刺激性气味,固化剂有挥发性,因此施工对环境有一定的要求,施工环境要通风良好,施工温度以201〜30°C为宜,相对湿度不宜大于80%,当温度低于15°C时就应设置热源提髙环境温度
2涂抹环氧打底料以环氧树脂为胶结材料,按比例增加稀释剂和增韧剂、丙酮、石英粉拌合而成,以方便隔开混凝土面和玻璃钢面
用弹性较好的平滑抹子将配制好的打底料按区域以顶向边,由上到下涂抹,图层厚度约1〜2mm,随抹随即压光压实
(注:打底料配好后最好在一小时内用完,以防发生硬化)3•衬玻璃纤维布(连续手糊法施工)3

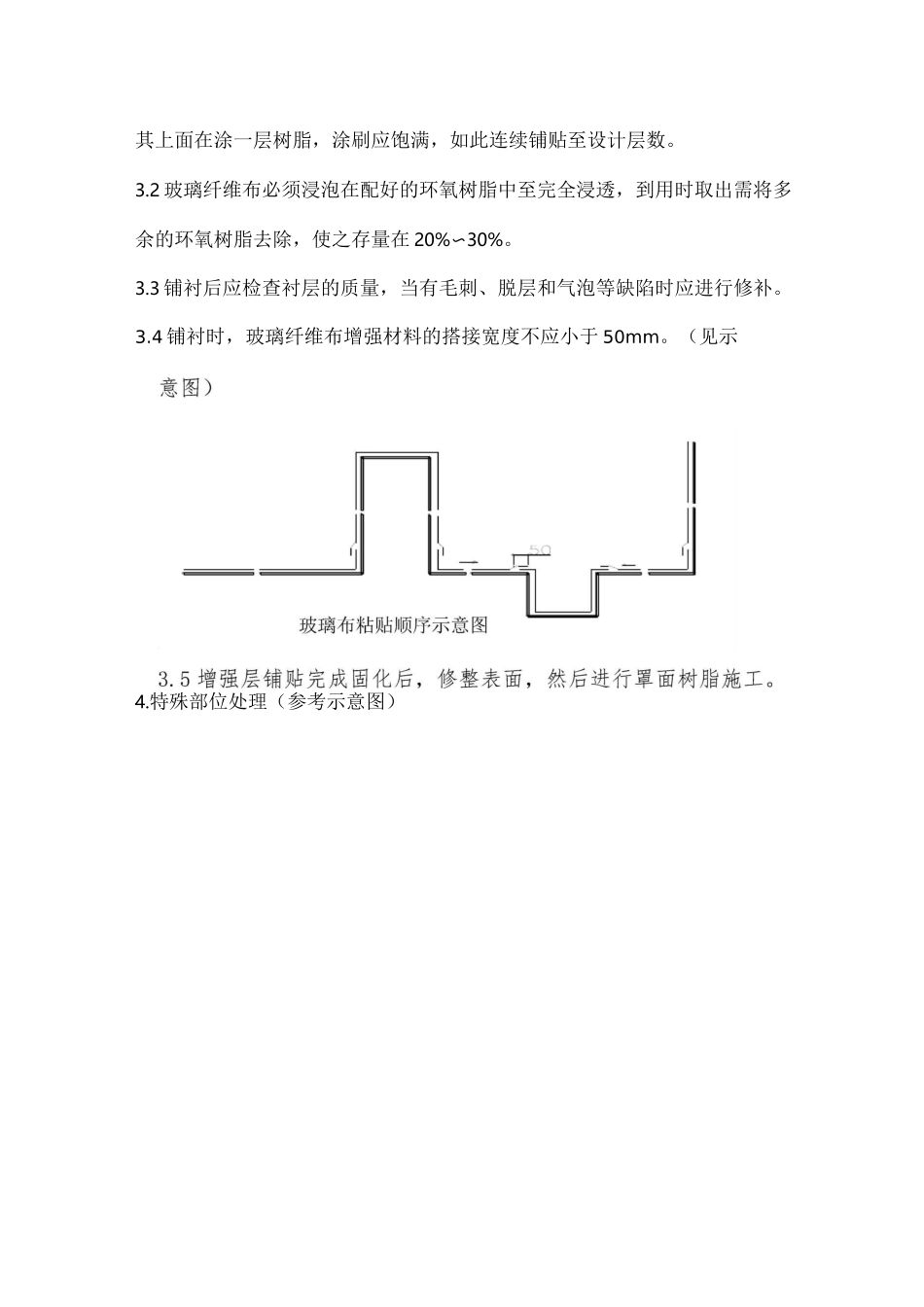

1先均匀的涂刷一层铺衬树脂,
